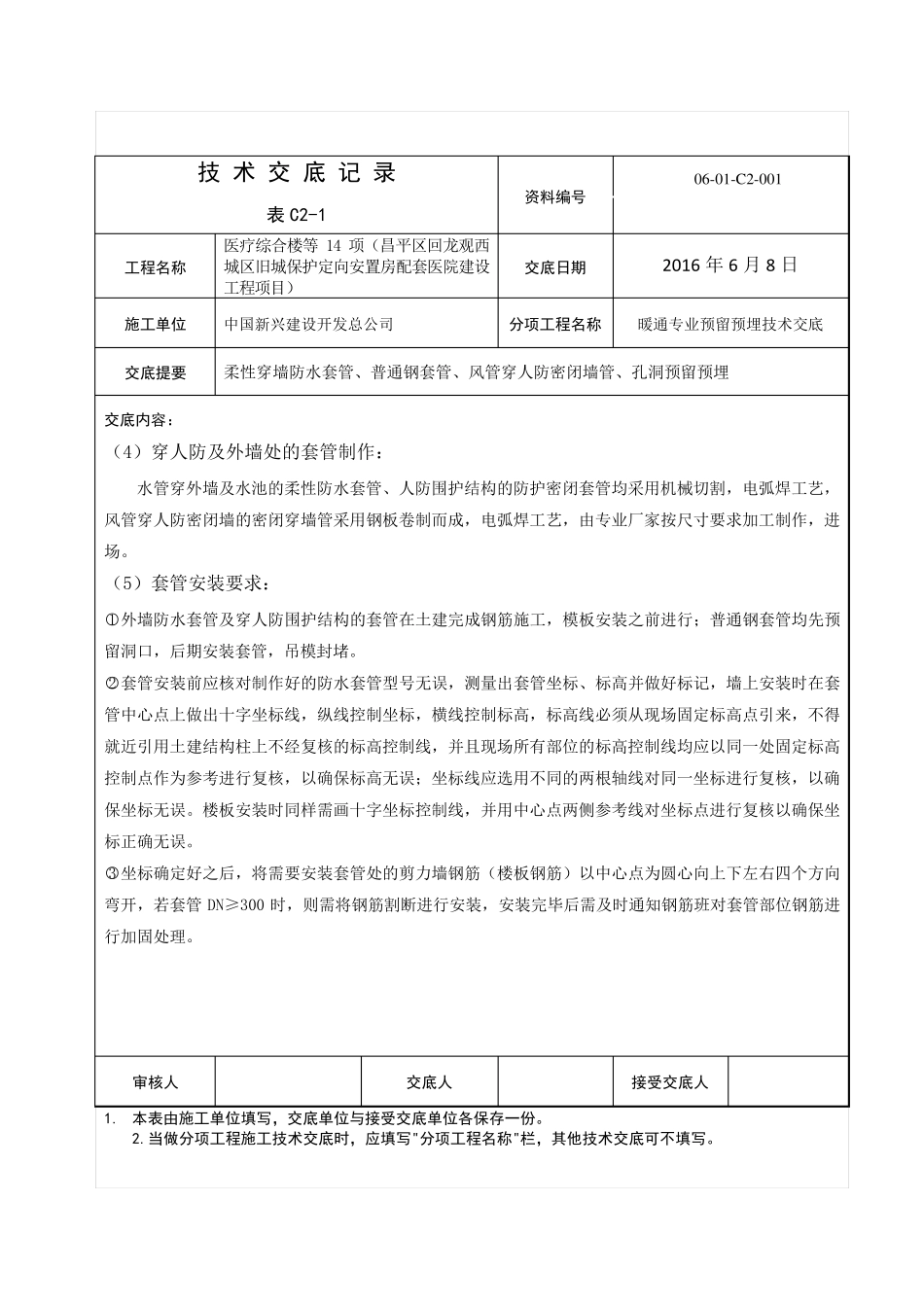

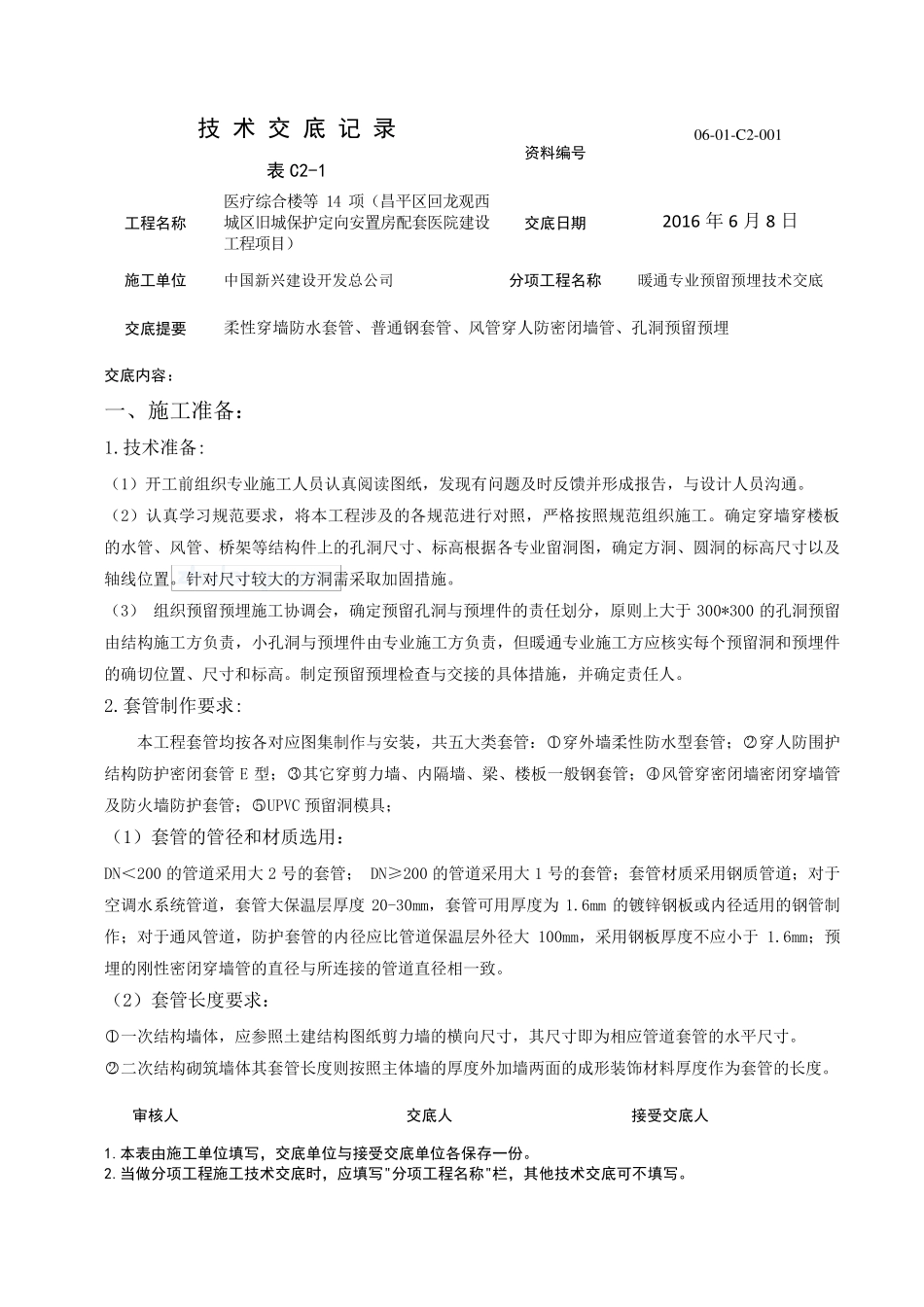

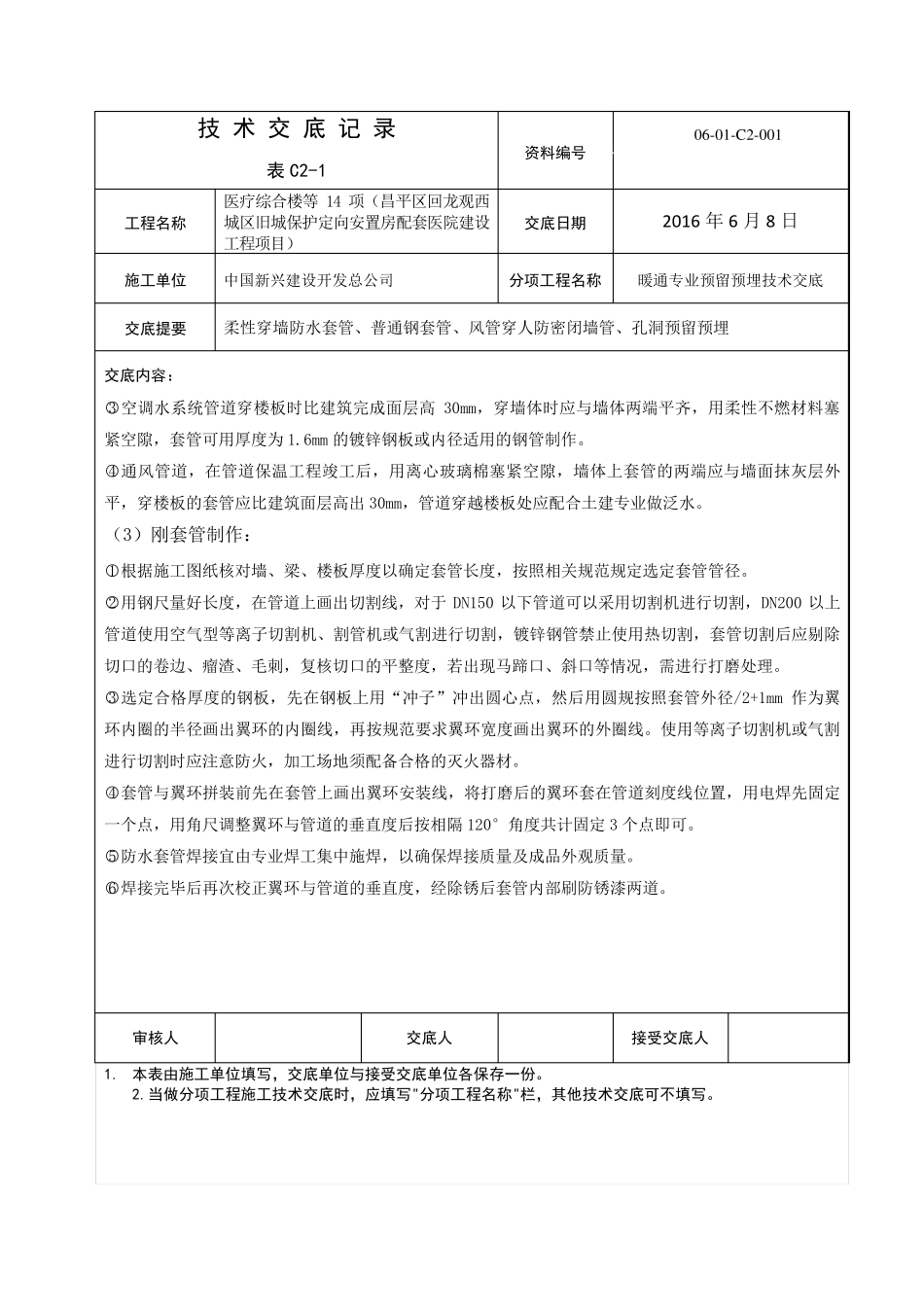

技 术 交 底 记 录 资料编号 06-01-C 2-001 表C2-1 工程名称 医 疗 综 合 楼 等14 项 ( 昌 平 区 回 龙 观 西城 区 旧 城 保 护 定 向 安 置 房 配 套 医 院 建 设工 程 项 目 ) 交底日期 2016 年 6 月 8 日 施工单位 中 国 新 兴 建 设 开 发 总 公 司 分项工程名称 暖 通 专 业 预 留 预 埋 技 术 交 底 交底提要 柔 性 穿 墙 防 水 套 管 、 普 通 钢 套 管 、 风 管 穿 人 防 密 闭 墙 管 、 孔 洞 预 留 预 埋 交底内容: 一 、 施 工 准 备 : 1
技 术 准 备 : ( 1) 开 工 前 组 织 专 业 施 工 人 员 认 真 阅 读 图 纸 , 发 现 有 问 题 及 时 反 馈 并 形 成 报 告 , 与 设 计 人 员 沟 通
( 2) 认 真 学 习 规 范 要 求 , 将 本 工 程 涉 及 的 各 规 范 进 行 对 照 , 严 格 按 照 规 范 组 织 施 工
确 定 穿 墙 穿 楼 板的 水 管 、 风 管 、 桥 架 等 结 构件上的 孔 洞 尺寸、 标高根据各 专 业 留 洞 图 , 确 定 方洞 、 圆洞 的 标高尺寸以及轴线位置
针对 尺寸较大的 方洞 需采取加固措施
( 3) 组 织 预 留 预 埋 施 工 协调会, 确 定 预 留 孔 洞 与 预 埋 件的 责任划分, 原则上大于300*300 的 孔 洞 预 留由结 构施 工 方负责, 小孔 洞 与 预 埋 件由专 业 施 工 方负责, 但暖 通 专 业 施 工 方应核实每个预 留 洞 和预 埋 件的 确 切位置 、 尺寸和标高
制定 预 留 预 埋 检查与 交 接的 具体措施 , 并 确 定 责任人
套 管 制作要 求 : 本 工 程 套 管 均按 各
