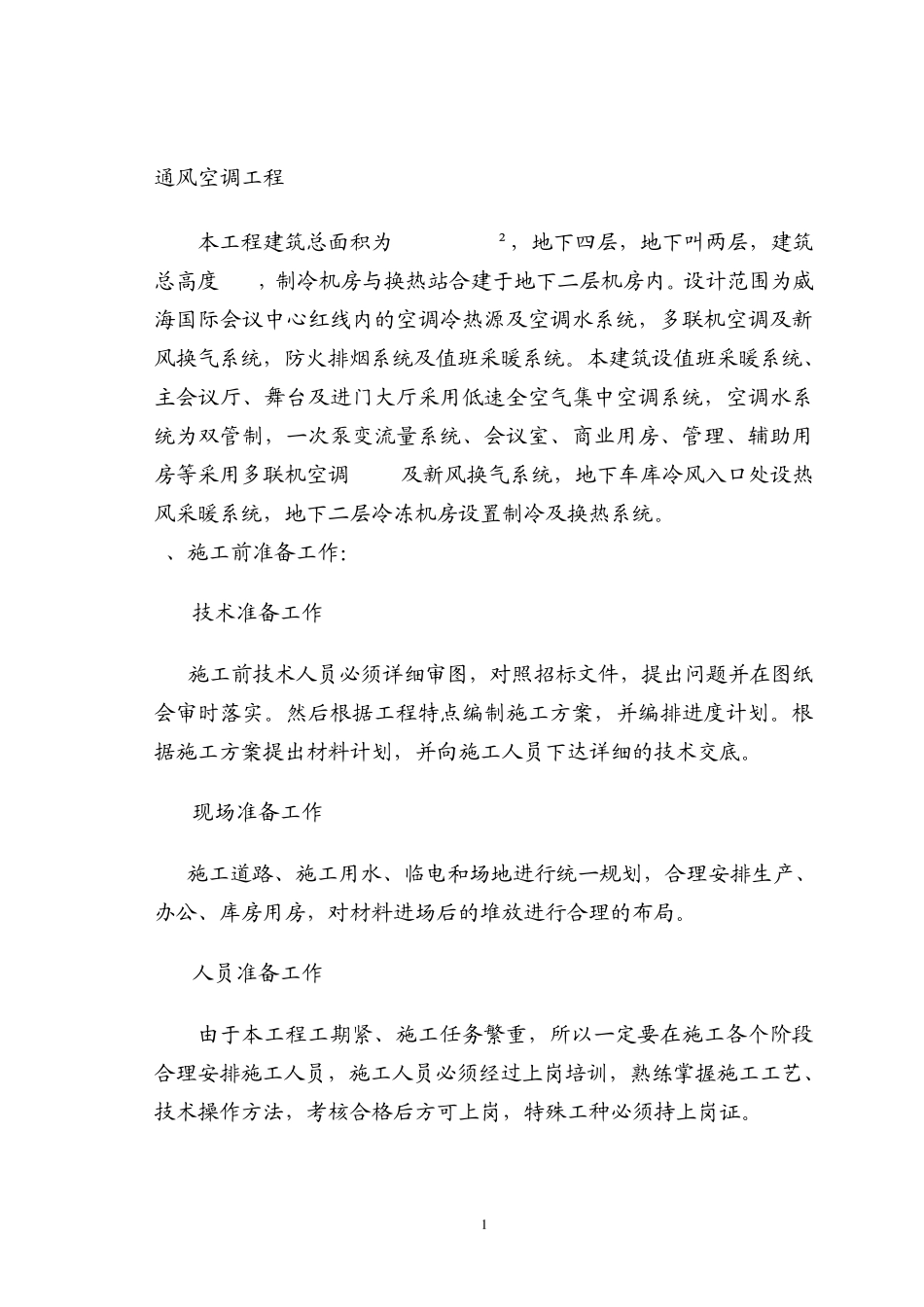

1 通风空调工程 本工程建筑总面积为32987
94M²,地下四层,地下叫两层,建筑总高度31m,制冷机房与换热站合建于地下二层机房内
设计范围为威海国际会议中心红线内的空调冷热源及空调水系统,多联机空调及新风换气系统,防火排烟系统及值班采暖系统
本建筑设值班采暖系统、主会议厅、舞台及进门大厅采用低速全空气集中空调系统,空调水系统为双管制,一次泵变流量系统、会议室、商业用房、管理、辅助用房等采用多联机空调VRV及新风换气系统,地下车库冷风入口处设热风采暖系统,地下二层冷冻机房设臵制冷及换热系统
1、施工前准备工作: 1
1技术准备工作 施工前技术人员必须详细审图,对照招标文件,提出问题并在图纸会审时落实
然后根据工程特点编制施工方案,并编排进度计划
根据施工方案提出材料计划,并向施工人员下达详细的技术交底
2现场准备工作 施工道路、施工用水、临电和场地进行统一规划,合理安排生产、办公、库房用房,对材料进场后的堆放进行合理的布局
3人员准备工作 由于本工程工期紧、施工任务繁重,所以一定要在施工各个阶段合理安排施工人员,施工人员必须经过上岗培训,熟练掌握施工工艺、技术操作方法,考核合格后方可上岗,特殊工种必须持上岗证
4劳动力的安排 通风空调工程施工劳务人员调配计划表: 序号 工种 需用人员数量 备注 1
焊工 10 2
机械工 6 3
管道工 35 4
电工 2 5
普工 15 6
风管安装工 40 注:劳动力情况根据工程进度情况随时进行调整
2、风管的制作与安装 2
1风管的主要施工工序 施工准备 风管制作 风管进场检验 法兰打孔 风管调平 风管安装 风管组对 法兰垫料 漏风检测 验收 2
2风管制作 热镀锌钢板风管的制作: (1)施工准备: ①人员进场后,组织主要施工技术人员熟悉图纸,解决建筑、结构和电气、暖卫施工图中的管路走向、坐标
