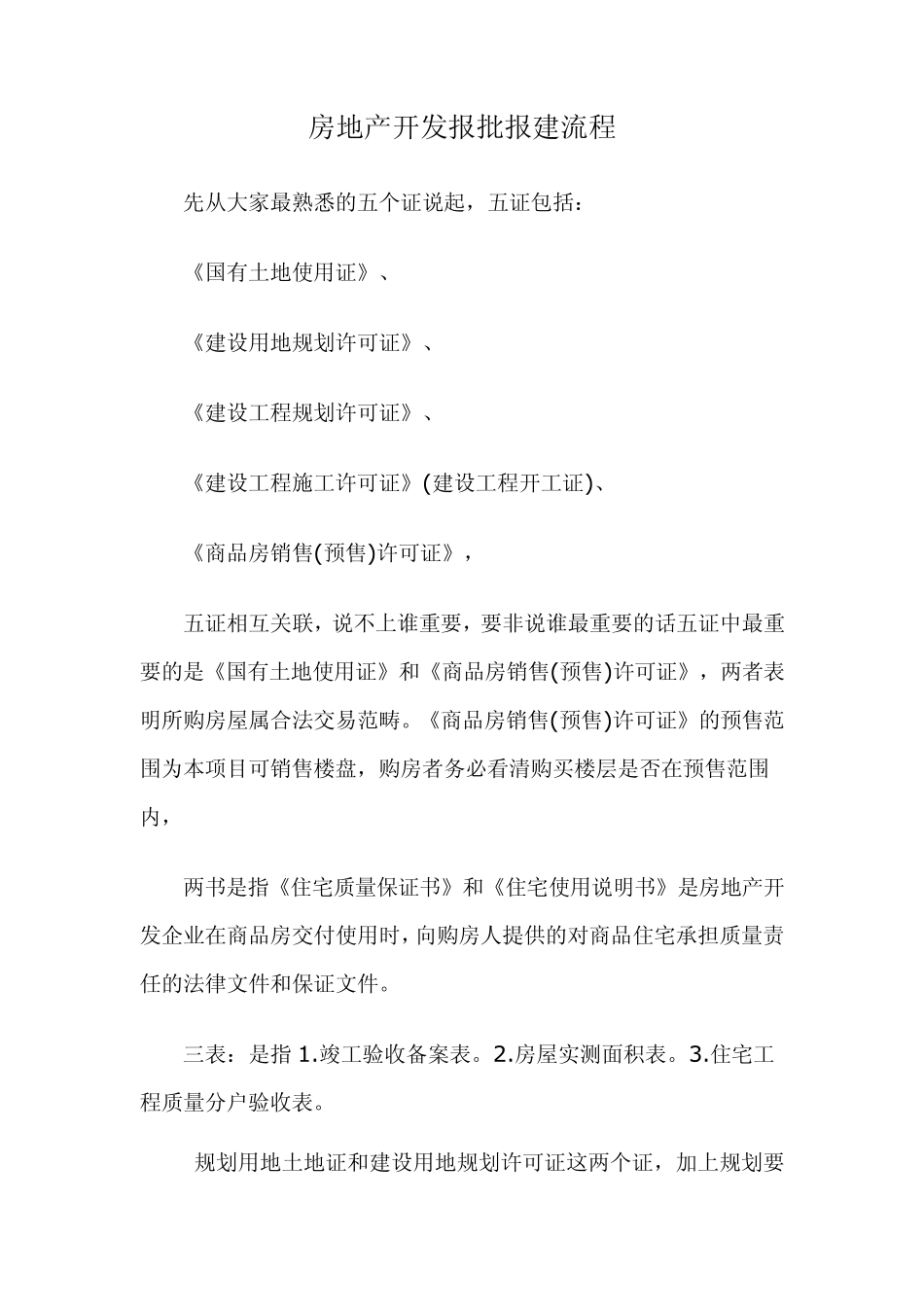

房地产开发报批报建流程 先从大家最熟悉的五个证说起,五证包括: 《国有土地使用证》、 《建设用地规划许可证》、 《建设工程规划许可证》、 《建设工程施工许可证》(建设工程开工证)、 《商品房销售(预售)许可证》, 五证相互关联,说不上谁重要,要非说谁最重要的话五证中最重要的是《国有土地使用证》和《商品房销售(预售)许可证》,两者表明所购房屋属合法交易范畴
《商品房销售(预售)许可证》的预售范围为本项目可销售楼盘,购房者务必看清购买楼层是否在预售范围内, 两书是指《住宅质量保证书》和《住宅使用说明书》是房地产开发企业在商品房交付使用时,向购房人提供的对商品住宅承担质量责任的法律文件和保证文件
三表:是指 1
竣工验收备案表
房屋实测面积表
住宅工程质量分户验收表

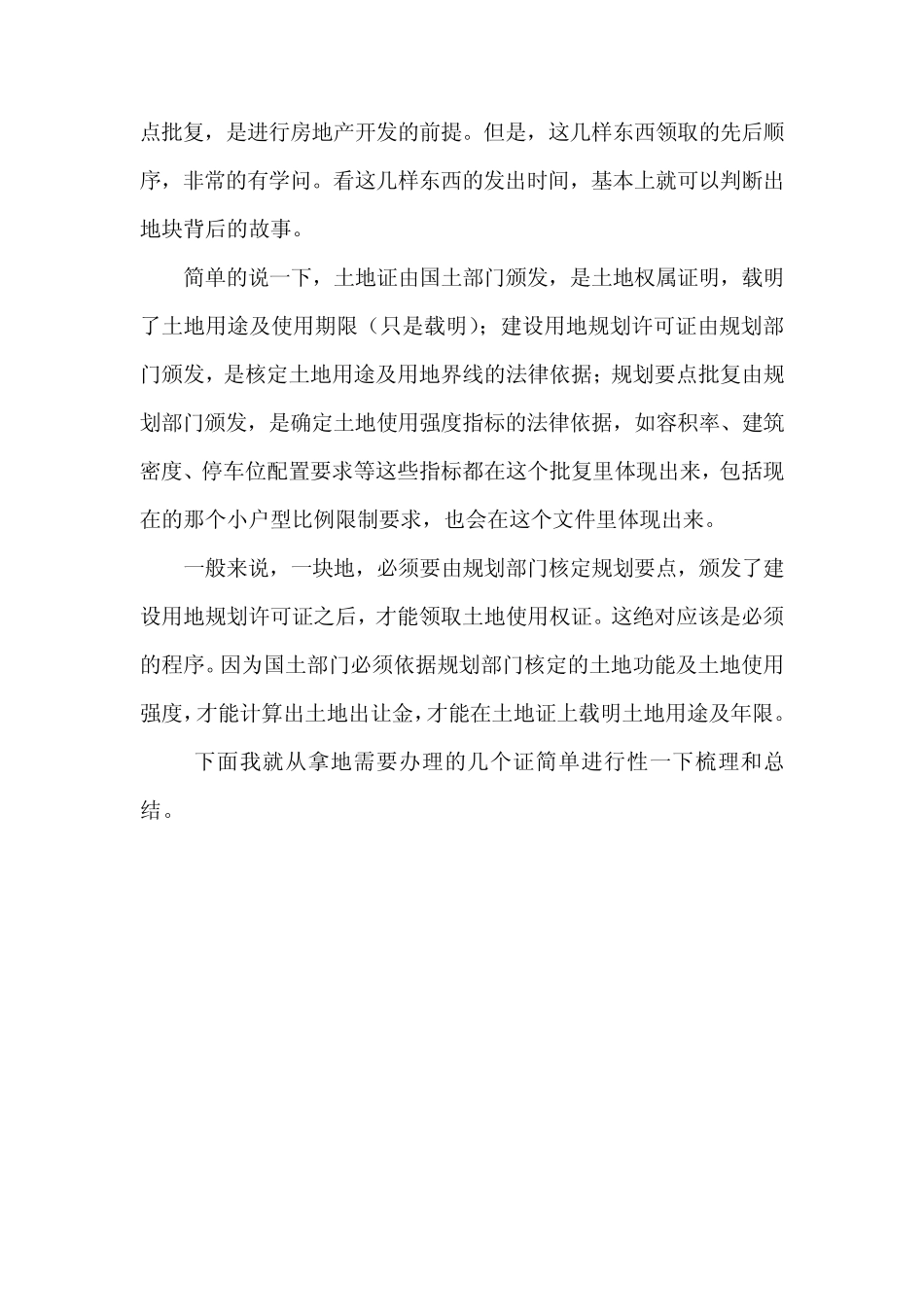

规划用地土地证和建设用地规划许可证这两个证,加上规划要点批复,是进行房地产开发的前提
但是,这几样东西领取的先后顺序,非常的有学问
看这几样东西的发出时间,基本上就可以判断出地块背后的故事
简单的说一下,土地证由国土部门颁发,是土地权属证明,载明了土地用途及使用期限(只是载明);建设用地规划许可证由规划部门颁发,是核定土地用途及用地界线的法律依据;规划要点批复由规划部门颁发,是确定土地使用强度指标的法律依据,如容积率、建筑密度、停车位配置要求等这些指标都在这个批复里体现出来,包括现在的那个小户型比例限制要求,也会在这个文件里体现出来
一般来说,一块地,必须要由规划部门核定规划要点,颁发了建设用地规划许可证之后,才能领取土地使用权证
这绝对应该是必须的程序
因为国土部门必须依据规划部门核定的土地功能及土地使用强度,才能计算出土地出让金,才能在土地证上载明土地用途及年限
下面我就从拿地需要办理的几个证简单进行性一下梳理和总结

发改委投资备案流程 开发部 填写备案表 准备资料 城市发展处 审核资料看 下
