一、工程概况:1、 地理位置 :振华港机大南通生产基地160T门机轨道基础工程,位于基地东南角板桩驳岸内侧
2、工程概况:本工程轨道梁全长米,共分五个施工段,钢筋混凝土结构
桩基类型为B型 PHC桩,桩径 800,每段设置两处接地桩,单桩垂直极限承载设计值为3500KN
本轨道梁工程桩帽分三种类型:Ⅰ型桩帽、Ⅱ型桩帽和Ⅲ型桩帽,其中Ⅰ型桩帽平面尺寸为1400×1400,高 1000,Ⅱ型桩帽平面尺寸为3500×1400,高 2300,Ⅲ型桩帽平面尺寸为2200×1400,高 2490,轨道梁断面尺寸为 b×h=800×2200
二、编制依据1、振华港机大南通生产基地门机轨道基础工程设计图纸2、《南通振华重型装备制造有限公司新南通基地》工程施工招标文件;3、现行国家及地方施工技术质量规范及安全标准要求;4、建筑法规文件及强制性条文;5、《工程测量规范》(GB50026-93)6、我公司施工管理规章制度,质量管理保证体系标准要求;7、其他必须遵守的法律、法规及规范
三、工程总进度计划及保证措施工期目标本工程业主要求总工期为88 天
施工进度保证措施本工程具有“工期紧,任务重,要求高”等特点,施工时交叉流水,分班作业,并要做到合理安排生产工序,为保证施工进度,我公司将采取下列措施:3
1 组织措施3
1召集工地主要管理人员、施工人员熟悉图纸
2开工前排出施工进度计划,明确控制关键线路,在关键线路上进行节点控制,跟踪分析,动态控制,合理调度
3对各主要作业班组,用周计划控制分部、分项工程进度,用节点来保证总进度目标
4实施质量全过程控制,杜绝质量事故,以优质的质量保证进度计划节点目标的实现
2 具体措施3

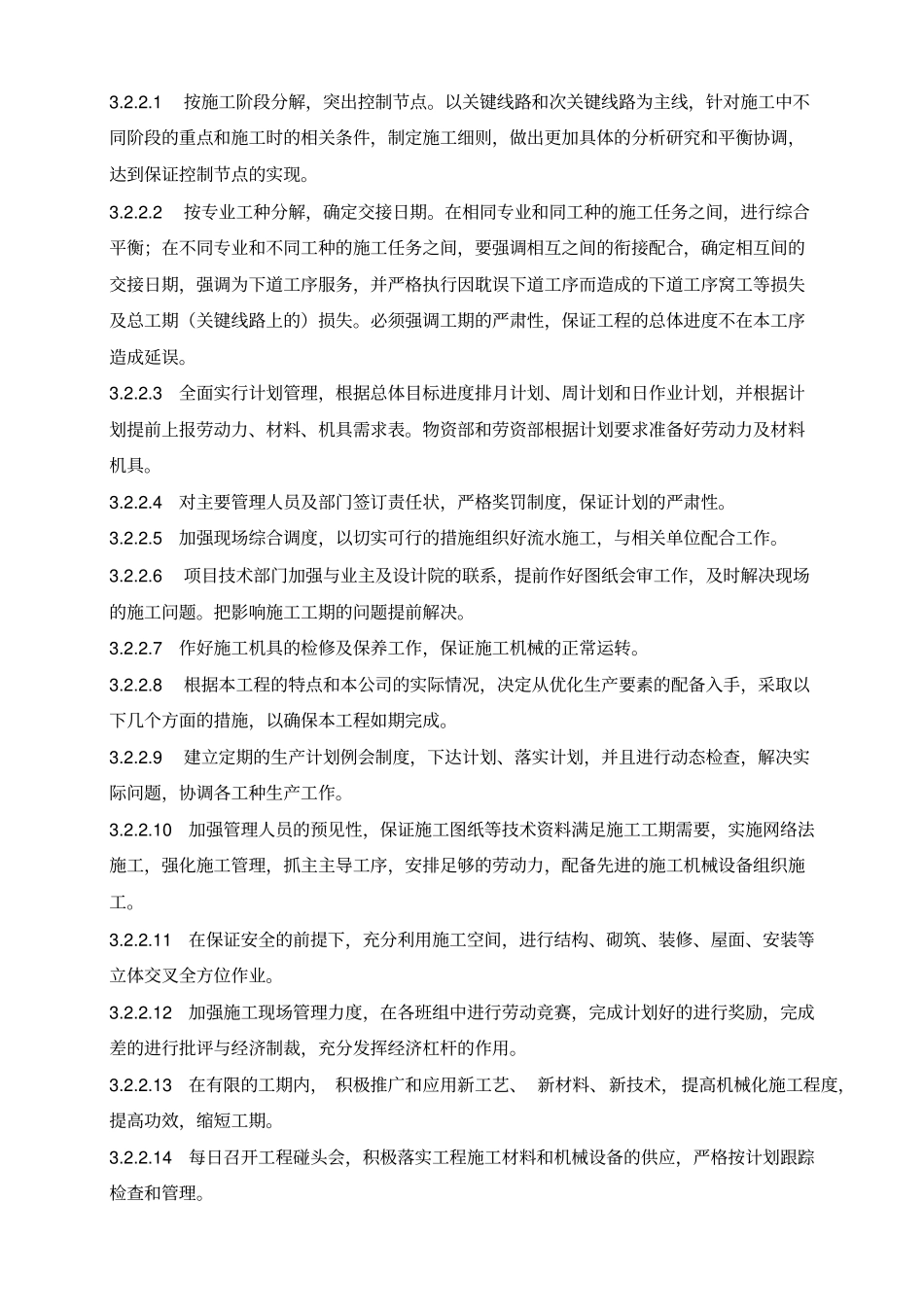

1按施工阶段分解,突出控制节点

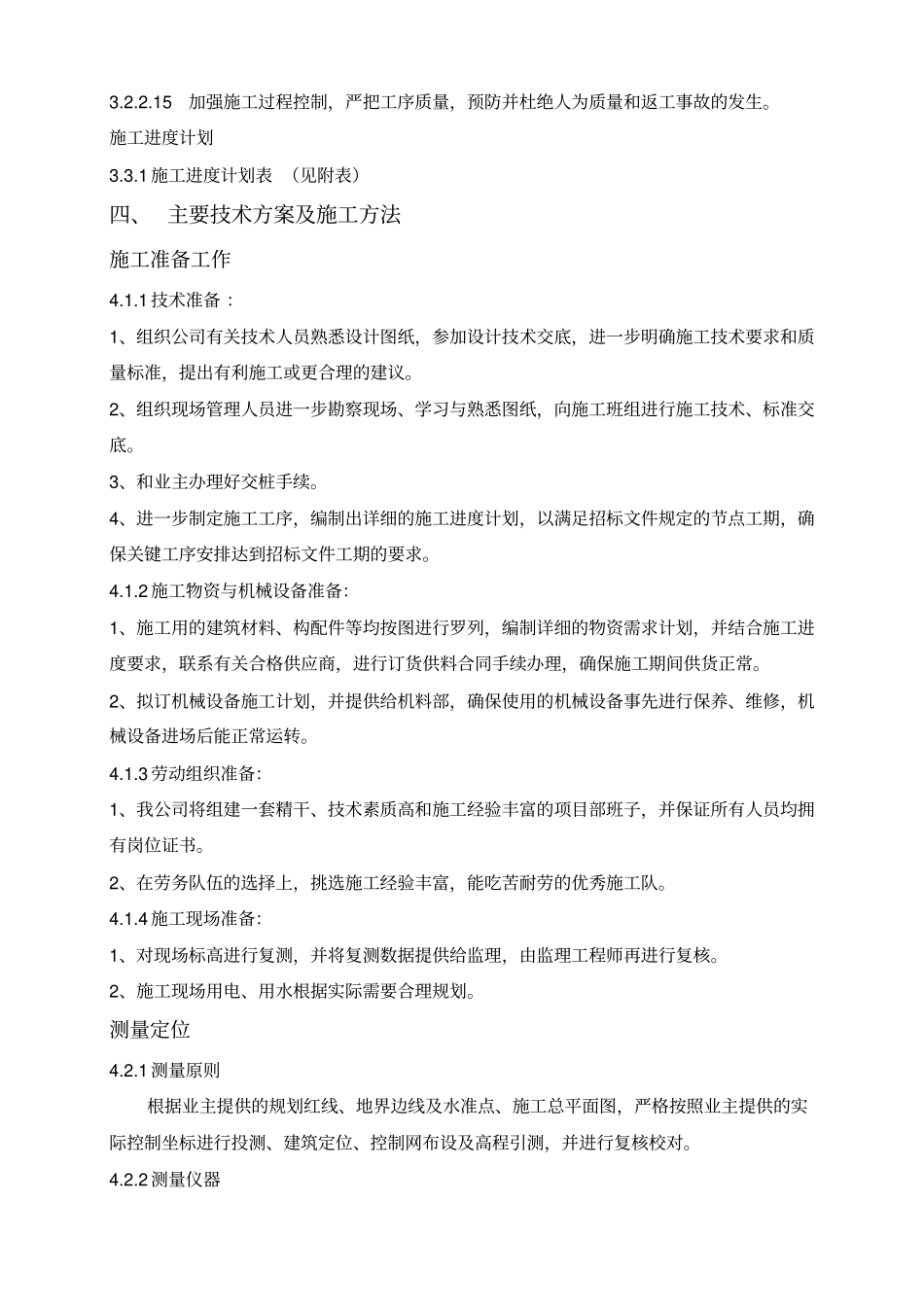

以关键线路和次关键线路为主线,针对施工中不同阶段的重点和施工时的相关条件,制定施工
