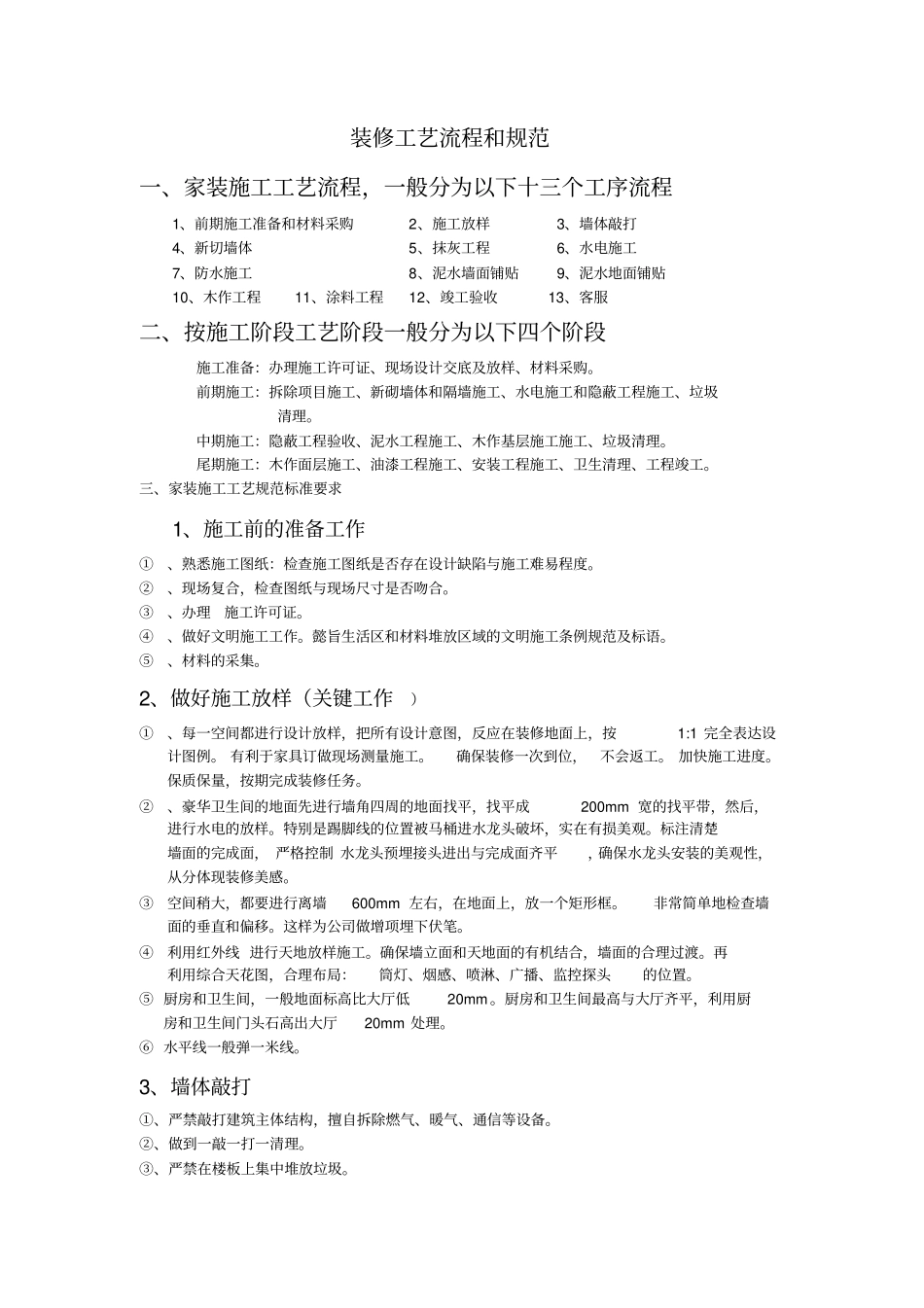

装修工艺流程和规范一、家装施工工艺流程,一般分为以下十三个工序流程1、前期施工准备和材料采购2、施工放样3、墙体敲打4、新切墙体5、抹灰工程6、水电施工7、防水施工8、泥水墙面铺贴9、泥水地面铺贴10、木作工程11、涂料工程12、竣工验收13、客服二、按施工阶段工艺阶段一般分为以下四个阶段施工准备:办理施工许可证、现场设计交底及放样、材料采购
前期施工:拆除项目施工、新砌墙体和隔墙施工、水电施工和隐蔽工程施工、垃圾清理
中期施工:隐蔽工程验收、泥水工程施工、木作基层施工施工、垃圾清理
尾期施工:木作面层施工、油漆工程施工、安装工程施工、卫生清理、工程竣工
三、家装施工工艺规范标准要求1、施工前的准备工作①、熟悉施工图纸:检查施工图纸是否存在设计缺陷与施工难易程度
②、现场复合,检查图纸与现场尺寸是否吻合
③、办理施工许可证
④、做好文明施工工作
懿旨生活区和材料堆放区域的文明施工条例规范及标语
⑤、材料的采集
2、做好施工放样(关键工作)①、每一空间都进行设计放样,把所有设计意图,反应在装修地面上,按1:1 完全表达设计图例
有利于家具订做现场测量施工
确保装修一次到位,不会返工
加快施工进度
保质保量,按期完成装修任务
②、豪华卫生间的地面先进行墙角四周的地面找平,找平成200mm 宽的找平带,然后,进行水电的放样
特别是踢脚线的位置被马桶进水龙头破坏,实在有损美观
标注清楚墙面的完成面, 严格控制 水龙头预埋接头进出与完成面齐平,确保水龙头安装的美观性,从分体现装修美感
③空间稍大,都要进行离墙600mm 左右,在地面上,放一个矩形框
非常简单地检查墙面的垂直和偏移
这样为公司做增项埋下伏笔
④利用红外线 进行天地放样施工
确保墙立面和天地面的有机结合,墙面的合理过渡
再利用综合天花图,合理布局:筒灯、烟感、喷淋、广播、监控探头的位置
⑤ 厨房和卫生间,一般地面标高
