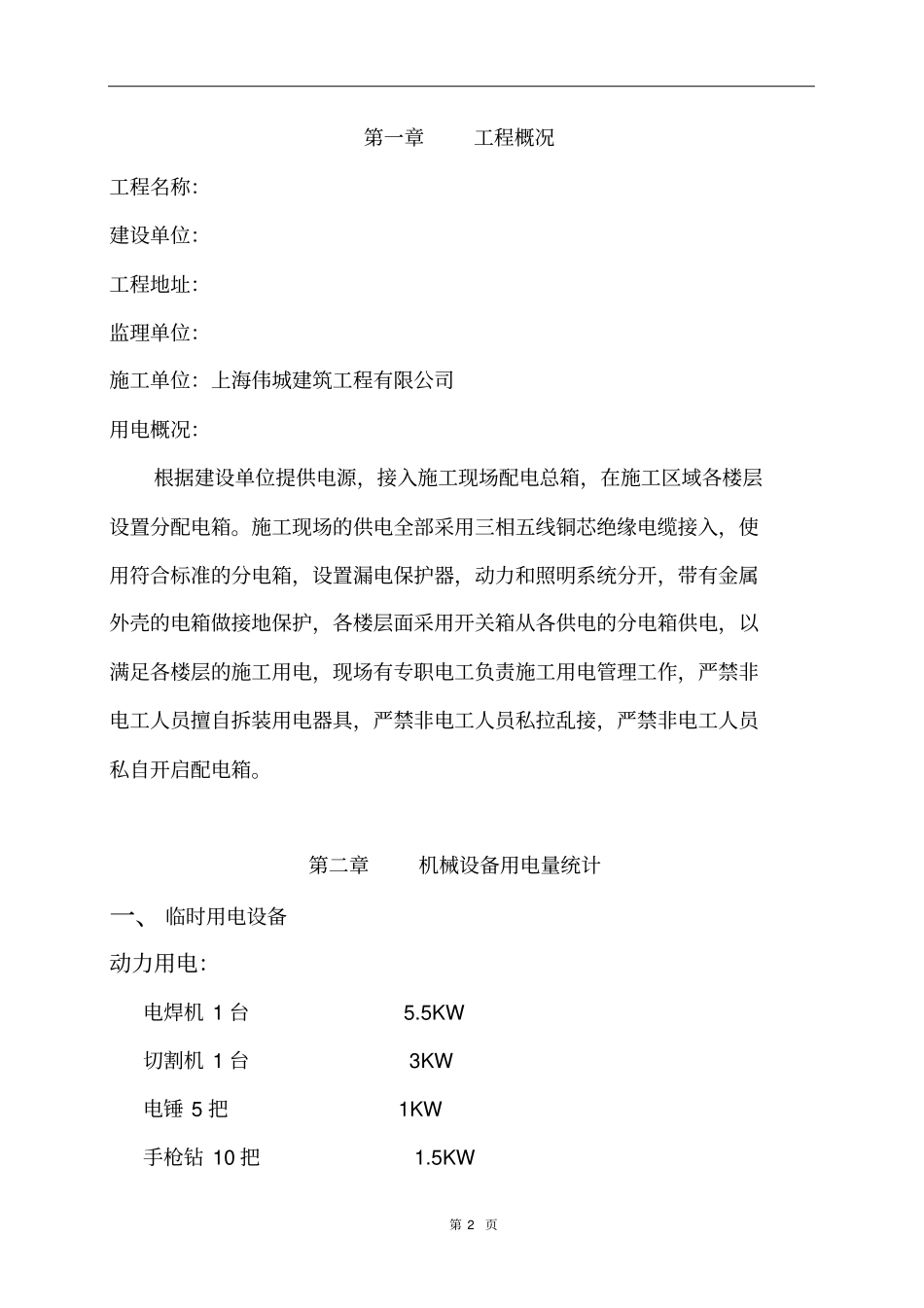

第 1 页装饰装修工程临时用电方案编制:审核:批准:工程有限公司二 0 一六年三月一日第 2 页第一章工程概况工程名称:建设单位:工程地址:监理单位:施工单位:上海伟城建筑工程有限公司用电概况:根据建设单位提供电源,接入施工现场配电总箱,在施工区域各楼层设置分配电箱
施工现场的供电全部采用三相五线铜芯绝缘电缆接入,使用符合标准的分电箱,设置漏电保护器,动力和照明系统分开,带有金属外壳的电箱做接地保护,各楼层面采用开关箱从各供电的分电箱供电,以满足各楼层的施工用电,现场有专职电工负责施工用电管理工作,严禁非电工人员擅自拆装用电器具,严禁非电工人员私拉乱接,严禁非电工人员私自开启配电箱
第二章机械设备用电量统计一、 临时用电设备动力用电:电焊机 1 台 5
5KW 切割机 1 台 3KW 电锤 5 把 1KW 手枪钻 10 把 1
5KW 第 3 页角磨机 3 台 0
5KW 气泵 3 台 6KW 其它用电 2KW 第三章用电计算一、动力用电量 :P=19
5KW 照明用电: P=5KW(按常规计)根据施工现场临时用电JGJ46-2005 规定规范,及施工现场实际情况要求,即在多工种作业环境中作业,总需要系数按Kx=0
85 计,满负荷时的功率因数按 cosΦ =0
二、施工总用电量计算 P=1
1*(K1£Pc+K2£Pa) =1
5+5*1) =23
7KW 其中: P:计算用电量,即供电设备总需要容量 K1:全部施工用电设备需要系数 0
85 K2:室内照明设备同时使用系数 1
1:用电不均匀系数第四章线路搭设一、技术措施第 4 页1
制定安全用电责任制,做好安全用电专项技术交底
2、按 TN-S 系统要求设置三相五线制,杜绝疏漏
3、各级配电箱配置完备,接地接零良好,电箱周围无材料等障碍物堆放,严格实行用电三级配电,两级保护
