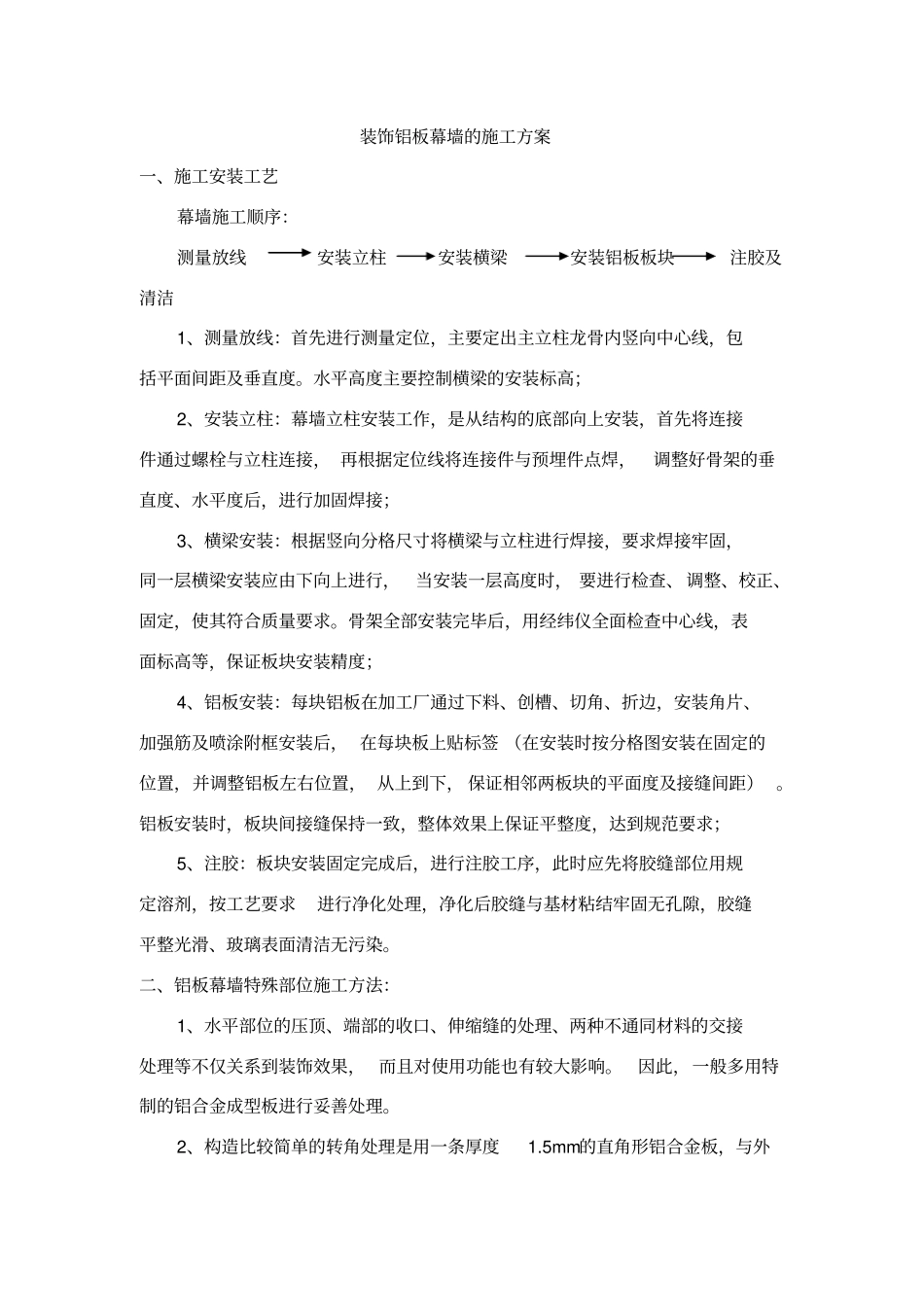

装饰铝板幕墙的施工方案一、施工安装工艺幕墙施工顺序:测量放线安装立柱安装横梁安装铝板板块注胶及清洁1、测量放线:首先进行测量定位,主要定出主立柱龙骨内竖向中心线,包括平面间距及垂直度
水平高度主要控制横梁的安装标高;2、安装立柱:幕墙立柱安装工作,是从结构的底部向上安装,首先将连接件通过螺栓与立柱连接, 再根据定位线将连接件与预埋件点焊,调整好骨架的垂直度、水平度后,进行加固焊接;3、横梁安装:根据竖向分格尺寸将横梁与立柱进行焊接,要求焊接牢固,同一层横梁安装应由下向上进行,当安装一层高度时, 要进行检查、 调整、校正、固定,使其符合质量要求
骨架全部安装完毕后,用经纬仪全面检查中心线,表面标高等,保证板块安装精度;4、铝板安装:每块铝板在加工厂通过下料、创槽、切角、折边,安装角片、加强筋及喷涂附框安装后, 在每块板上贴标签 (在安装时按分格图安装在固定的位置,并调整铝板左右位置, 从上到下, 保证相邻两板块的平面度及接缝间距)
铝板安装时,板块间接缝保持一致,整体效果上保证平整度,达到规范要求;5、注胶:板块安装固定完成后,进行注胶工序,此时应先将胶缝部位用规定溶剂,按工艺要求进行净化处理,净化后胶缝与基材粘结牢固无孔隙,胶缝平整光滑、玻璃表面清洁无污染
二、铝板幕墙特殊部位施工方法:1、水平部位的压顶、端部的收口、伸缩缝的处理、两种不通同材料的交接处理等不仅关系到装饰效果, 而且对使用功能也有较大影响
因此,一般多用特制的铝合金成型板进行妥善处理
2、构造比较简单的转角处理是用一条厚度1
5mm的直角形铝合金板,与外墙板用螺栓连接

3、窗台、女儿墙的上部,均属于水平部位的压顶处理,即用铝合金板盖住,使之能阻挡风雨浸透
水平盖板的固定, 先在基层焊上钢骨架, 然后用螺栓将盖板固定在骨架上
板的接长部位宜留5mm左右的间隙,并用密封胶密封
4、墙面边缘部位的收口处理,是
