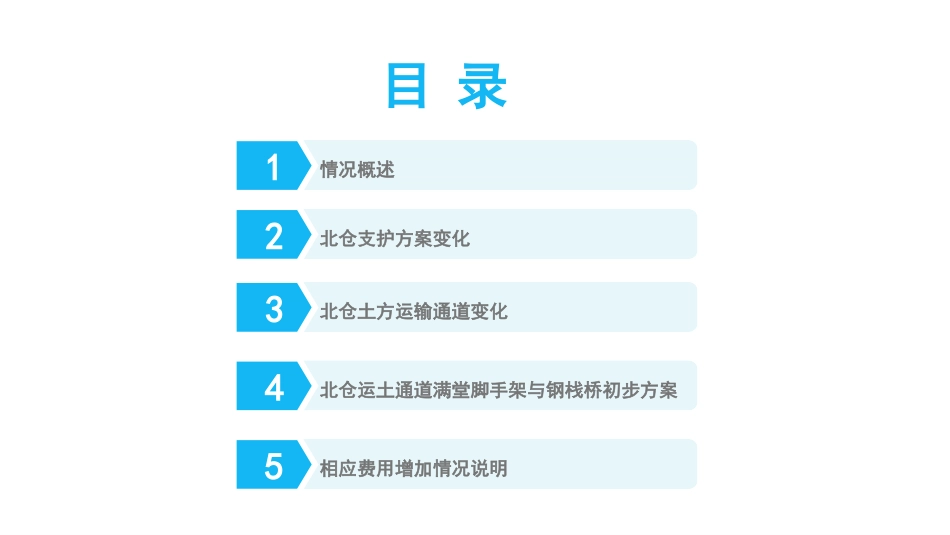

北京北辛安项目656地块总承包工程——北仓支护土方工程施工工况/方案变化及费用增加情况说明北仓土方运输通道变化3北仓运土通道满堂脚手架与钢栈桥初步方案4目录北仓支护方案变化2相应费用增加情况说明5情况概述1一、情况概述北仓施工工况/方案变化及费用增加情况概述北京北辛安项目656地块总承包工程,2018年
日开始招标,2018年
日完成议标定标,中标人为中建三局集团有限公司,中标额为人民币(大写)贰亿柒仟叁佰伍拾伍万玖仟捌佰玖拾陆万元整(¥273,559,896
招标期,北仓支护与土方施工方案施工基本确定(已经过内部几方审核),公司按此方案进行总包招标
但在定标后,该方案在进行地铁建设与运营专家论证时未能通过
随后,公司组织支护桩施工单位和北京交通大学轨道安全评估中心进行二次设计变更和核算,于2018年3月确定了北仓支护与土方施工新的施工方案
因方案发生较大变化,施工总承包单位认为造成其增加费用,随要求在原中标额基础上增加费用,第一次上报费用
元,经我方审核确认调增费用
上述情况,请集团领导予以审核确定
二、北仓支护方案变化(一)原北仓支护方案(投标期方案)1、基坑支护平面图(投标期方案)18米线桩,位于E~F轴之间3米线桩,位于G~H轴之间第一部分点击在此输入你的标题内容(一)原北仓支护方案(投标期方案)2、钢管支撑剖面图(投标期方案)第二道撑位于-10
15标高,高于B2层结构楼板面800mm,需要在楼板面设置支墩
内支撑长度约22
即北仓施工空间南北间距约22
(二)目前拟定的北仓支护方案(2018年3月版方案)1、基坑支护平面图(2018年3月版方案)11米线桩,位于F~G轴之间3米线桩,位于G~H轴之间2、钢管支撑剖面图(2018年3月版方案)第二道撑位于-11
205标高,位于南仓B3层已完结构顶板楼板梁侧
B3结构施工时需要间隔2
