管道施工方案

管道施工方案_第1页
1/15
管道施工方案_第2页
2/15
管道施工方案_第3页
3/15

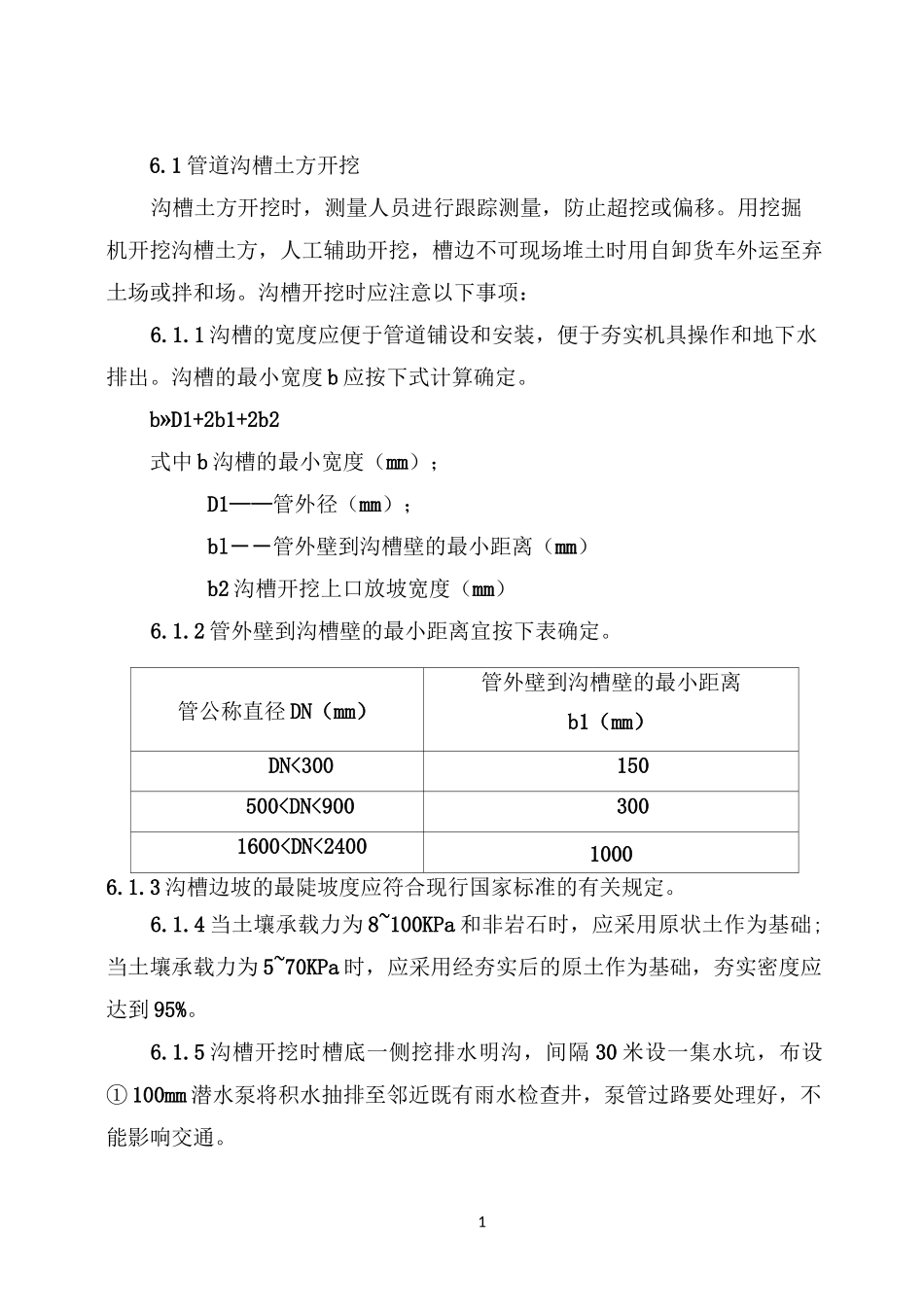

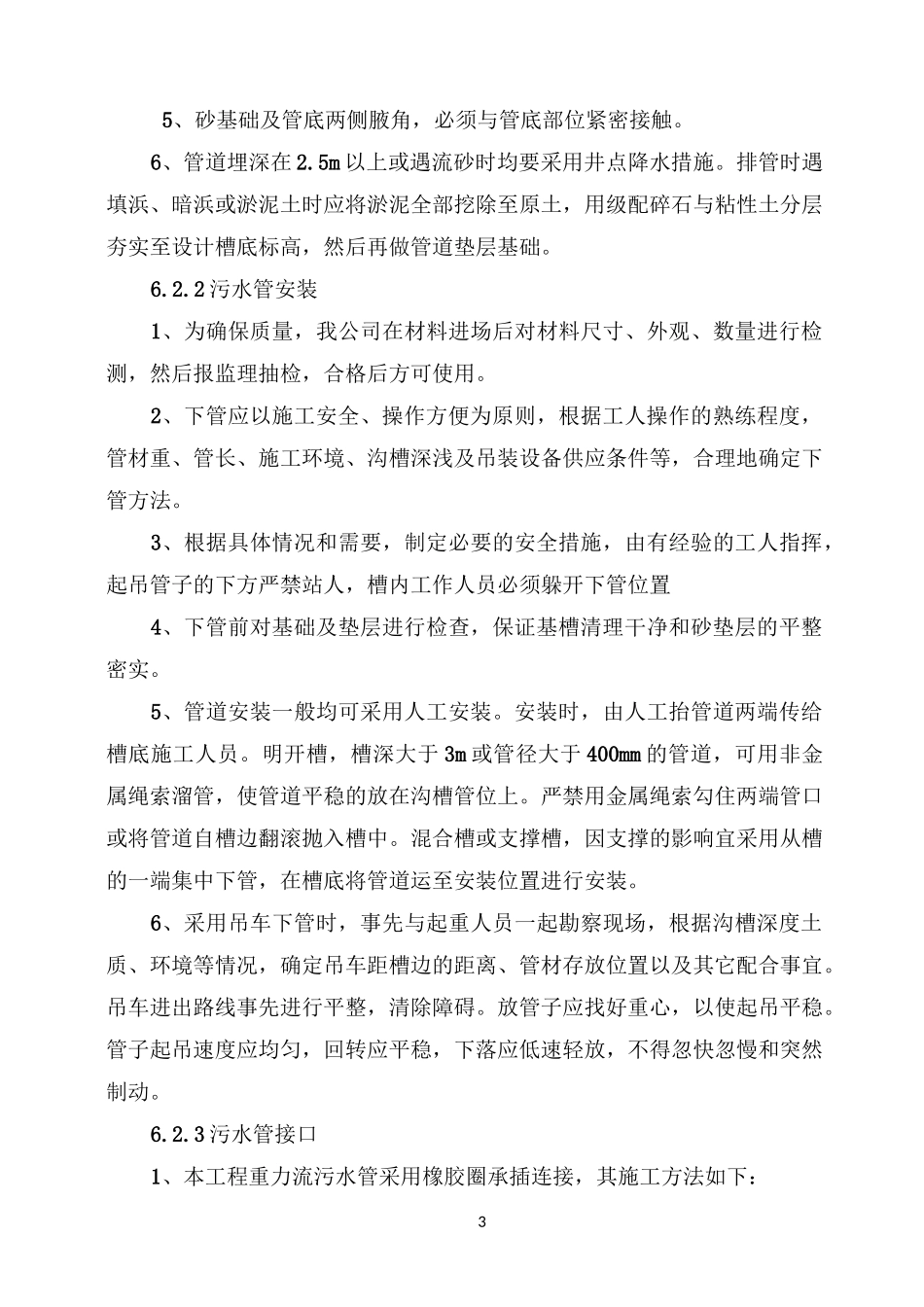

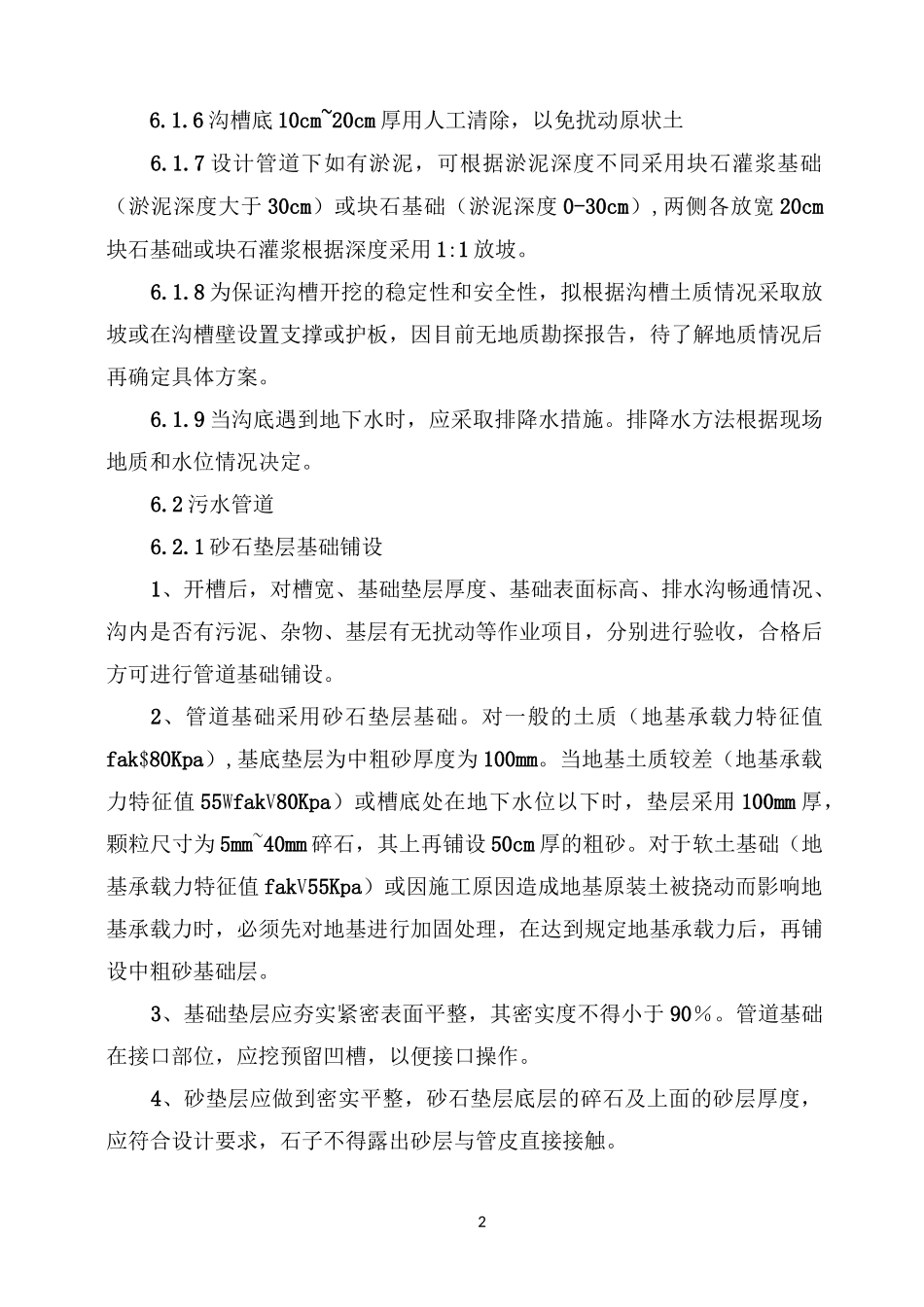

16.1 管道沟槽土方开挖沟槽土方开挖时,测量人员进行跟踪测量,防止超挖或偏移。用挖掘机开挖沟槽土方,人工辅助开挖,槽边不可现场堆土时用自卸货车外运至弃土场或拌和场。沟槽开挖时应注意以下事项:6.1.1 沟槽的宽度应便于管道铺设和安装,便于夯实机具操作和地下水排出。沟槽的最小宽度 b 应按下式计算确定。b»D1+2b1+2b2式中 b 沟槽的最小宽度(mm);D1——管外径(mm);bl――管外壁到沟槽壁的最小距离(mm)b2 沟槽开挖上口放坡宽度(mm)6.1.2 管外壁到沟槽壁的最小距离宜按下表确定。管公称直径 DN(mm)管外壁到沟槽壁的最小距离b1(mm)DN<300150500
