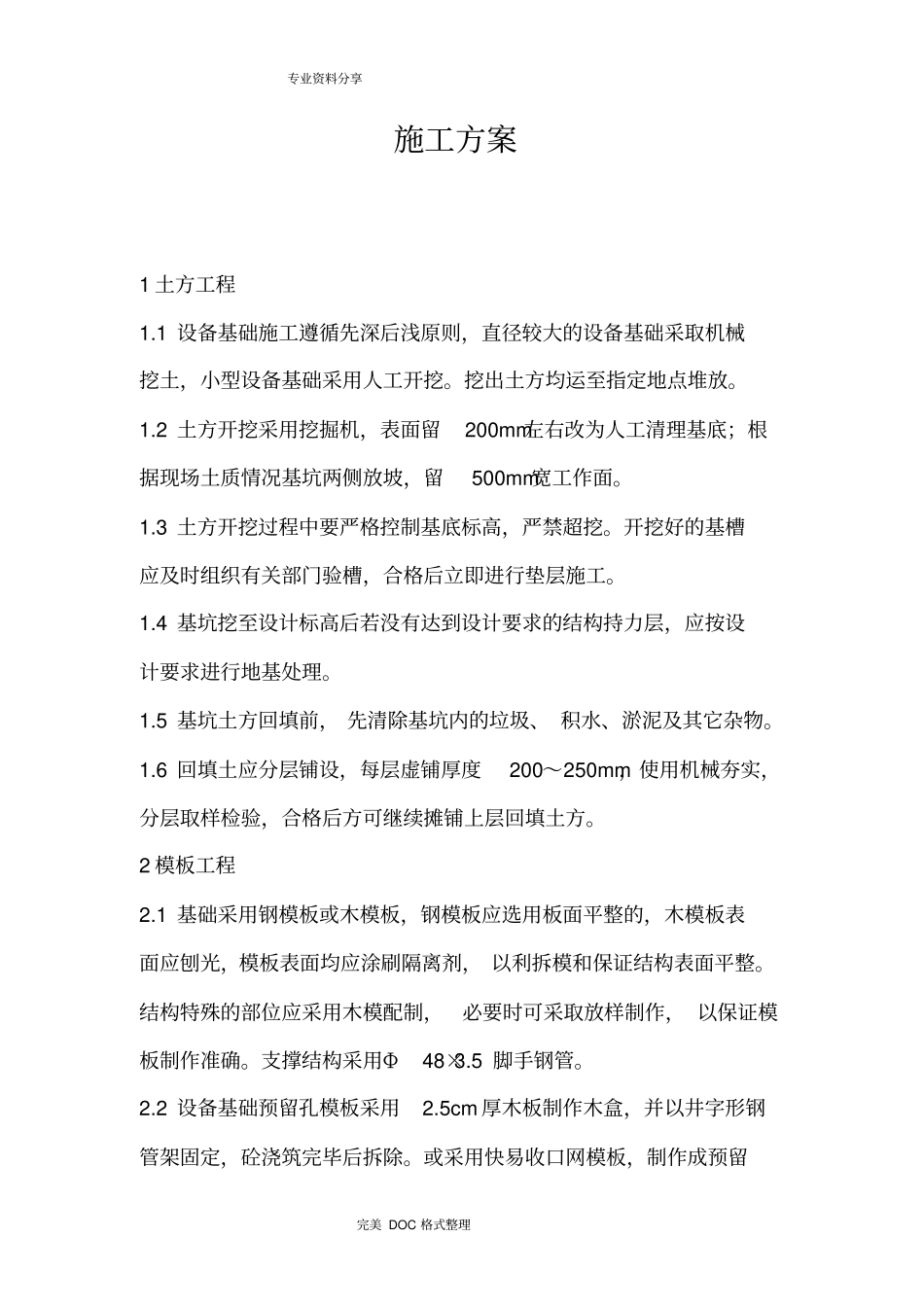

专业资料分享完美 DOC 格式整理施工方案1 土方工程1
1 设备基础施工遵循先深后浅原则,直径较大的设备基础采取机械挖土,小型设备基础采用人工开挖
挖出土方均运至指定地点堆放
2 土方开挖采用挖掘机,表面留200mm左右改为人工清理基底;根据现场土质情况基坑两侧放坡,留500mm宽工作面
3 土方开挖过程中要严格控制基底标高,严禁超挖
开挖好的基槽应及时组织有关部门验槽,合格后立即进行垫层施工
4 基坑挖至设计标高后若没有达到设计要求的结构持力层,应按设计要求进行地基处理
5 基坑土方回填前, 先清除基坑内的垃圾、 积水、淤泥及其它杂物
6 回填土应分层铺设,每层虚铺厚度200~250mm,使用机械夯实,分层取样检验,合格后方可继续摊铺上层回填土方
2 模板工程2
1 基础采用钢模板或木模板,钢模板应选用板面平整的,木模板表面应刨光,模板表面均应涂刷隔离剂, 以利拆模和保证结构表面平整
结构特殊的部位应采用木模配制,必要时可采取放样制作, 以保证模板制作准确
支撑结构采用Φ48×3
5 脚手钢管
2 设备基础预留孔模板采用2
5cm 厚木板制作木盒,并以井字形钢管架固定,砼浇筑完毕后拆除

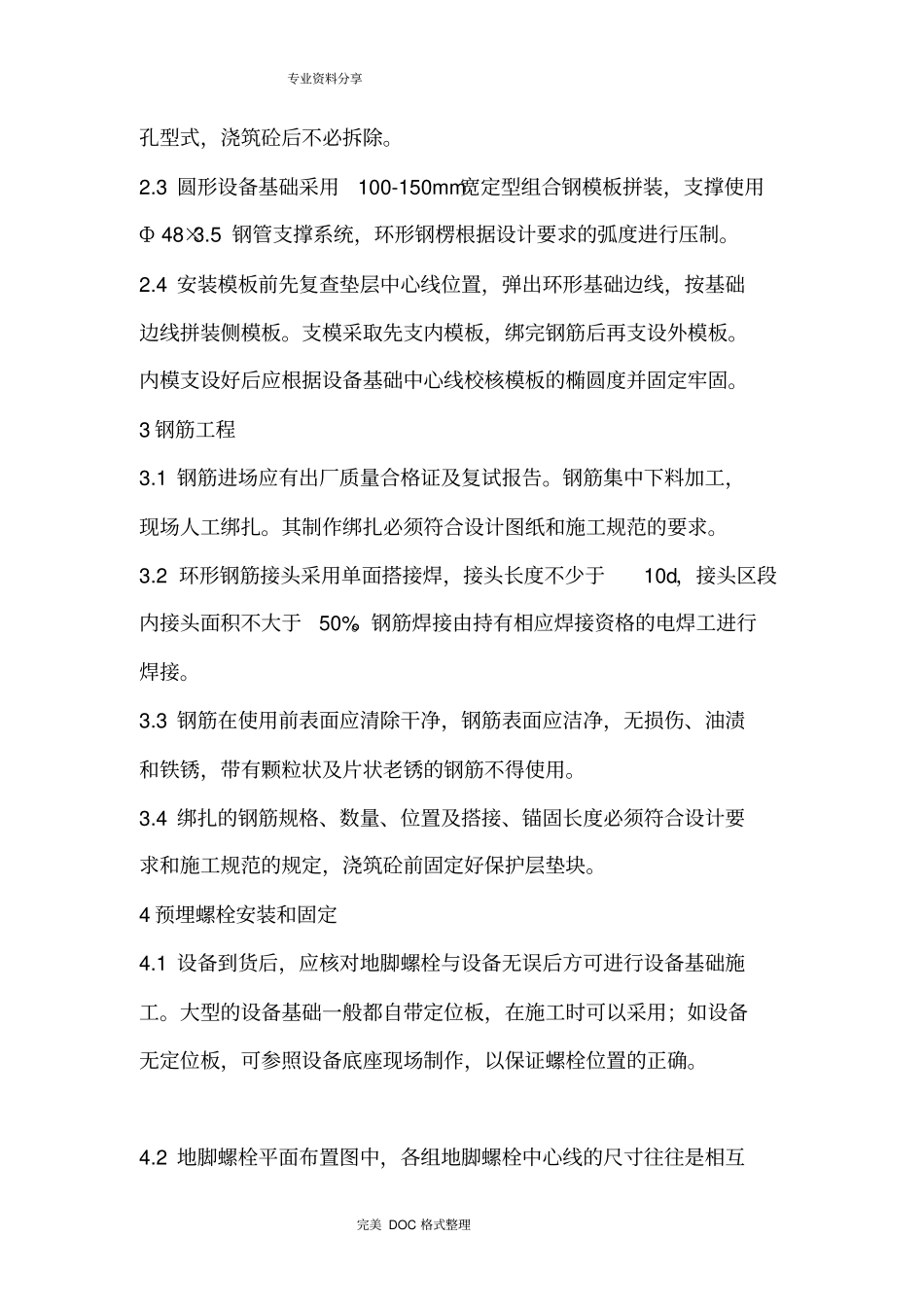

或采用快易收口网模板,制作成预留专业资料分享完美 DOC 格式整理孔型式,浇筑砼后不必拆除
3 圆形设备基础采用100-150mm宽定型组合钢模板拼装,支撑使用Ф 48×3
5 钢管支撑系统,环形钢楞根据设计要求的弧度进行压制
4 安装模板前先复查垫层中心线位置,弹出环形基础边线,按基础边线拼装侧模板
支模采取先支内模板,绑完钢筋后再支设外模板
内模支设好后应根据设备基础中心线校核模板的椭圆度并固定牢固
3 钢筋工程3
1 钢筋进场应有出厂质量合格证及复试报告
钢筋集中下料加工,现场人工绑扎
其制作绑扎必须符合设计图纸和施工规范的要求
2 环形钢筋接头
