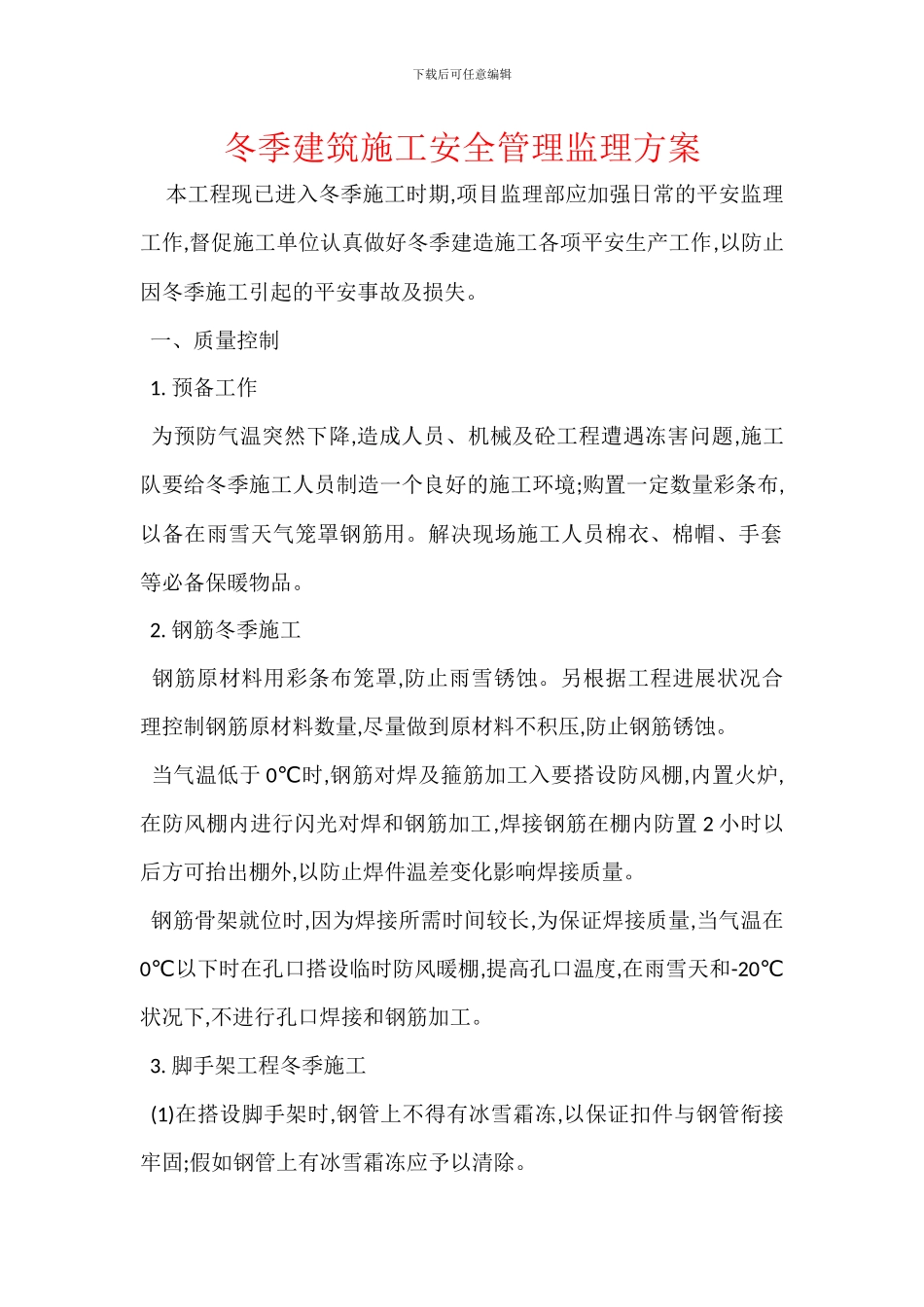

下载后可任意编辑冬季建筑施工安全管理监理方案 本工程现已进入冬季施工时期,项目监理部应加强日常的平安监理工作,督促施工单位认真做好冬季建造施工各项平安生产工作,以防止因冬季施工引起的平安事故及损失
一、质量控制 1
预备工作 为预防气温突然下降,造成人员、机械及砼工程遭遇冻害问题,施工队要给冬季施工人员制造一个良好的施工环境;购置一定数量彩条布,以备在雨雪天气笼罩钢筋用
解决现场施工人员棉衣、棉帽、手套等必备保暖物品
钢筋冬季施工 钢筋原材料用彩条布笼罩,防止雨雪锈蚀
另根据工程进展状况合理控制钢筋原材料数量,尽量做到原材料不积压,防止钢筋锈蚀
当气温低于 0℃时,钢筋对焊及箍筋加工入要搭设防风棚,内置火炉,在防风棚内进行闪光对焊和钢筋加工,焊接钢筋在棚内防置 2 小时以后方可抬出棚外,以防止焊件温差变化影响焊接质量
钢筋骨架就位时,因为焊接所需时间较长,为保证焊接质量,当气温在0℃以下时在孔口搭设临时防风暖棚,提高孔口温度,在雨雪天和-20℃状况下,不进行孔口焊接和钢筋加工
脚手架工程冬季施工 (1)在搭设脚手架时,钢管上不得有冰雪霜冻,以保证扣件与钢管衔接牢固;假如钢管上有冰雪霜冻应予以清除

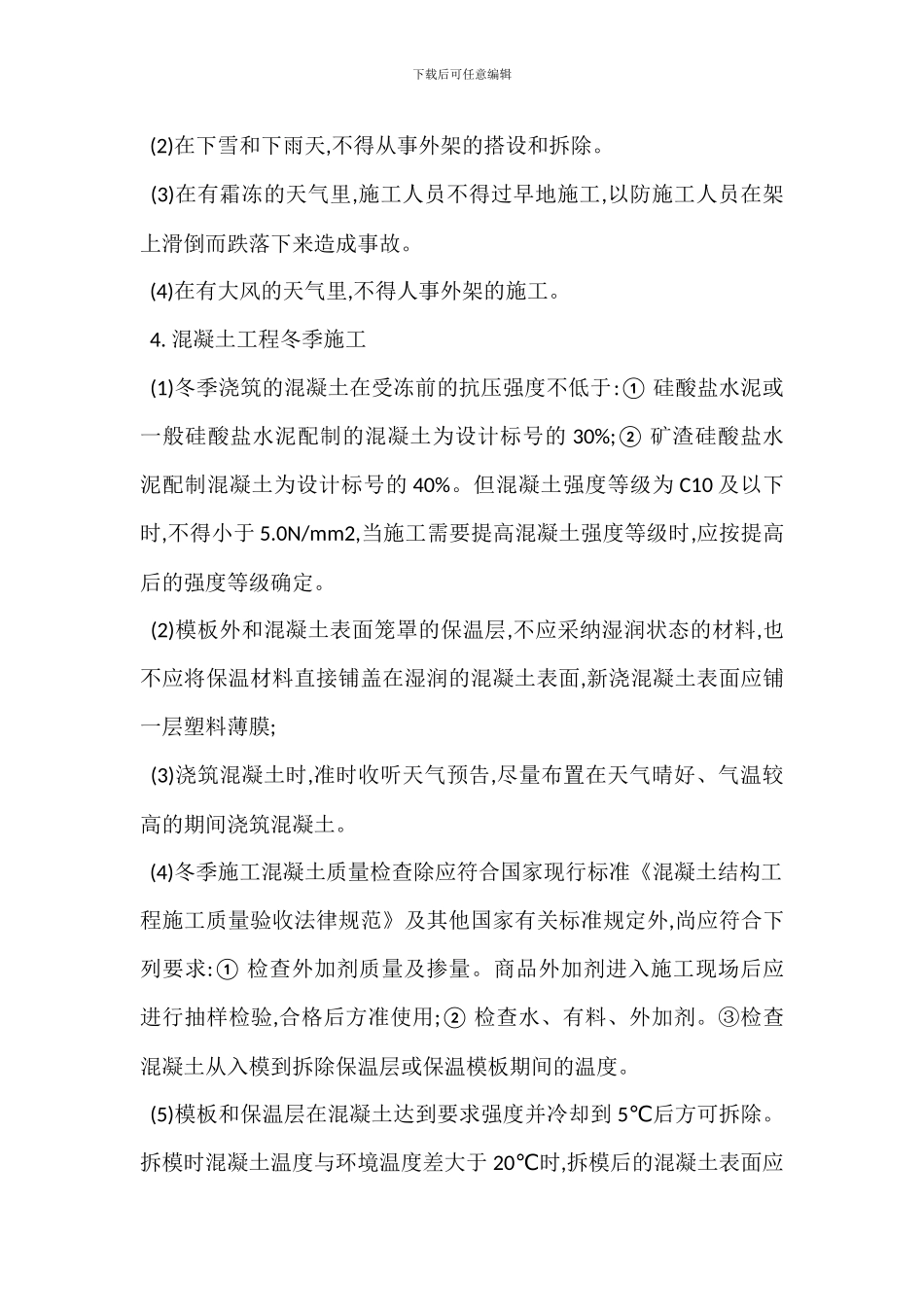

下载后可任意编辑 (2)在下雪和下雨天,不得从事外架的搭设和拆除
(3)在有霜冻的天气里,施工人员不得过早地施工,以防施工人员在架上滑倒而跌落下来造成事故
(4)在有大风的天气里,不得人事外架的施工
混凝土工程冬季施工 (1)冬季浇筑的混凝土在受冻前的抗压强度不低于:① 硅酸盐水泥或一般硅酸盐水泥配制的混凝土为设计标号的 30%;② 矿渣硅酸盐水泥配制混凝土为设计标号的 40%
但混凝土强度等级为 C10 及以下时,不得小于 5
0N/mm2,当施工需要提高混凝土强度等级时,应按提高后的强度等级确定

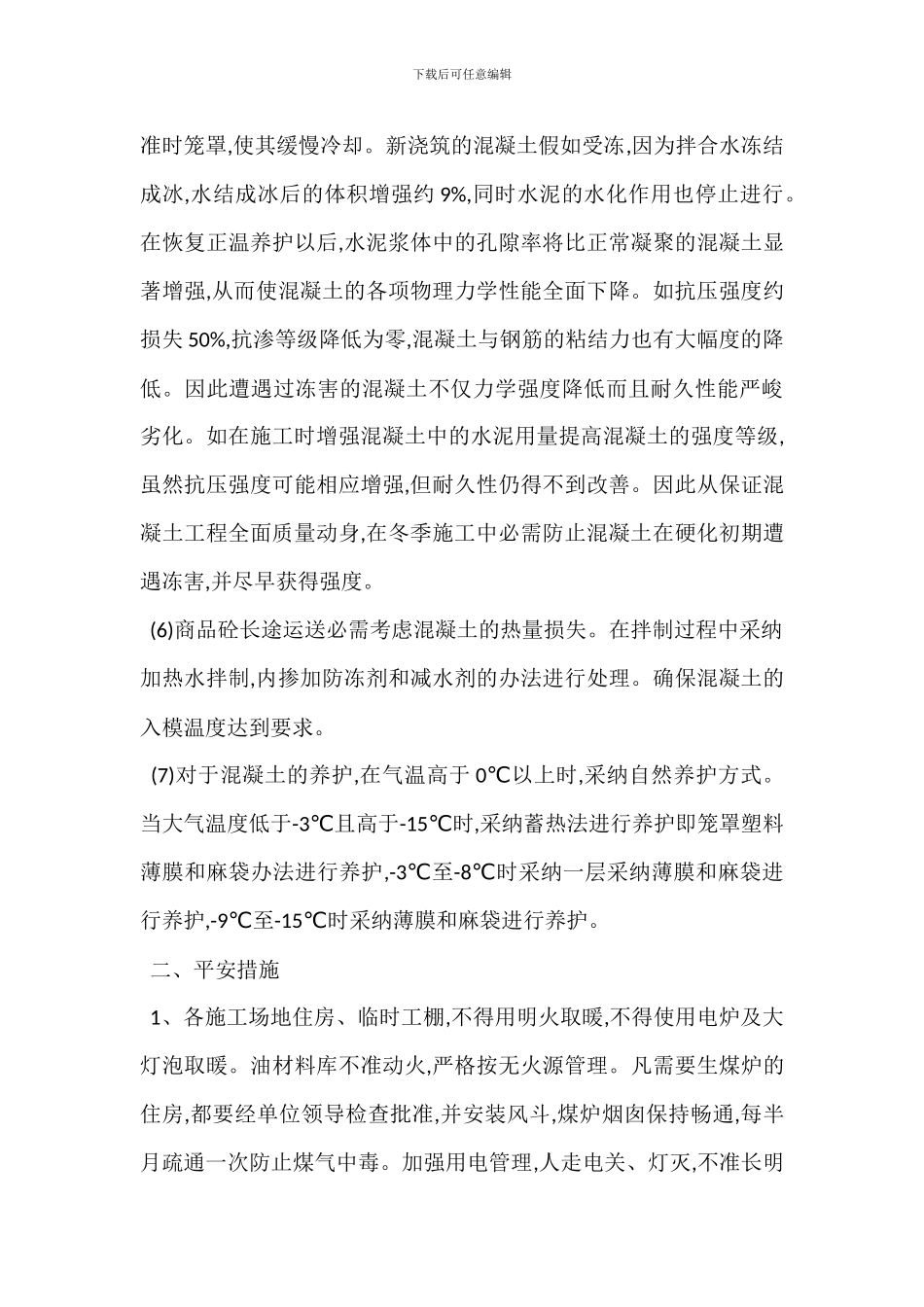

(2)模板外和混凝土表面笼罩的保温层,不应
