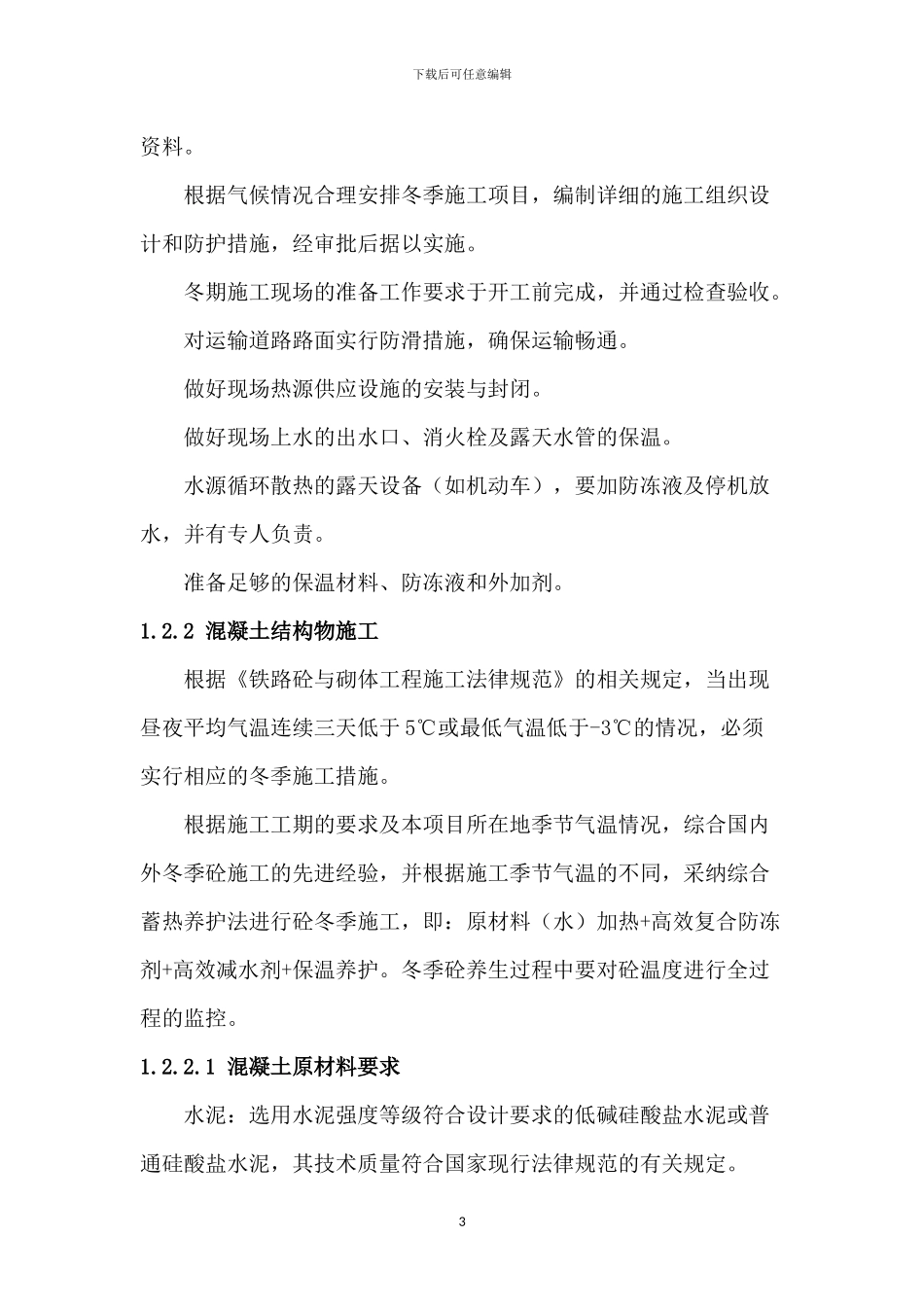

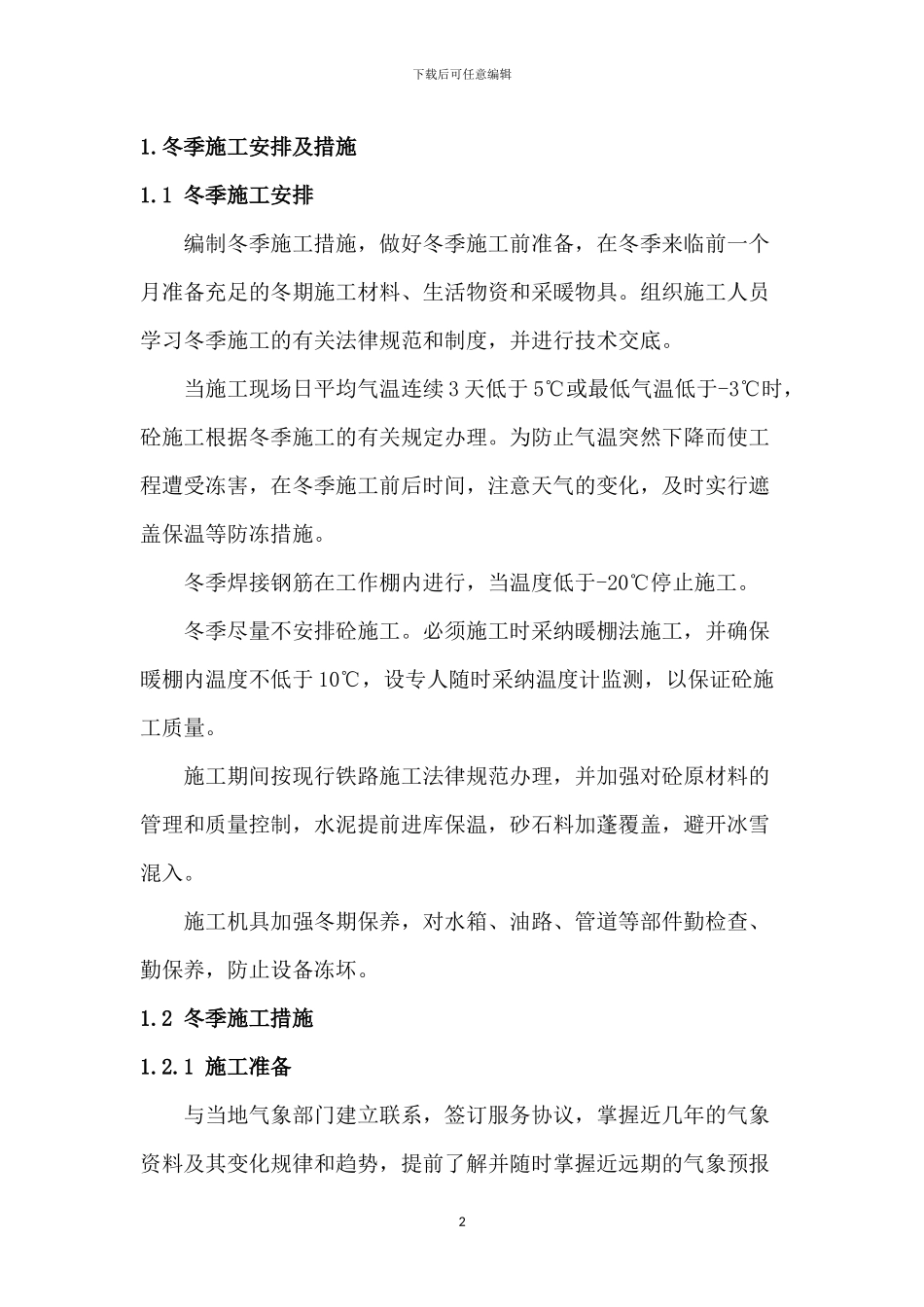

下载后可任意编辑 西康二线 XKS-1 标冬雨季施工方案编制:审核:审批:中铁电化局西康二线西铁工程项目六分部2024 年 12 月 10 日西康二线六分部冬雨季施工方案1下载后可任意编辑1.冬季施工安排及措施1.1 冬季施工安排编制冬季施工措施,做好冬季施工前准备,在冬季来临前一个月准备充足的冬期施工材料、生活物资和采暖物具。组织施工人员学习冬季施工的有关法律规范和制度,并进行技术交底。当施工现场日平均气温连续 3 天低于 5℃或最低气温低于-3℃时,砼施工根据冬季施工的有关规定办理。为防止气温突然下降而使工程遭受冻害,在冬季施工前后时间,注意天气的变化,及时实行遮盖保温等防冻措施。冬季焊接钢筋在工作棚内进行,当温度低于-20℃停止施工。冬季尽量不安排砼施工。必须施工时采纳暖棚法施工,并确保暖棚内温度不低于 10℃,设专人随时采纳温度计监测,以保证砼施工质量。施工期间按现行铁路施工法律规范办理,并加强对砼原材料的管理和质量控制,水泥提前进库保温,砂石料加蓬覆盖,避开冰雪混入。施工机具加强冬期保养,对水箱、油路、管道等部件勤检查、勤保养,防止设备冻坏。1.2 冬季施工措施1.2.1 施工准备与当地气象部门建立联系,签订服务协议,掌握近几年的气象资料及其变化规律和趋势,提前了解并随时掌握近远期的气象预报2下载后可任意编辑资料。根据气候情况合理安排冬季施工项目,编制详细的施工组织设计和防护措施,经审批后据以实施。冬期施工现场的准备工作要求于开工前完成,并通过检查验收。对运输道路路面实行防滑措施,确保运输畅通。做好现场热源供应设施的安装与封闭。做好现场上水的出水口、消火栓及露天水管的保温。水源循环散热的露天设备(如机动车),要加防冻液及停机放水,并有专人负责。准备足够的保温材料、防冻液和外加剂。1.2.2 混凝土结构物施工根据《铁路砼与砌体工程施工法律规范》的相关规定,当出现昼夜平均气温连续三天低于 5℃或最低气温低于-3℃的情况,必须实行相应的冬季施工措施。根据施工工期的要求及本项目所在地季节气温情况,综合国内外冬季砼施工的先进经验,并根据施工季节气温的不同,采纳综合蓄热养护法进行砼冬季施工,即:原材料(水)加热+高效复合防冻剂+高效减水剂+保温养护。冬季砼养生过程中要对砼温度进行全过程的监控。1.2.2.1 混凝土原材料要求水泥:选用水泥强度等级符合设计要求的低碱硅酸盐水泥或普通硅酸盐水泥,其技术质量符合国家现行法律规...
