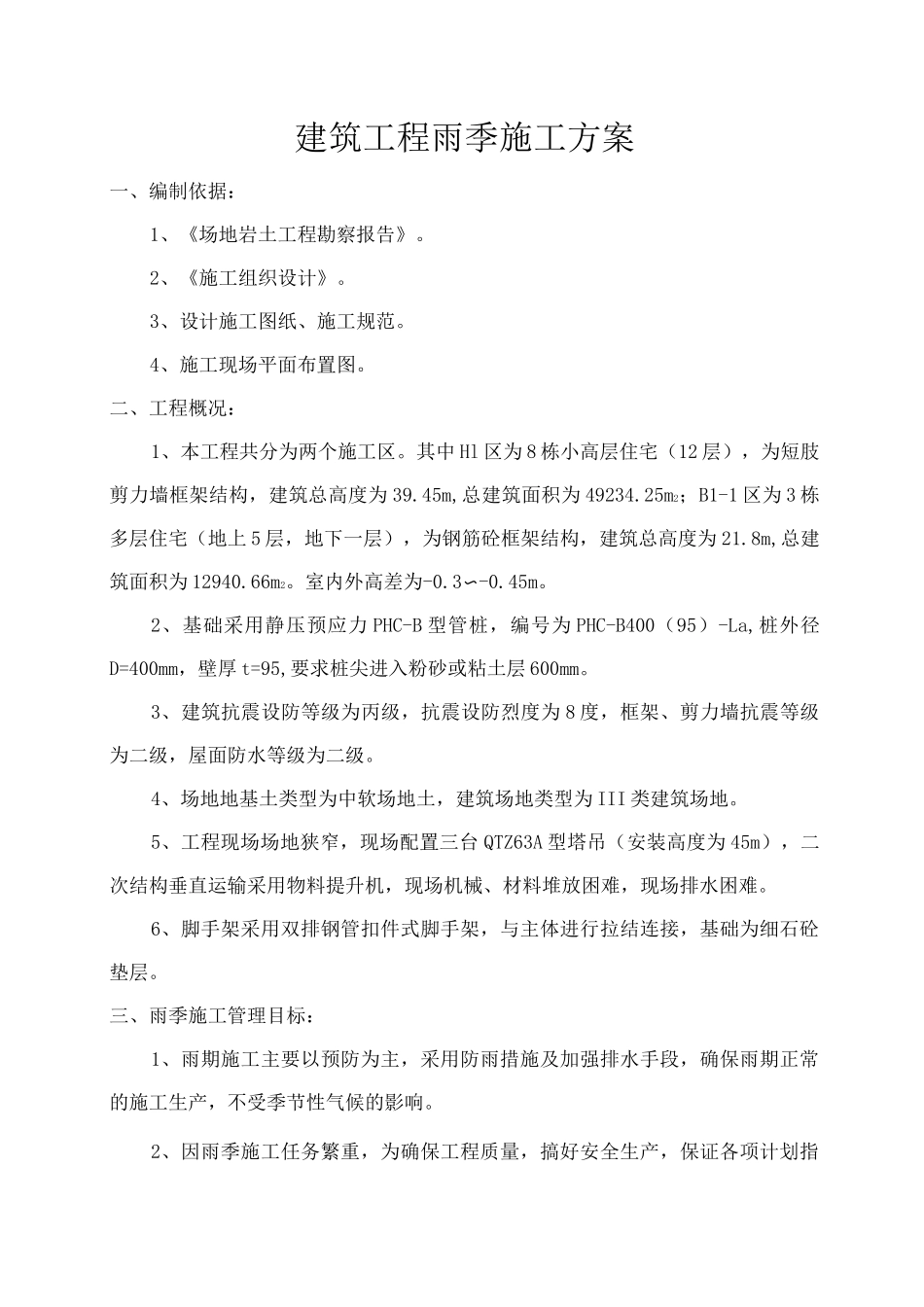

建筑工程雨季施工方案一、编制依据:1、《场地岩土工程勘察报告》
2、《施工组织设计》
3、设计施工图纸、施工规范
4、施工现场平面布置图
二、工程概况:1、本工程共分为两个施工区
其中 Hl 区为 8 栋小高层住宅(12 层),为短肢剪力墙框架结构,建筑总高度为 39
45m,总建筑面积为 49234
25m2;B1-1 区为 3 栋多层住宅(地上 5 层,地下一层),为钢筋砼框架结构,建筑总高度为 21
8m,总建筑面积为 12940
室内外高差为-0
2、基础采用静压预应力 PHC-B 型管桩,编号为 PHC-B400(95)-La,桩外径D=400mm,壁厚 t=95,要求桩尖进入粉砂或粘土层 600mm
3、建筑抗震设防等级为丙级,抗震设防烈度为 8 度,框架、剪力墙抗震等级为二级,屋面防水等级为二级
4、场地地基土类型为中软场地土,建筑场地类型为 III 类建筑场地
5、工程现场场地狭窄,现场配置三台 QTZ63A 型塔吊(安装高度为 45m),二次结构垂直运输采用物料提升机,现场机械、材料堆放困难,现场排水困难
6、脚手架采用双排钢管扣件式脚手架,与主体进行拉结连接,基础为细石砼垫层
三、雨季施工管理目标:1、雨期施工主要以预防为主,采用防雨措施及加强排水手段,确保雨期正常的施工生产,不受季节性气候的影响
2、因雨季施工任务繁重,为确保工程质量,搞好安全生产,保证各项计划指标任务的完成,必须从思想上、组织上、措施上、物资上尽早做好充分准备,做到思想落实、组织落实、措施落实、物资落实,汛期施工做到有备无患
3、雨季施工总的原则是:“做好排水、挡水、防水工作”,总的要求是:室内工程雨季不影响施工,室外工程小雨不间断施工,大雨期间暂停施工,大雨过后继续施工,暴雨过后不影响施工

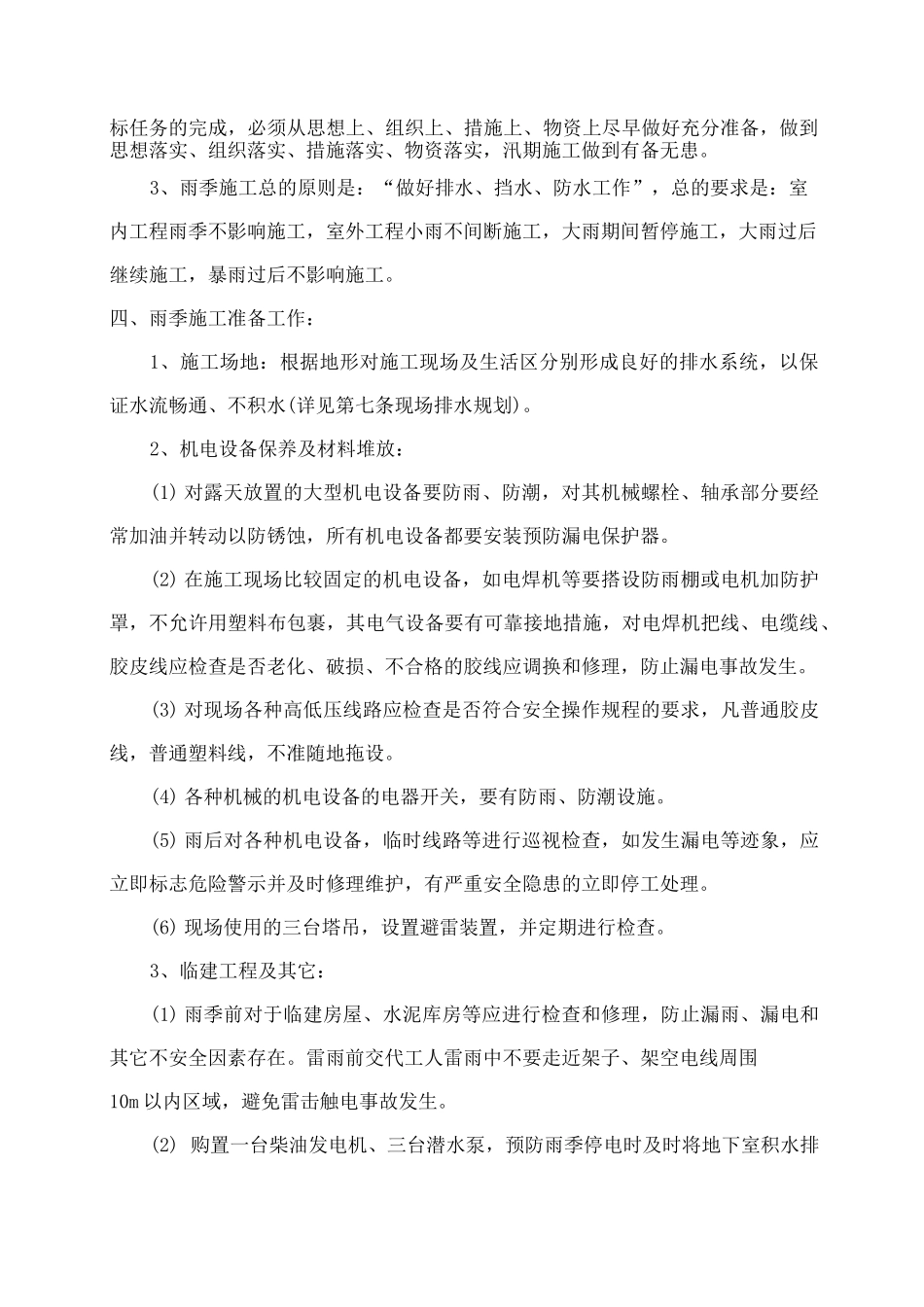

四、雨季施工准备工作:1、施工场地:根据地形对施工现场及生活区分
