工程内容包括:综合治理侵蚀沟 3 条,治理措施包括石笼谷坊 17 座,石笼护岸 1832m,秸秆填沟 503
8m2,柳编护沟 1866m2,整地工程 3
68hm2,过水涵洞 1 处及植物措施
第一节沟道治理工程1土方工程(1) 施工测量进场后根据监理单位提供的施工区范围内导线点及水准点的基本数据建立工程测量控制网,以保证施工放样、定位的准确性;每开挖一个单元前,进行边线及高程放样
(2) 施工清理对测量出的清理范围,用人工或机械清除该范围内的全部有碍物,范围外的清理按监理单位要求进行
(3) 土方开挖场地清理完成后,采用人工配合机械开挖
(4) 开挖阶段及顺序a) 沟道的开挖,应按施工图纸所示或监理的指示进行开挖
应从上至下分层分段依次进行
严禁自下而上或采取倒悬的开挖方法,施工中随时作成一定的坡势,以利排水,开挖过程中应避免边坡稳定范围形成积水
岸坡易风化崩解的土层开挖后不能及时回填的,应保留保护层
b) 在开挖工程开始前,尽可能结合永久性排水设施的布置,规划好开挖区域内外的临时性排水措施
在开挖边坡遇有地下水渗流时,在边坡修理工整和加固前,采取有效果的疏导和保护措施
为防止修整后的开挖边坡遭受雨水冲刷,边坡的护面和加固工作在雨季前完成
冬季施工的开挖边坡修整及其护面和加固工作,宜在解冻后进行
c) 开挖过程中,如出现裂缝和滑动迹象时,应立即暂停施工和采取应急抢救措施,并通知监理,必要时,按监理的指示设置观测点,及时观测边坡变化情况,并做好记录

d) 开挖前的质量检查和验收开挖前,应会同监理进行以下各项的质量检查和验收

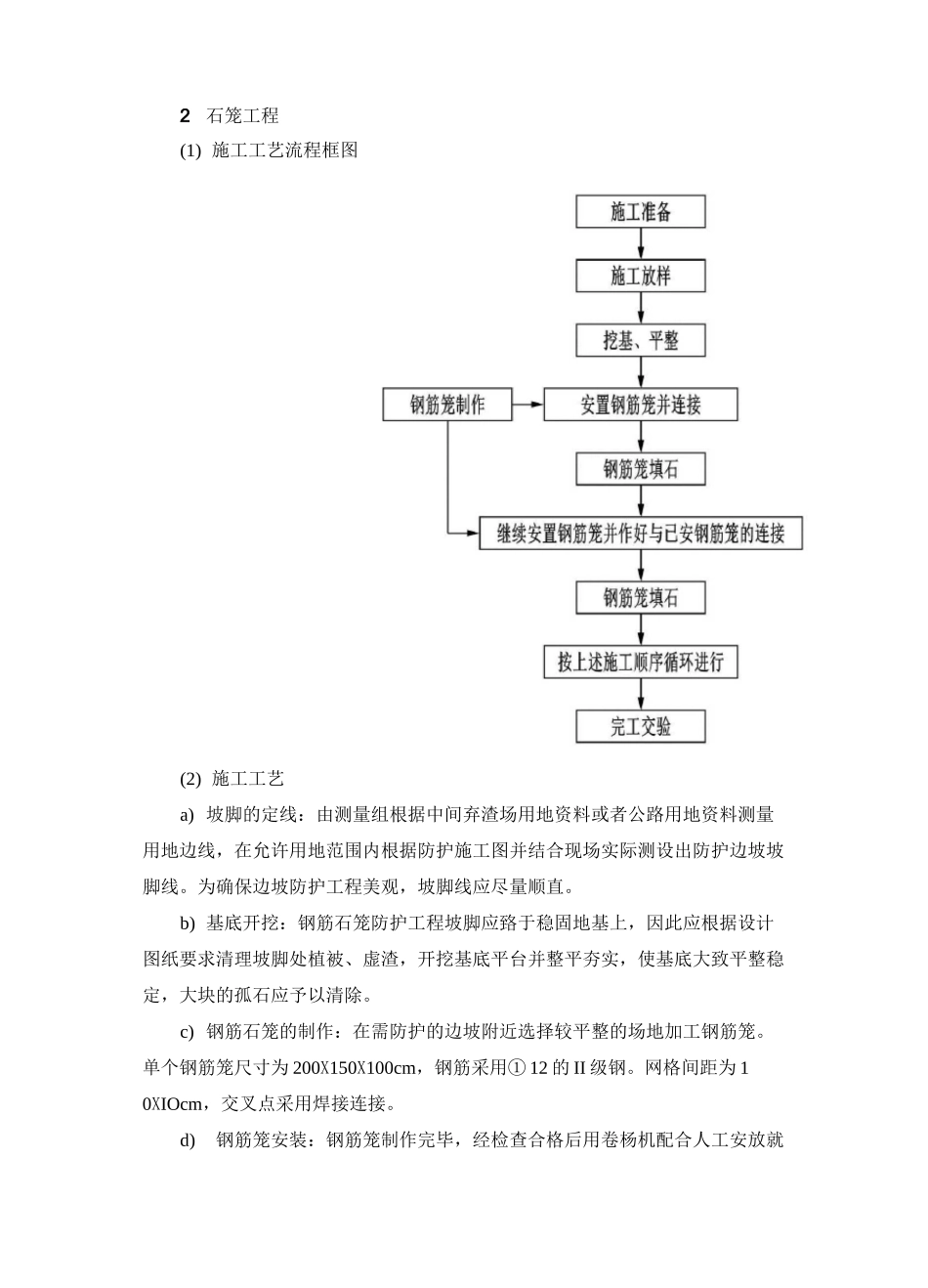

2石笼工程(1) 施工工艺流程框图(2) 施工工艺a) 坡脚的定线:由测量组根据中间弃渣场用地资料或者公路用地资料测量用地边线,在允许用地范围内根据防护施工图并结合现场实际测设出防护边坡坡脚线
为确保边坡防护工程美观,坡脚线应尽量顺直
b) 基底开挖:
