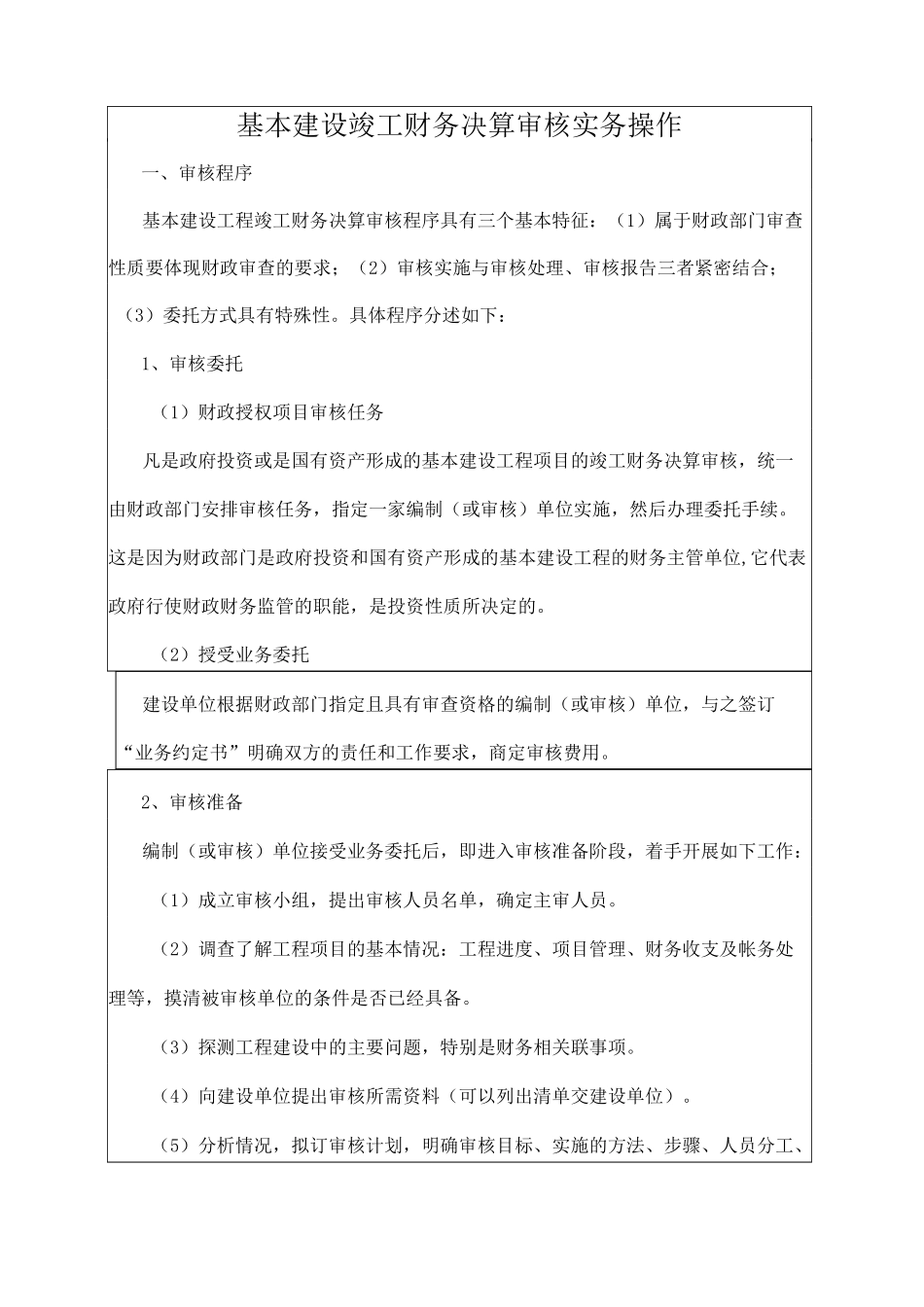

基本建设竣工财务决算审核实务操作一、审核程序基本建设工程竣工财务决算审核程序具有三个基本特征:(1)属于财政部门审查性质要体现财政审查的要求;(2)审核实施与审核处理、审核报告三者紧密结合;(3)委托方式具有特殊性。具体程序分述如下:1、审核委托(1)财政授权项目审核任务凡是政府投资或是国有资产形成的基本建设工程项目的竣工财务决算审核,统一由财政部门安排审核任务,指定一家编制(或审核)单位实施,然后办理委托手续。这是因为财政部门是政府投资和国有资产形成的基本建设工程的财务主管单位,它代表政府行使财政财务监管的职能,是投资性质所决定的。(2)授受业务委托建设单位根据财政部门指定且具有审查资格的编制(或审核)单位,与之签订“业务约定书”明确双方的责任和工作要求,商定审核费用。2、审核准备编制(或审核)单位接受业务委托后,即进入审核准备阶段,着手开展如下工作:(1)成立审核小组,提出审核人员名单,确定主审人员。(2)调查了解工程项目的基本情况:工程进度、项目管理、财务收支及帐务处理等,摸清被审核单位的条件是否已经具备。(3)探测工程建设中的主要问题,特别是财务相关联事项。(4)向建设单位提出审核所需资料(可以列出清单交建设单位)。(5)分析情况,拟订审核计划,明确审核目标、实施的方法、步骤、人员分工、审核应掌握的重点问题,以及时间安排等。(6)与建设单位联系确定具体实施时间、方法。3、审核实施实施方式通常是就地实施,也可以送达审核。就地实施方式下需要做好的工作:(1)取得审核资料,主要是①综合性资料;②会计资料(账册、凭证、报表);③书面情况介绍,可以结合听取口头介绍。(2)踏勘工程项目竣工状况,了解完工工程实体、竣工验收的资产状态。(3)综合性资料审查。对项目建议书、可行性研究报告、扩初设计、批准总投资概算、招投标方式、施工、监理、开工、竣工及工程验收、设施试运行等相关资料进行符合性审查,查明工程项目履行基本建设程序是否规范、合理,存在什么问题。(4)审查会计帐目,对工程项目全部财务收支全过程审核逐项审查建设成本、资金来源(拨款贷款和其他来源)、债权、债务、设备材料采购(收进、付出、结存)、工程价款结算、工程结余资金及竣工财务决算办理情况,查明财务处理的法规、政策依据、会计核算是否真实、准确,资金、财产是否账实一致,在财务上有哪些该处理和调账的问题。(5)实物测试,核查库存情况,包括货...
