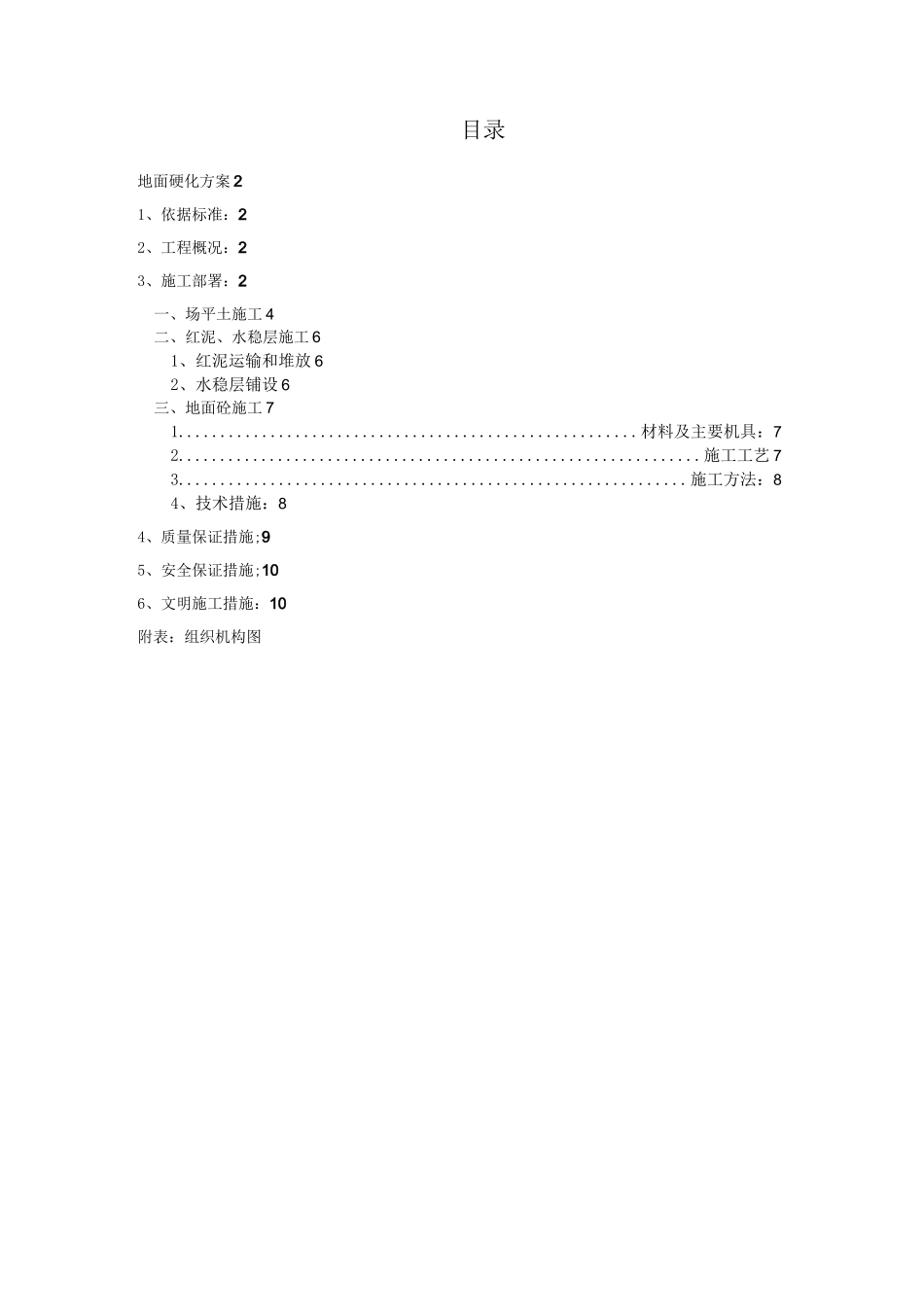

目录地面硬化方案 21、依据标准:22、工程概况:23、施工部署:2一、场平土施工 4二、红泥、水稳层施工 61、红泥运输和堆放 62、水稳层铺设 6三、地面砼施工 71

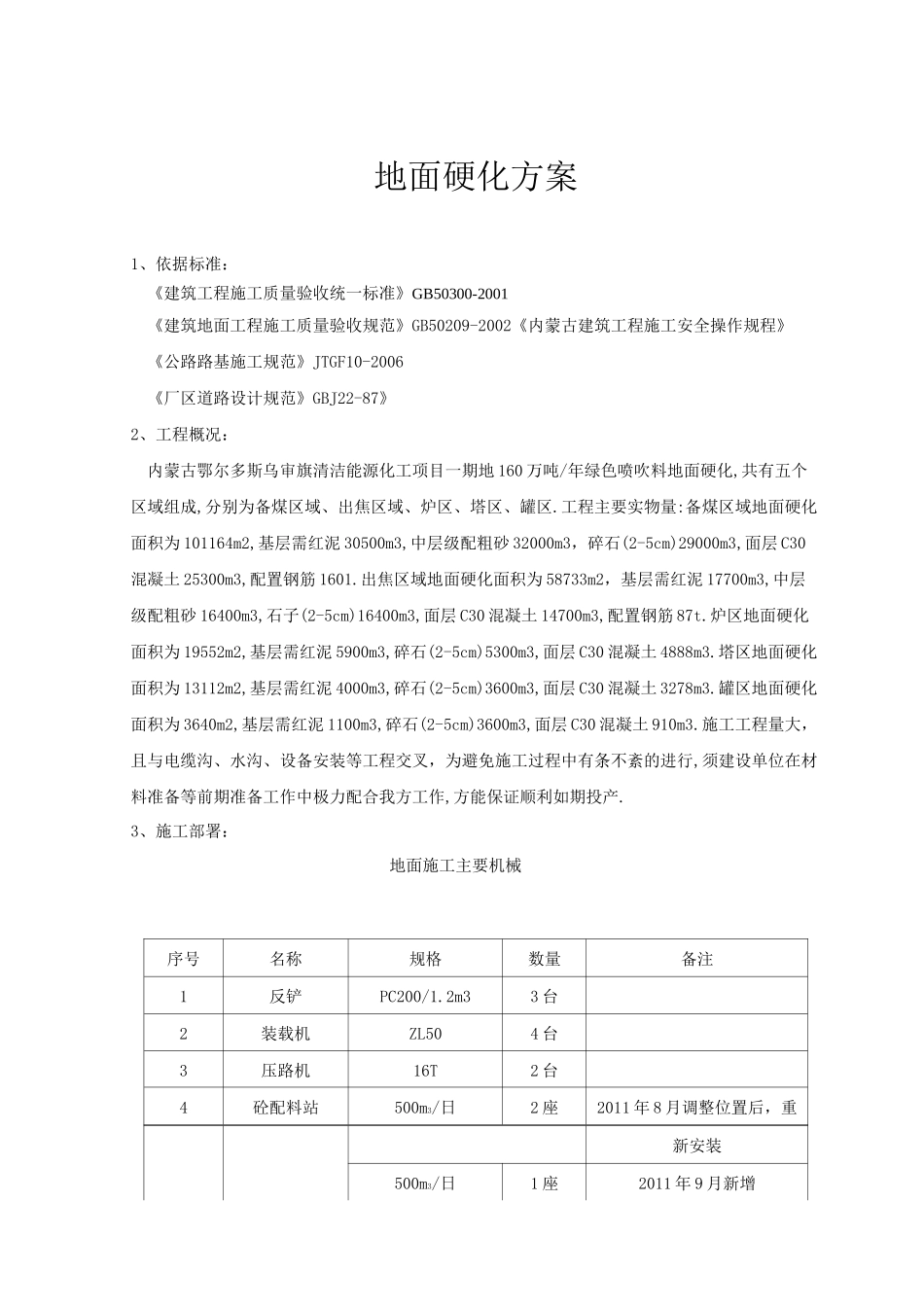

材料及主要机具:72
施工工艺 73
施工方法:84、技术措施:84、质量保证措施;95、安全保证措施;106、文明施工措施:10附表:组织机构图地面硬化方案1、依据标准:《建筑工程施工质量验收统一标准》GB50300-2001《建筑地面工程施工质量验收规范》GB50209-2002《内蒙古建筑工程施工安全操作规程》《公路路基施工规范》JTGF10-2006《厂区道路设计规范》GBJ22-87》2、工程概况:内蒙古鄂尔多斯乌审旗清洁能源化工项目一期地 160 万吨/年绿色喷吹料地面硬化,共有五个区域组成,分别为备煤区域、出焦区域、炉区、塔区、罐区
工程主要实物量:备煤区域地面硬化面积为 101164m2,基层需红泥 30500m3,中层级配粗砂 32000m3,碎石(2-5cm)29000m3,面层 C30混凝土 25300m3,配置钢筋 1601
出焦区域地面硬化面积为 58733m2,基层需红泥 17700m3,中层级配粗砂 16400m3,石子(2-5cm)16400m3,面层 C30 混凝土 14700m3,配置钢筋 87t
炉区地面硬化面积为 19552m2,基层需红泥 5900m3,碎石(2-5cm)5300m3,面层 C30 混凝土 4888m3
