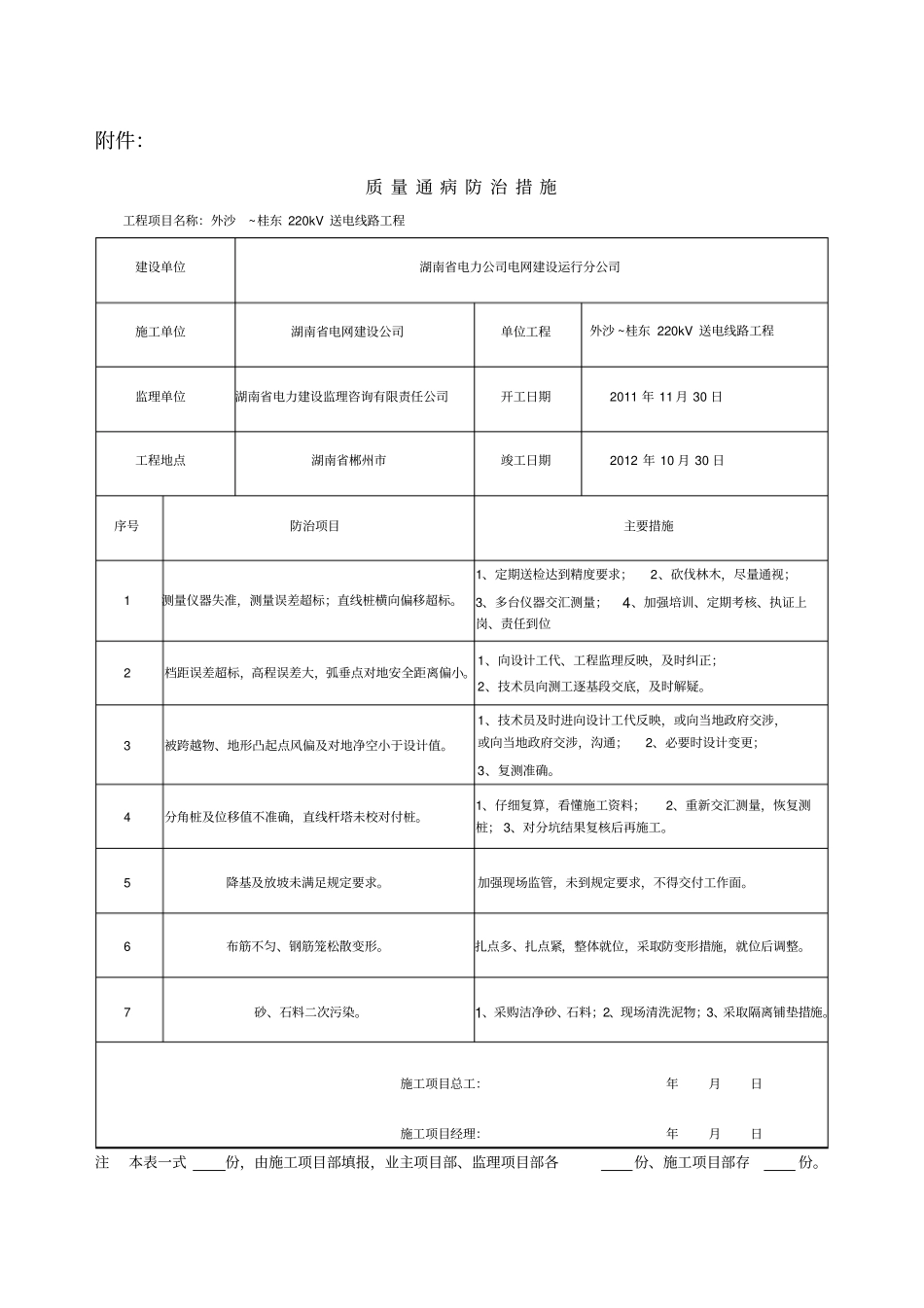

SZLX2质量通病防治措施报审表质量通病防治措施报审表工程名称:外沙 ~桂东 220kV 送电线路工程编号: 001 致 湖南电力建设监理咨询有限责任公司监理项目部:现报上外沙 ~桂东 220kV 送电线路工程质量通病防治措施报审表,请审查。附件:质量通病防治措施施工项目部(章) :项目经理:日期:监理项目部审查意见:监理项目部(章) :总监理工程师:专业监理工程师:日期:建设管理单位审批意见:建设管理单位(章) :项目经理:日期:注本表一式份,由施工项目部填报,业主项目部、监理项目部各份、施工项目部存份。附件:质 量 通 病 防 治 措 施工程项目名称:外沙~桂东 220kV 送电线路工程建设单位湖南省电力公司电网建设运行分公司施工单位湖南省电网建设公司单位工程外沙 ~桂东 220kV 送电线路工程监理单位湖南省电力建设监理咨询有限责任公司开工日期2011 年 11 月 30 日工程地点湖南省郴州市竣工日期2012 年 10 月 30 日序号防治项目主要措施1 测量仪器失准,测量误差超标;直线桩横向偏移超标。1、定期送检达到精度要求;2、砍伐林木,尽量通视;3、多台仪器交汇测量;4、加强培训、定期考核、执证上岗、责任到位2 档距误差超标,高程误差大,弧垂点对地安全距离偏小。1、向设计工代、工程监理反映,及时纠正;2、技术员向测工逐基段交底,及时解疑。3 被跨越物、地形凸起点风偏及对地净空小于设计值。1、技术员及时进向设计工代反映,或向当地政府交涉,或向当地政府交涉,沟通;2、必要时设计变更;3、复测准确。4 分角桩及位移值不准确,直线杆塔未校对付桩。1、仔细复算,看懂施工资料;2、重新交汇测量,恢复测桩; 3、对分坑结果复核后再施工。5 降基及放坡未满足规定要求。加强现场监管,未到规定要求,不得交付工作面。6 布筋不匀、钢筋笼松散变形。扎点多、扎点紧,整体就位,采取防变形措施,就位后调整。7 砂、石料二次污染。1、采购洁净砂、石料;2、现场清洗泥物;3、采取隔离铺垫措施。施工项目总工:年月日施工项目经理:年月日注本表一式份,由施工项目部填报,业主项目部、监理项目部各份、施工项目部存份。质 量 通 病 防 治 措 施工程项目名称:外沙~桂东 220kV 送电线路工程建设单位湖南省电力公司电网建设运行分公司施工单位湖南省电网建设公司单位工程外沙 ~桂东 220kV 送电线路工程监理单位湖南省电力建设监理咨询有限责任公司开工日期2011 年 11 月 3...
