技 术 交 底 记 录 TJ1

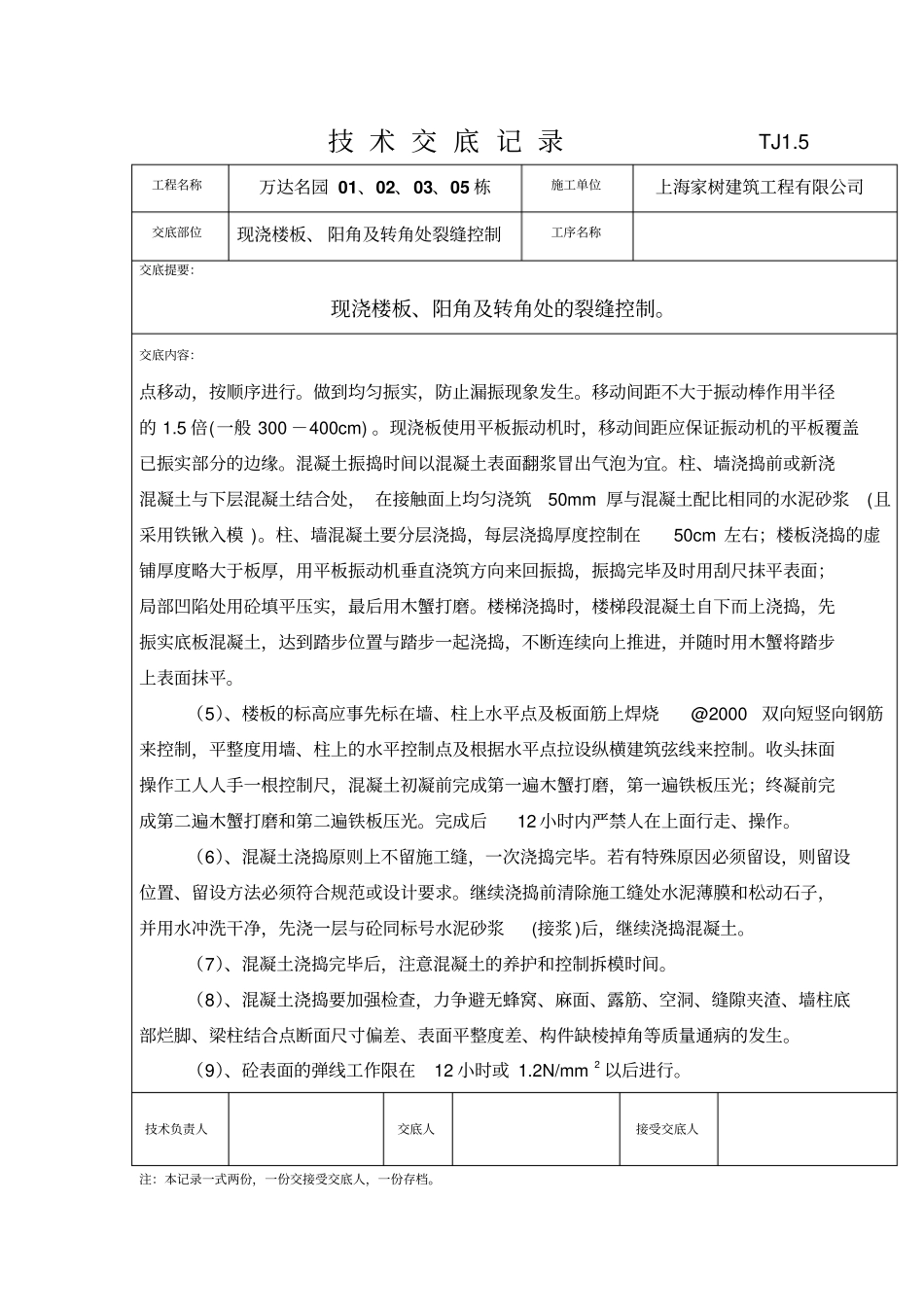

5 工程名称万达名园 01、02、03、05 栋施工单位上海家树建筑工程有限公司交底部位现浇楼板、 阳角及转角处裂缝控制工序名称交底提要:现浇楼板、阳角及转角处的裂缝控制
交底内容:一、模板工程:1、模板安装的技术要求:(1)、安装梁底模板时在将两端搁置在柱模板顶端梁的缺口处,下面用支撑撑起,再用楔块调整高度,梁底模板安装要求平直
在梁跨度大于(等于)4m 时模板应起拱,起拱高度为跨度的 1/1000~3/1000 ,支柱间距为 1000
(2)、安装梁侧模时,要将梁侧模板紧靠梁底模板安放在支柱顶的横木上,用夹板将侧模板固定,梁侧模板安装要求垂直
梁边外侧用立木及斜撑固定,梁侧模板之间应临时用撑木撑牢,且撑木的长度与梁宽相同
粱腹高度大于600 必须穿对拉丝杆
(3)、安装楼层楼板和屋面楼板时用拼板式组装
楼板模板铺放前,先在梁侧模板外侧钉立木及横档,在横档上安放楞木
当楞木调平后,即可在其上面铺放模板,对现浇板面较宽的在楞木之中加设支柱,间距600 ×600 ,以避免受荷以后挠度过大
(4)、现浇结构模板安装的允许的偏差详见附图2
(5)、模板表面必须涂刷脱模剂,对油质类等影响结构或防碍装饰工程施工的隔离剂不得采用,在涂刷脱模剂时不得沾污钢筋和混凝土接槎处
(6)、底模拆除前应对同条件养护试块进行试压,达到强度的75% 时才能拆除,对悬挑部位必须在砼强度达到100% 后才能将模板拆除
(7)、底模拆除时的混凝土强度要求详见附图3
(8)、侧模拆除时砼强度应能保证其表面棱角不受损伤
拆除的模板的支架要分散堆放技术负责人交底人接受交底人注:本记录一式两份,一份交接受交底人,一份存档
