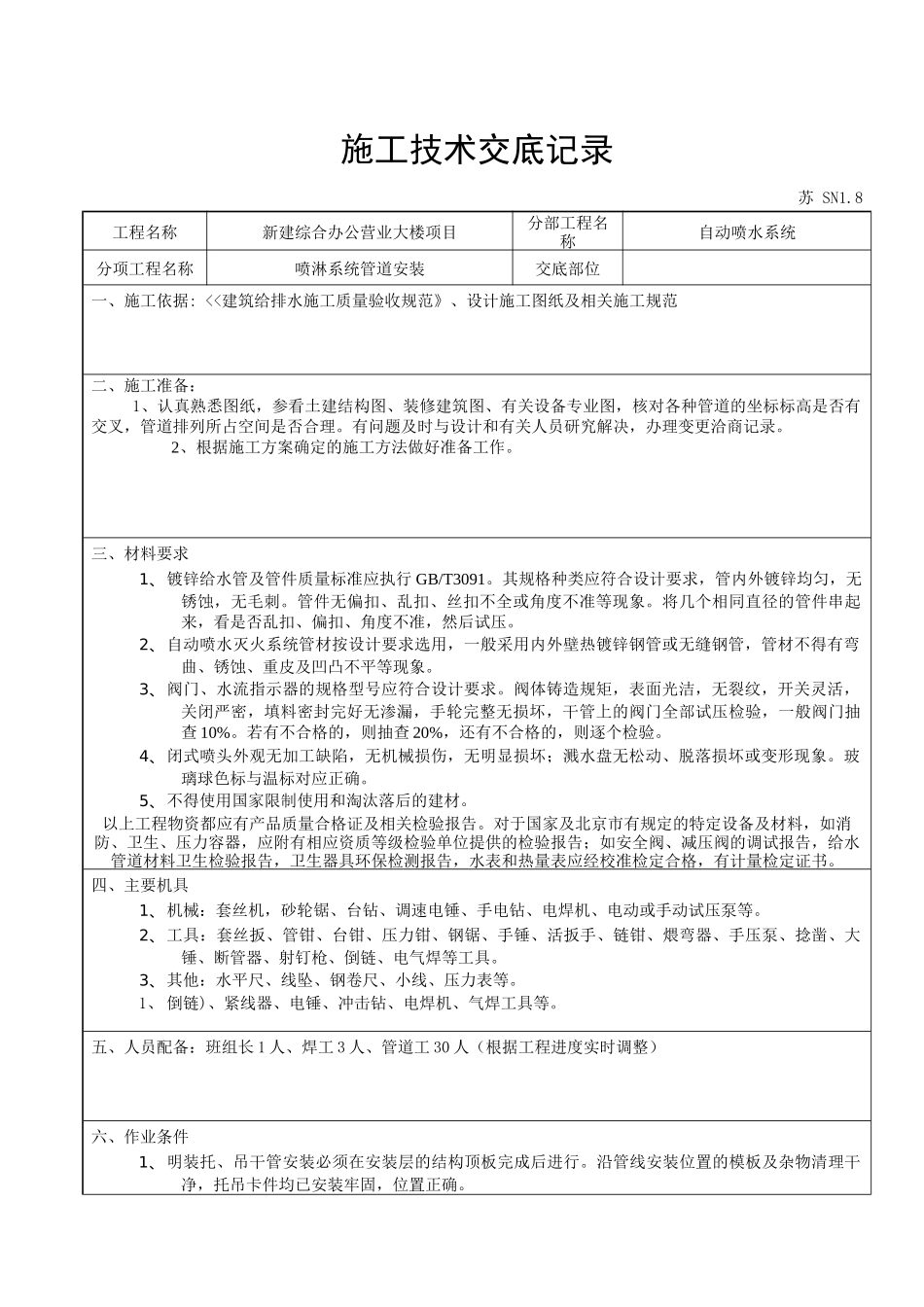

施工技术交底记录苏SN1.8工程名称新建综合办公营业大楼项目分部工程名称自动喷水系统分项工程名称喷淋系统管道安装交底部位一、施工依据:<<建筑给排水施工质量验收规范》、设计施工图纸及相关施工规范二、施工准备:1、认真熟悉图纸,参看土建结构图、装修建筑图、有关设备专业图,核对各种管道的坐标标高是否有交叉,管道排列所占空间是否合理。有问题及时与设计和有关人员研究解决,办理变更洽商记录。2、根据施工方案确定的施工方法做好准备工作。三、材料要求1、镀锌给水管及管件质量标准应执行GB/T3091。其规格种类应符合设计要求,管内外镀锌均匀,无锈蚀,无毛刺。管件无偏扣、乱扣、丝扣不全或角度不准等现象。将几个相同直径的管件串起来,看是否乱扣、偏扣、角度不准,然后试压。2、自动喷水灭火系统管材按设计要求选用,一般采用内外壁热镀锌钢管或无缝钢管,管材不得有弯曲、锈蚀、重皮及凹凸不平等现象。3、阀门、水流指示器的规格型号应符合设计要求。阀体铸造规矩,表面光洁,无裂纹,开关灵活,关闭严密,填料密封完好无渗漏,手轮完整无损坏,干管上的阀门全部试压检验,一般阀门抽查10%。若有不合格的,则抽查20%,还有不合格的,则逐个检验。4、闭式喷头外观无加工缺陷,无机械损伤,无明显损坏;溅水盘无松动、脱落损坏或变形现象。玻璃球色标与温标对应正确。5、不得使用国家限制使用和淘汰落后的建材。以上工程物资都应有产品质量合格证及相关检验报告。对于国家及北京市有规定的特定设备及材料,如消防、卫生、压力容器,应附有相应资质等级检验单位提供的检验报告;如安全阀、减压阀的调试报告,给水管道材料卫生检验报告,卫生器具环保检测报告,水表和热量表应经校准检定合格,有计量检定证书。四、主要机具1、机械:套丝机,砂轮锯、台钻、调速电锤、手电钻、电焊机、电动或手动试压泵等。2、工具:套丝扳、管钳、台钳、压力钳、钢锯、手锤、活扳手、链钳、煨弯器、手压泵、捻凿、大锤、断管器、射钉枪、倒链、电气焊等工具。3、其他:水平尺、线坠、钢卷尺、小线、压力表等。1、倒链)、紧线器、电锤、冲击钻、电焊机、气焊工具等。五、人员配备:班组长1人、焊工3人、管道工30人(根据工程进度实时调整)六、作业条件1、明装托、吊干管安装必须在安装层的结构顶板完成后进行。沿管线安装位置的模板及杂物清理干净,托吊卡件均已安装牢固,位置正确。2、立管安装宜在主体结构完成后进行。高层建筑在主体结构达到安装条件后,适当插入进行。每层均应有明确的标高线,暗装竖井管道,应把竖井内的模板及杂物清除干净,并有防坠落措施。3、支管安装应在墙体砌筑完毕墙面未装修前进行。七、喷淋系统安装(一)、管道安装1、本工程喷淋系统采用内外镀锌钢管;管径小于DN100时采用丝扣连接,管径大于或等于DN100时采用卡箍连接。2、系统分高、低二区,低区为-1F~7F,高区为8F~WF。地下室水泵房内设湿式报警阀四套,屋顶消防水箱间设喷淋稳压设备一套。3、当梁、风管、排管、桥架等物的宽度大于1.2m时,其下方应增设喷头。4、丝扣连接:丝扣必须清楚、完整、光滑,不得有毛刺和乱丝,断丝和缺丝的总长度不得超过丝扣的10%。并在纵方向上不得有断缺处相靠的现象,严禁拧紧后倒回螺纹。5、螺纹连接管道安装后的管螺纹根部应有2~3扣的外露螺纹,多余的麻丝应清理干净并做防腐处理。6、连接法兰的螺栓,直径和长度应符合标准,拧紧后,突出螺母的长度不应大于螺杆直径的1/2。7、在施工过程中,使用配件应仔细检查配件断丝、沙眼等。5、沟槽式滚沟槽前,管子切口应切割平整,有轻微凸出,用磨光机打磨平整。滚沟槽时,管子应垫平整,压杆用力均匀,缓慢下压,使沟槽深度一致、圆度一致。6、沟槽式机械接头安装前,先把内衬橡胶圈涂上润滑剂,套到管子上,然后把两根管子扶正对口平齐,橡胶圈再翻出来,把卡箍套上,用力均匀紧卡箍螺栓,保持管子直度,直到卡箍卡紧。7、如立管、横管做到一半时,应做临时封堵。8、本工程消防喷淋为中危险二级,配水支管、配水管控制的标准喷头数:公称直径(mm)控制的标准喷头数(只)轻危险级中危险级251132324053501086518128048201...
