喷锚施工技术交底工程名称XXXXXXXXX交底单位XXXXX交底地点现场交底对象现场管理人员、施工班组交底时间名称一、施工准备1.检查喷锚各项设备运转是否正常,各项电器设备是否安全可靠
各项原材料进厂取样送检合格后方可投入使用
2.边坡采用人工配合挖掘机刷坡,清除边坡上表面浮土和松石,使边坡及坡顶大致平整
3、材料方面:首先对水泥、砂、石、水等质量进行检验合格;砂、石应过筛并应事先冲洗干净,砂、石含水率应符合要求
为控制砂石含水率一般要设置防水棚,干燥的砂子应当撒水
4、机械及管路方面:喷射机、砼搅拌机、运输机等在使用前,都应检修完好,管路及接头要保持良好,要求风管不漏风,水管不漏水
5、开挖出的基坑面应清理出围护桩面砼,桩间网喷厚度作好标志,防止喷砼侵入主体
6、喷射砼边界放样方法:在冠梁及挡墙施工时在冠梁或挡墙上标注尺寸线,以用来挂重锤球测定喷射砼的边界线
二、坡面挂网1.根据设计要求土钉按2m间距布置,孔深允许偏差±50mm、孔距允许偏差±100mm、成孔倾角允许偏差±5%
2、在布设钢筋网前,必须初喷一层砼再铺设钢筋网,钢筋网使用铆钉打入桩体或直接与桩体内主筋焊接,连接成整体;3、钢筋网保护层厚度不应小于3cm,在喷射前钢筋必须进行清除污锈
4.钢丝网密贴坡面,使用U型钢筋固定牢固,钢丝网搭接宽度不小于10cm

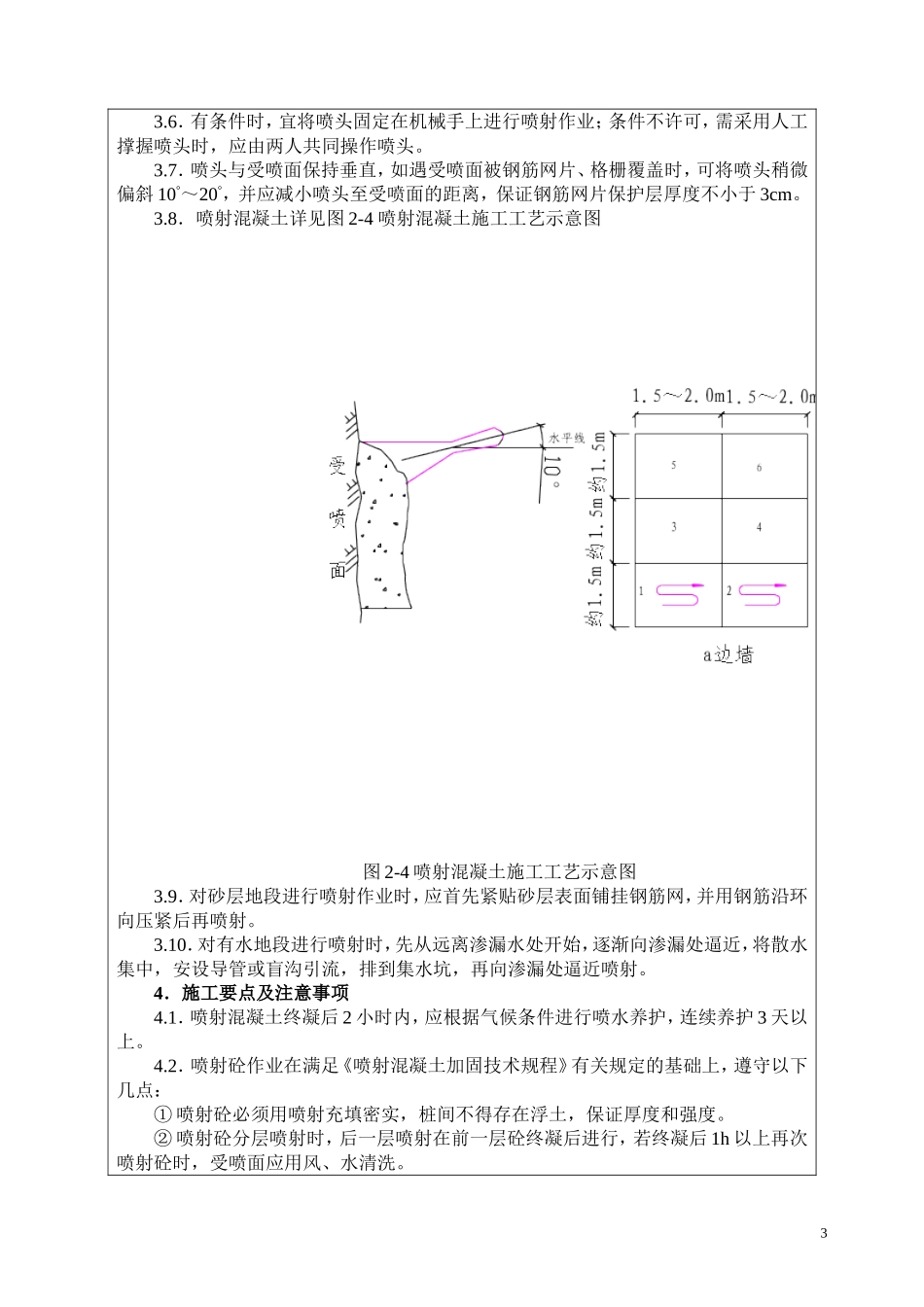

三、喷射混凝土1.喷射工艺干喷砼是将集料、水泥按设计比例拌和均匀,用干式喷射机压送拌和好的混合料到喷头处,再在喷头上添加水后喷出,其工艺流程如图3
1网喷混凝土施工工艺流程2.喷射砼原料及砼的搅拌2
1原材料要求:编号材料技术性一般要求1水泥优先使用普通硅酸水泥,标号为42
52细骨料中粗砂,细度模数≥2
5,含水率5%~7%3粗骨料卵石或碎石、粒径≤15mm4水饮用水2
2.水灰比宜为:0
45,含砂率宜控制在50%~60%,外加
