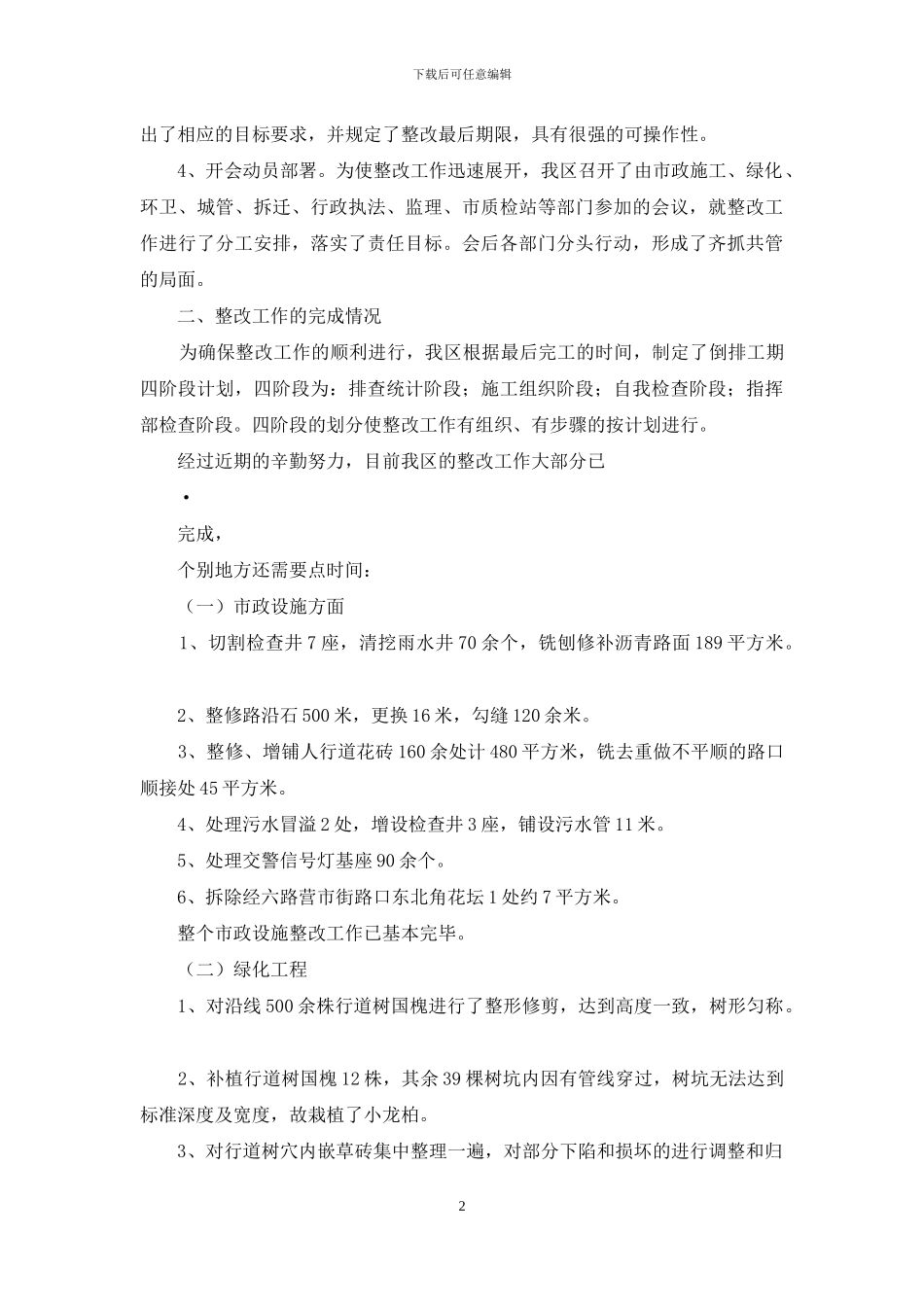

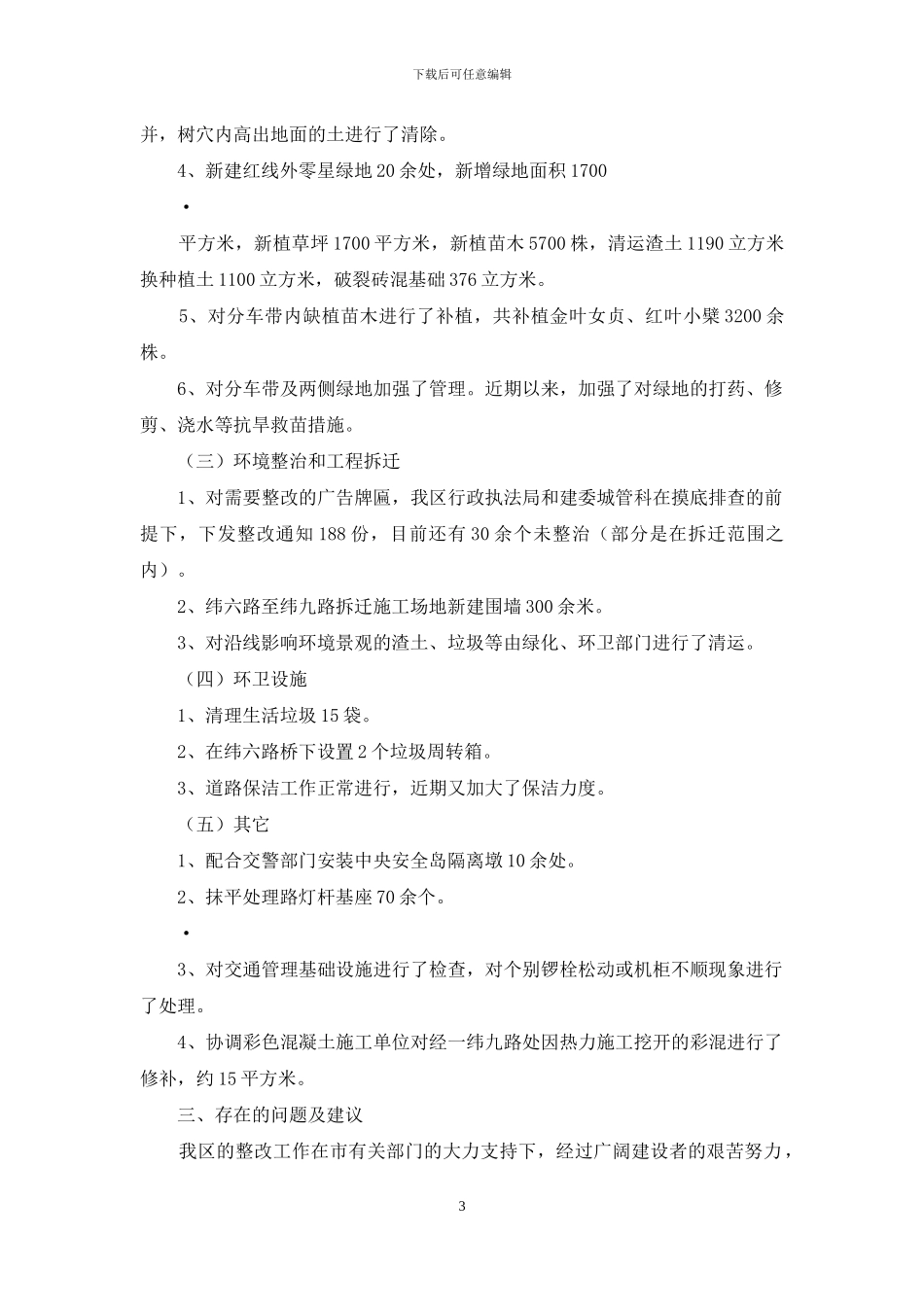

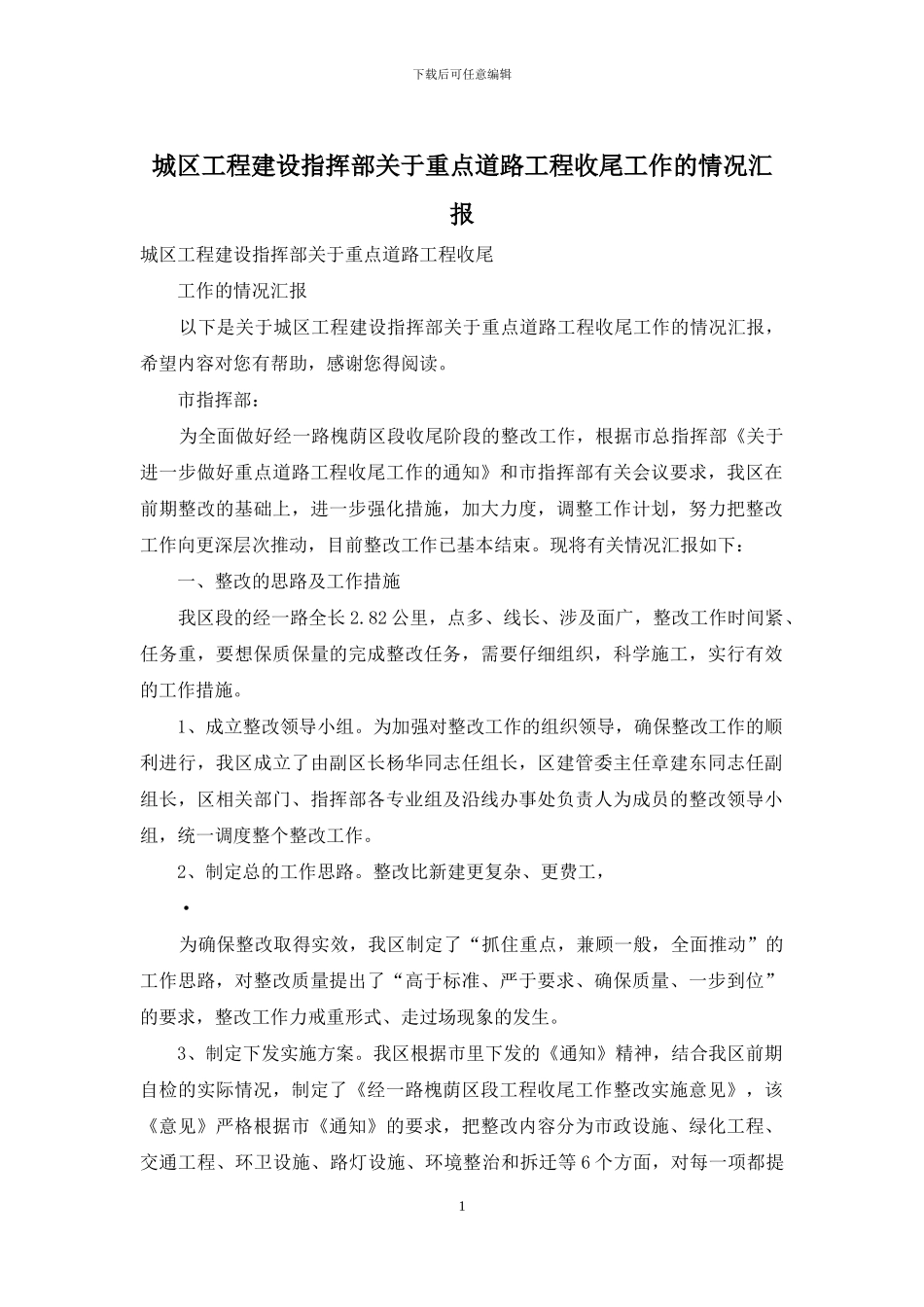

下载后可任意编辑城区工程建设指挥部关于重点道路工程收尾工作的情况汇报城区工程建设指挥部关于重点道路工程收尾 工作的情况汇报 以下是关于城区工程建设指挥部关于重点道路工程收尾工作的情况汇报,希望内容对您有帮助,感谢您得阅读。 市指挥部: 为全面做好经一路槐荫区段收尾阶段的整改工作,根据市总指挥部《关于进一步做好重点道路工程收尾工作的通知》和市指挥部有关会议要求,我区在前期整改的基础上,进一步强化措施,加大力度,调整工作计划,努力把整改工作向更深层次推动,目前整改工作已基本结束。现将有关情况汇报如下: 一、整改的思路及工作措施 我区段的经一路全长 2.82 公里,点多、线长、涉及面广,整改工作时间紧、任务重,要想保质保量的完成整改任务,需要仔细组织,科学施工,实行有效的工作措施。 1、成立整改领导小组。为加强对整改工作的组织领导,确保整改工作的顺利进行,我区成立了由副区长杨华同志任组长,区建管委主任章建东同志任副组长,区相关部门、指挥部各专业组及沿线办事处负责人为成员的整改领导小组,统一调度整个整改工作。 2、制定总的工作思路。整改比新建更复杂、更费工, · 为确保整改取得实效,我区制定了“抓住重点,兼顾一般,全面推动”的工作思路,对整改质量提出了“高于标准、严于要求、确保质量、一步到位”的要求,整改工作力戒重形式、走过场现象的发生。 3、制定下发实施方案。我区根据市里下发的《通知》精神,结合我区前期自检的实际情况,制定了《经一路槐荫区段工程收尾工作整改实施意见》,该《意见》严格根据市《通知》的要求,把整改内容分为市政设施、绿化工程、交通工程、环卫设施、路灯设施、环境整治和拆迁等 6 个方面,对每一项都提1下载后可任意编辑出了相应的目标要求,并规定了整改最后期限,具有很强的可操作性。 4、开会动员部署。为使整改工作迅速展开,我区召开了由市政施工、绿化、环卫、城管、拆迁、行政执法、监理、市质检站等部门参加的会议,就整改工作进行了分工安排,落实了责任目标。会后各部门分头行动,形成了齐抓共管的局面。 二、整改工作的完成情况 为确保整改工作的顺利进行,我区根据最后完工的时间,制定了倒排工期四阶段计划,四阶段为:排查统计阶段;施工组织阶段;自我检查阶段;指挥部检查阶段。四阶段的划分使整改工作有组织、有步骤的按计划进行。 经过近期的辛勤努力,目前我区的整改工作大部分已 · 完成, 个别地...
