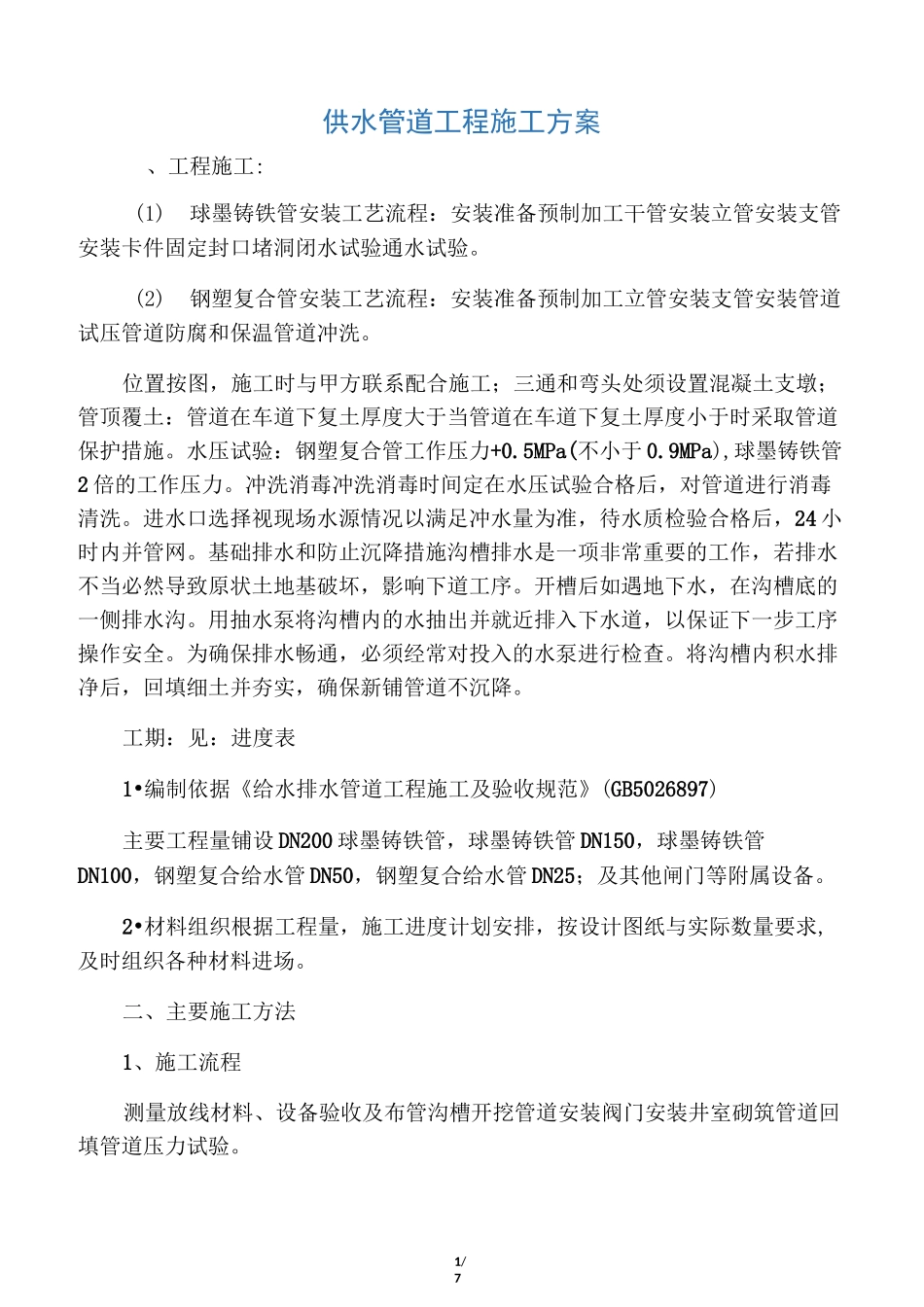

1/7供水管道工程施工方案、工程施工:(1)球墨铸铁管安装工艺流程:安装准备预制加工干管安装立管安装支管安装卡件固定封口堵洞闭水试验通水试验
(2)钢塑复合管安装工艺流程:安装准备预制加工立管安装支管安装管道试压管道防腐和保温管道冲洗
位置按图,施工时与甲方联系配合施工;三通和弯头处须设置混凝土支墩;管顶覆土:管道在车道下复土厚度大于当管道在车道下复土厚度小于时采取管道保护措施
水压试验:钢塑复合管工作压力+0
5MPa(不小于 0
9MPa),球墨铸铁管2 倍的工作压力
冲洗消毒冲洗消毒时间定在水压试验合格后,对管道进行消毒清洗
进水口选择视现场水源情况以满足冲水量为准,待水质检验合格后,24 小时内并管网
基础排水和防止沉降措施沟槽排水是一项非常重要的工作,若排水不当必然导致原状土地基破坏,影响下道工序
开槽后如遇地下水,在沟槽底的一侧排水沟
用抽水泵将沟槽内的水抽出并就近排入下水道,以保证下一步工序操作安全
为确保排水畅通,必须经常对投入的水泵进行检查
将沟槽内积水排净后,回填细土并夯实,确保新铺管道不沉降
工期:见:进度表1•编制依据《给水排水管道工程施工及验收规范》(GB5026897)主要工程量铺设 DN200 球墨铸铁管,球墨铸铁管 DN150,球墨铸铁管DN100,钢塑复合给水管 DN50,钢塑复合给水管 DN25;及其他闸门等附属设备
2•材料组织根据工程量,施工进度计划安排,按设计图纸与实际数量要求,及时组织各种材料进场
二、主要施工方法1、施工流程测量放线材料、设备验收及布管沟槽开挖管道安装阀门安装井室砌筑管道回填管道压力试验
2/72、测量放线21、工程开工前由项目负责人组织有关人员勘察现场,清点统计管线沿途的地上、地下障碍物,挖探坑确定障碍物具体位置和埋深,如遇问题应及时与设计人员联系协商解决
22、根据图纸提供的管道中心线控制点进行测量放线,管道
