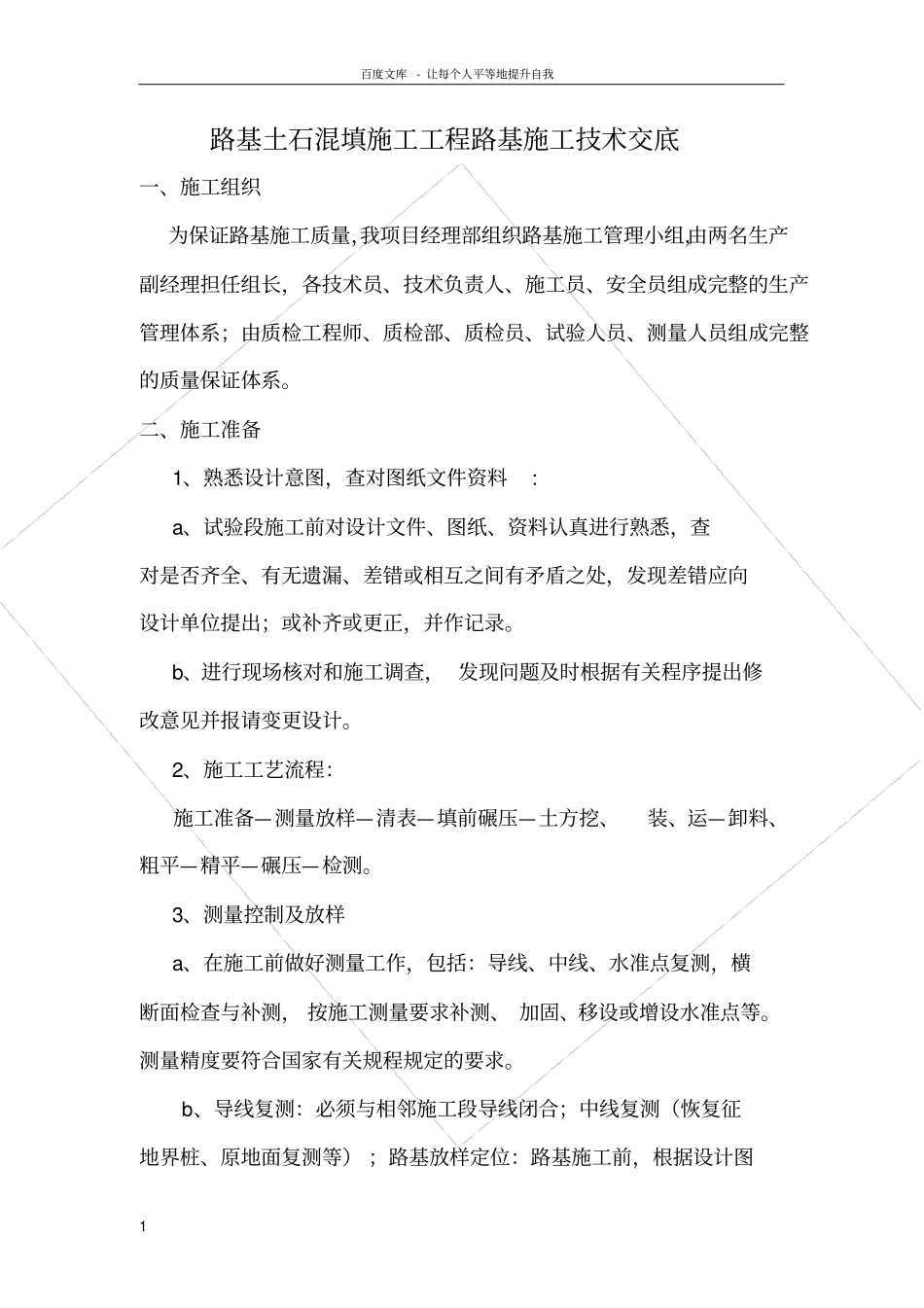

百度文库- 让每个人平等地提升自我1 路基土石混填施工工程路基施工技术交底一、施工组织为保证路基施工质量,我项目经理部组织路基施工管理小组,由两名生产副经理担任组长,各技术员、技术负责人、施工员、安全员组成完整的生产管理体系;由质检工程师、质检部、质检员、试验人员、测量人员组成完整的质量保证体系
二、施工准备1、熟悉设计意图,查对图纸文件资料: a、试验段施工前对设计文件、图纸、资料认真进行熟悉,查对是否齐全、有无遗漏、差错或相互之间有矛盾之处,发现差错应向设计单位提出;或补齐或更正,并作记录
b、进行现场核对和施工调查, 发现问题及时根据有关程序提出修改意见并报请变更设计
2、施工工艺流程:施工准备—测量放样—清表—填前碾压—土方挖、装、运—卸料、粗平—精平—碾压—检测
3、测量控制及放样a、在施工前做好测量工作,包括:导线、中线、水准点复测,横断面检查与补测, 按施工测量要求补测、 加固、移设或增设水准点等
测量精度要符合国家有关规程规定的要求
b、导线复测:必须与相邻施工段导线闭合;中线复测(恢复征地界桩、原地面复测等) ;路基放样定位:路基施工前,根据设计图百度文库- 让每个人平等地提升自我2 表和有关规定进行放样, 包括路基用地桩和路堤坡脚、 边沟、取土坑、护坡道等的具体位置桩
在距路中心一定距离处设立控制桩,其间隔不宜大于 20m,桩上标明桩号与路中心填方高度
在边桩放样后,进行边坡放样
机械施工中,在边桩处设立明显标志
4、设置观测点放出路基填筑边界线,路基宽度边界线
观测点每间隔 20m横向布置一道,分别记为h11、h12、h21、h22⋯⋯h42,分别测其高程做好记录

5、填筑材料按设计要求石料比例≥50%
并按照 JTG F10-2006 规范要求路堤填料粒径不大于500mm,并不宜超过层厚的2/3 ,不均匀系数宜为15-20

路床底面以下400mm范
