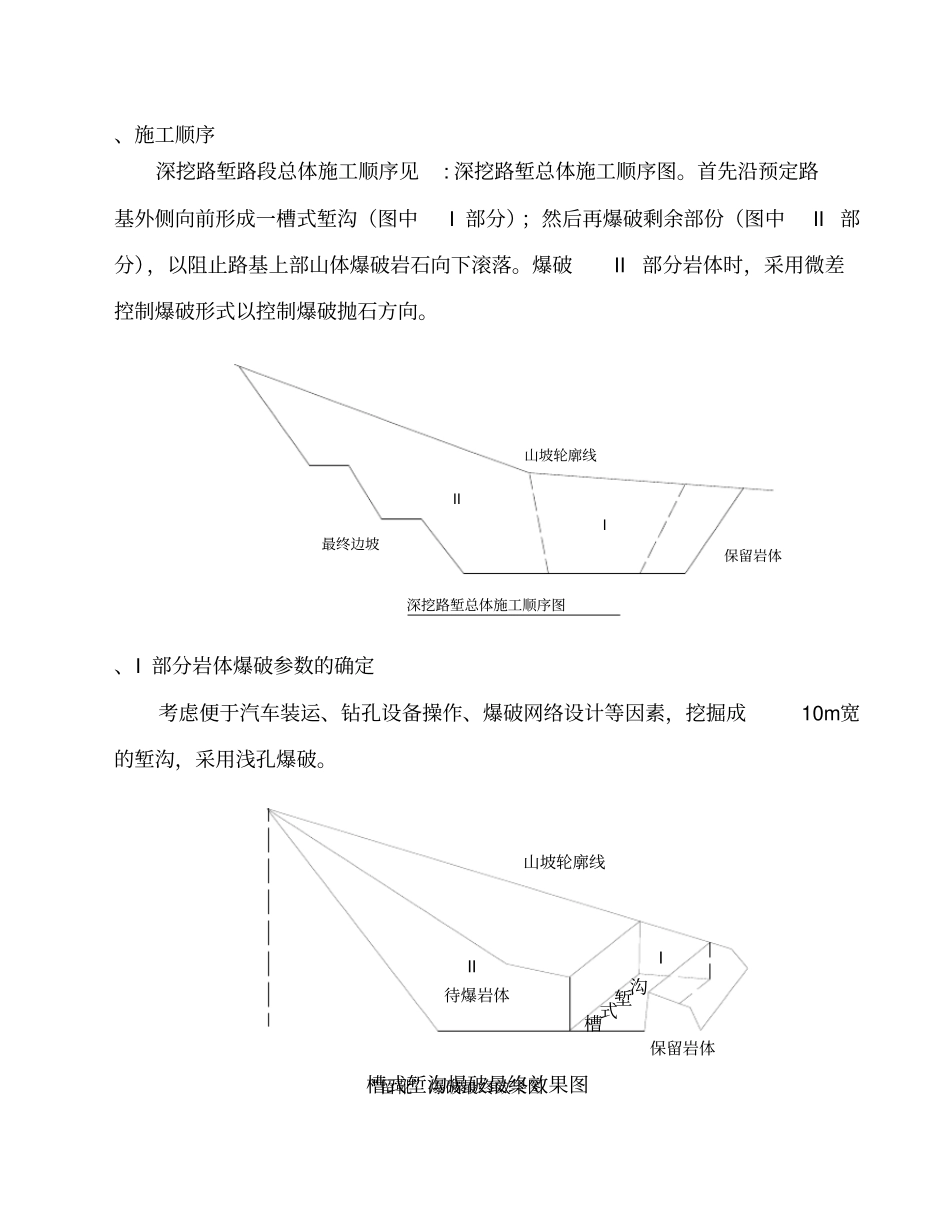

DK904+ ~DK904+917段路基控制爆破施工方案1、编制依据⑴依据兰渝铁路路基工程施工图。⑵根据对施工现场的勘察记录。⑶我公司管理、资金、劳力、机械设备情况及类似工程的经验。⑷《中华人民共和国安全生产法》⑸《中华人民共和国民用爆炸物品管理条例》⑹ 国家《爆破安全规程》GB6722-20032、编制原则⑴科学组织施工,满足建设单位对本项目的施工工期、安全、质量及其它方面要求;合理组织安排,充分利用有利的季节和条件,避免各种不利因素引起的劳动力、机具、材料在使用方面的不平衡现象;加大既有线爆破作业安全防护的投入,搞好各工序之间的协调配合;积极慎重的采用和推广新技术、新工艺、新材料、新设备,提高施工效率和工程质量。根据本工程施工特点,在施工方案上充分发挥本企业爆挖运一体化施工方面的特长,采用先进施工工艺;在管理机构设置和质量保证体系的建立上,适合于本工程施工的实际条件,满足于本项目工期安全质量目标实现的需要。⑵为满足建设单位和甲方对本项目的爆破施工安全要求,坚持从本工程的实际条件和施工特点出发,拟从以下四个方面制定和强化安全防护措施:1)技术措施 : 通过制定和优化爆破方案满足爆破施工安全要求;2)控制措施 : 通过验证和对被防护对象的隔离满足爆破施工安全要求;3) 组织措施 : 通过建立和完善安全组织保证体系满足爆破施工安全要求;4) 专项防护和应急预案: 通过合理的组织安排,应对和化解可能对铁路安全产生的影响。3、工程概况DK904+~DK904+917段路基,位于重庆市区合川区盐井镇境内,全长米,本管段路基位于低丘区~近北东向条状分布的低山区,丘槽相间,枝状沟谷发育,地面高程210~430m,相对高差达220m,属深路堑。槽谷宽敞平缓,横坡约 3~5° ;丘坡圆滑,多基岩出露,横坡约10~20° 局部为砂岩陡坎。槽谷多为水田,丘坡坡面多辟为旱地。施工内容:石方爆破、挖装、运输。见施工平面图4、施工工期目前该段路基已完成挖方万方,剩余万方,剩余路基工程计划工期为2个月,从2011年12月15日至 2012年2月15日完成。5、施工方案、深路堑开挖、施工顺序深挖路堑路段总体施工顺序见: 深挖路堑总体施工顺序图。首先沿预定路基外侧向前形成一槽式堑沟(图中I 部分);然后再爆破剩余部份(图中II 部分),以阻止路基上部山体爆破岩石向下滚落。爆破II部分岩体时,采用微差控制爆破形式以控制爆破抛石方向。最终边坡山坡轮廓线深挖路堑总体施工顺序图III保留岩体、I...
