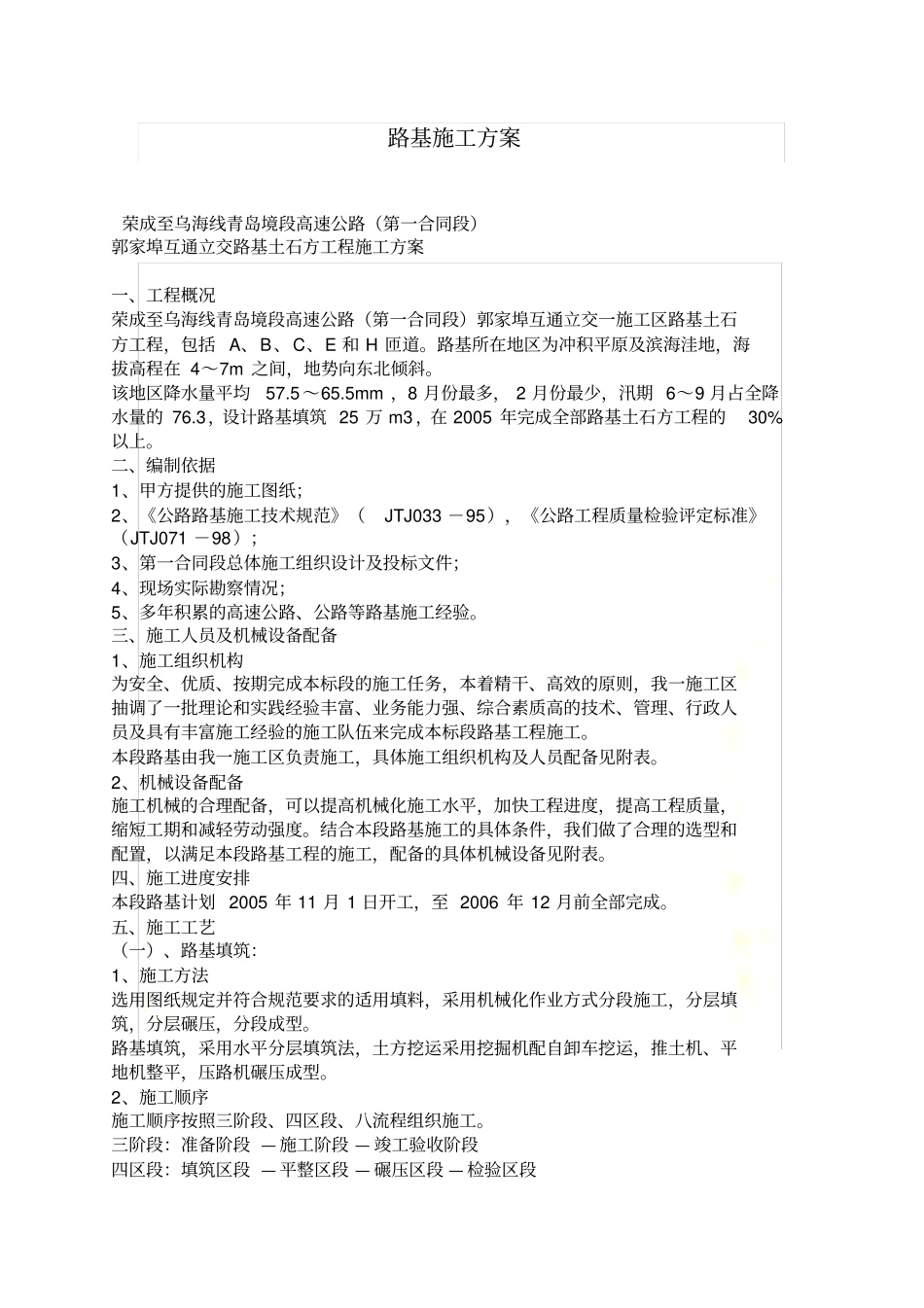

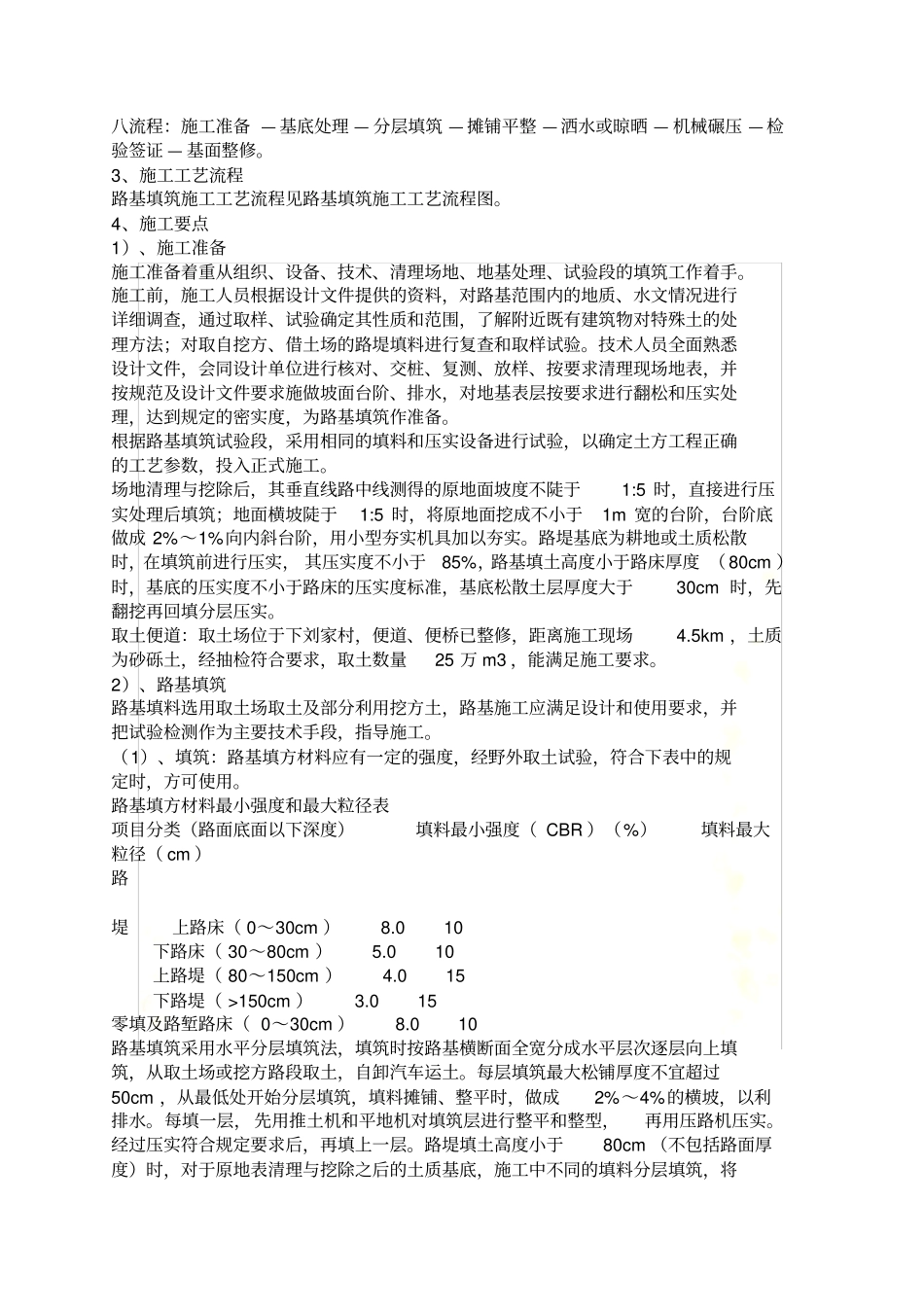

路基施工方案路基施工方案荣成至乌海线青岛境段高速公路(第一合同段)郭家埠互通立交路基土石方工程施工方案一、工程概况荣成至乌海线青岛境段高速公路(第一合同段)郭家埠互通立交一施工区路基土石方工程,包括 A、B、C、E 和 H 匝道。路基所在地区为冲积平原及滨海洼地,海拔高程在 4~7m 之间,地势向东北倾斜。该地区降水量平均57.5 ~65.5mm ,8 月份最多, 2 月份最少,汛期 6~9 月占全降水量的 76.3,设计路基填筑 25 万 m3 ,在 2005 年完成全部路基土石方工程的30%以上。二、编制依据1、甲方提供的施工图纸;2、《公路路基施工技术规范》(JTJ033 -95),《公路工程质量检验评定标准》(JTJ071 -98);3、第一合同段总体施工组织设计及投标文件;4、现场实际勘察情况;5、多年积累的高速公路、公路等路基施工经验。三、施工人员及机械设备配备1、施工组织机构为安全、优质、按期完成本标段的施工任务,本着精干、高效的原则,我一施工区抽调了一批理论和实践经验丰富、业务能力强、综合素质高的技术、管理、行政人员及具有丰富施工经验的施工队伍来完成本标段路基工程施工。本段路基由我一施工区负责施工,具体施工组织机构及人员配备见附表。2、机械设备配备施工机械的合理配备,可以提高机械化施工水平,加快工程进度,提高工程质量,缩短工期和减轻劳动强度。结合本段路基施工的具体条件,我们做了合理的选型和配置,以满足本段路基工程的施工,配备的具体机械设备见附表。四、施工进度安排本段路基计划 2005 年 11 月 1 日开工,至 2006 年 12 月前全部完成。五、施工工艺(一)、路基填筑:1、施工方法选用图纸规定并符合规范要求的适用填料,采用机械化作业方式分段施工,分层填筑,分层碾压,分段成型。路基填筑,采用水平分层填筑法,土方挖运采用挖掘机配自卸车挖运,推土机、平地机整平,压路机碾压成型。2、施工顺序施工顺序按照三阶段、四区段、八流程组织施工。三阶段:准备阶段 — 施工阶段 — 竣工验收阶段四区段:填筑区段 — 平整区段 — 碾压区段 — 检验区段八流程:施工准备 — 基底处理 — 分层填筑 — 摊铺平整 — 洒水或晾晒 — 机械碾压 — 检验签证 — 基面整修。3、施工工艺流程路基填筑施工工艺流程见路基填筑施工工艺流程图。4、施工要点1)、施工准备施工准备着重从组织、设备、技术、清理场地、地基处理、试验段的填筑工作着手。施工前,施...
