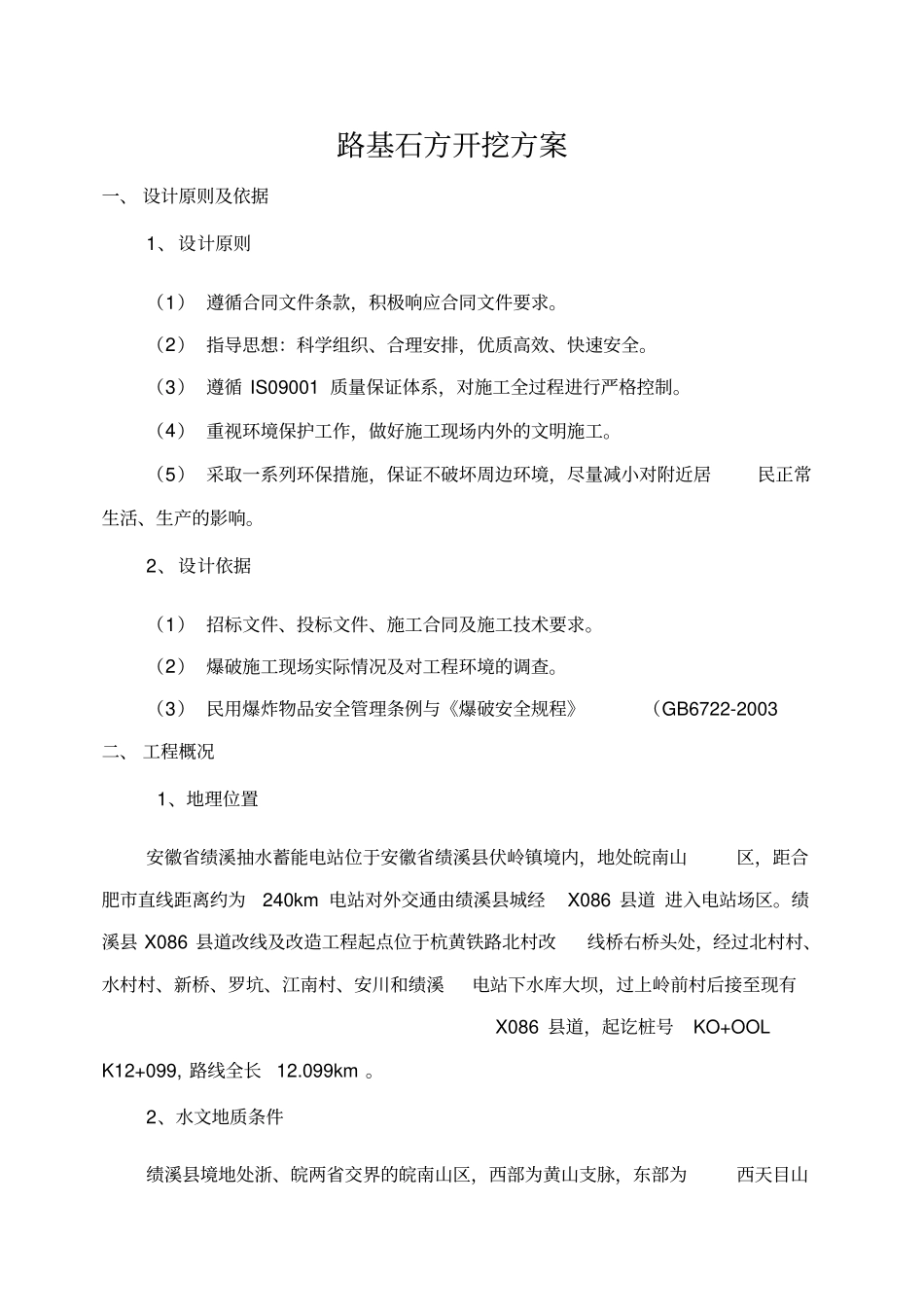

路基石方开挖方案一、 设计原则及依据1、设计原则(1) 遵循合同文件条款,积极响应合同文件要求
(2) 指导思想:科学组织、合理安排,优质高效、快速安全
(3) 遵循 IS09001 质量保证体系,对施工全过程进行严格控制
(4) 重视环境保护工作,做好施工现场内外的文明施工
(5) 采取一系列环保措施,保证不破坏周边环境,尽量减小对附近居民正常生活、生产的影响
2、设计依据(1) 招标文件、投标文件、施工合同及施工技术要求
(2) 爆破施工现场实际情况及对工程环境的调查
(3) 民用爆炸物品安全管理条例与《爆破安全规程》(GB6722-2003二、 工程概况1、地理位置安徽省绩溪抽水蓄能电站位于安徽省绩溪县伏岭镇境内,地处皖南山区,距合肥市直线距离约为240km 电站对外交通由绩溪县城经X086 县道 进入电站场区
绩溪县 X086 县道改线及改造工程起点位于杭黄铁路北村改线桥右桥头处,经过北村村、水村村、新桥、罗坑、江南村、安川和绩溪电站下水库大坝,过上岭前村后接至现有X086 县道,起讫桩号KO+OOLK12+099, 路线全长12
2、水文地质条件绩溪县境地处浙、皖两省交界的皖南山区,西部为黄山支脉,东部为西天目山脉,属中低山丘陵地貌
区内山脉多呈北东走向,与区域构造线走向基本相近,主要山峰高程均在1000m 以上
工程区属北亚热带季风气候,境内多山,降水量集中春夏,平均降水量为 1519
3mm 年蒸发量为 1483

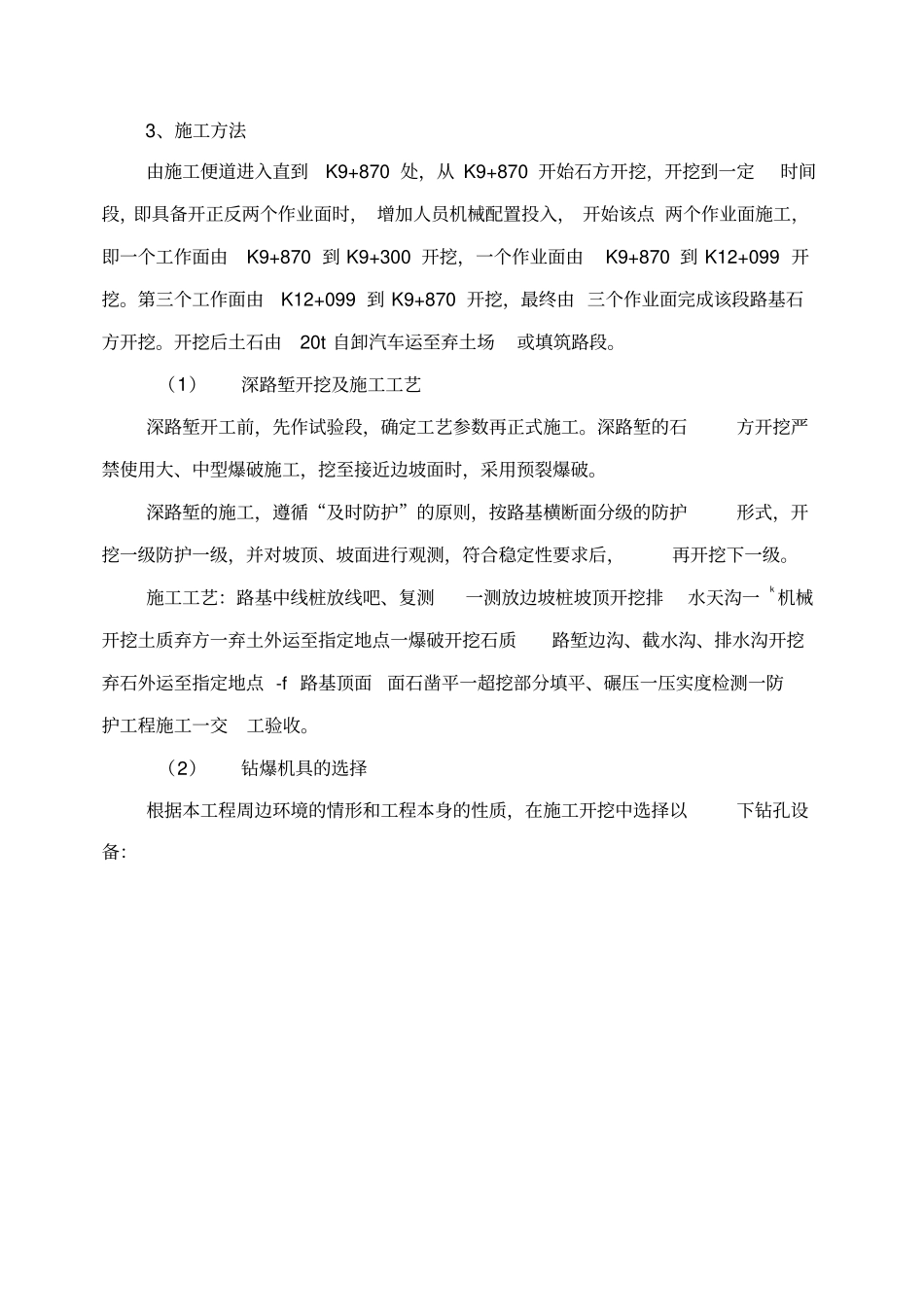

8mm 三、施工方案1 、施工安排本工程路基石方开挖量为20
