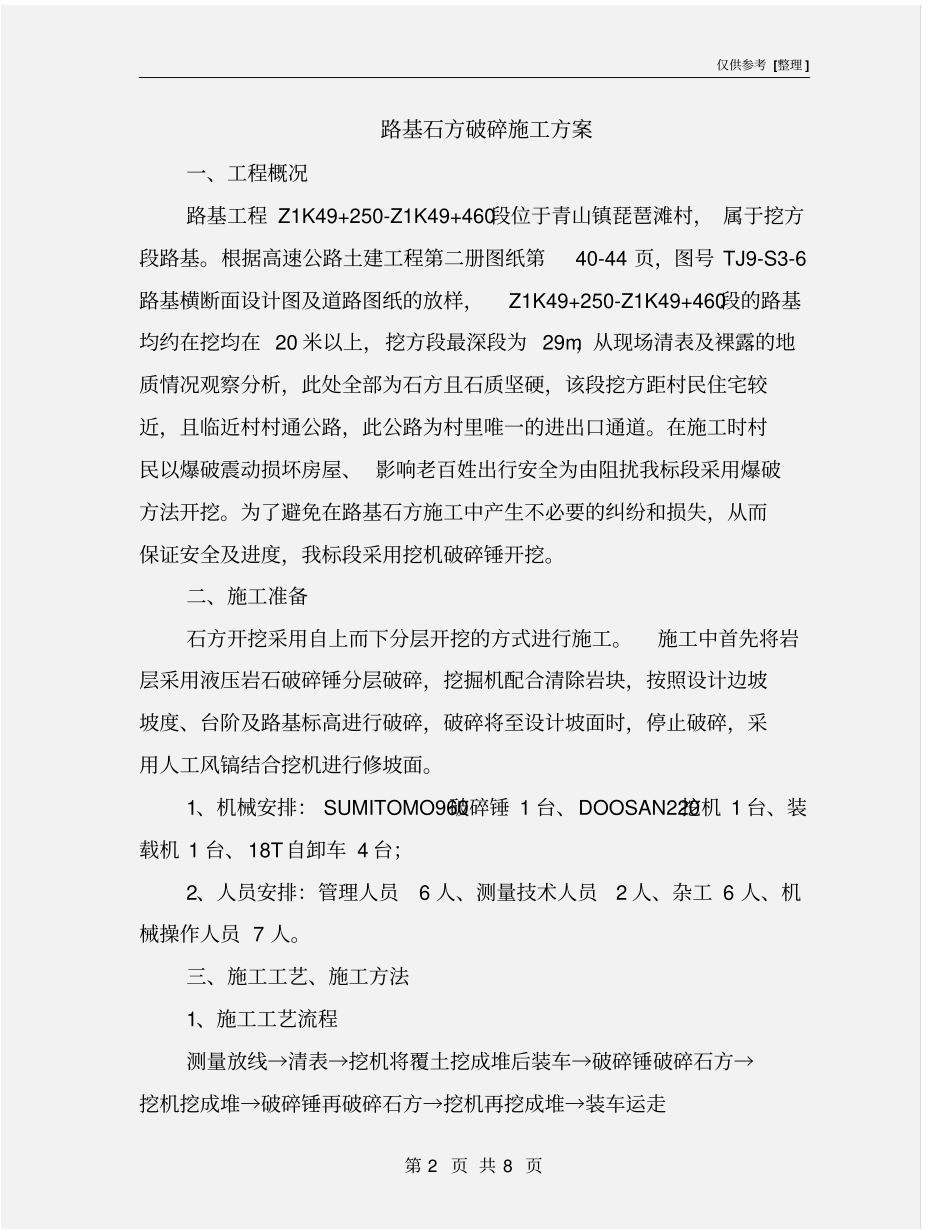

仅供参考 [整理 ] 第 1 页 共 8 页安全管理文书路基石方破碎施工方案日期: __________________单位: __________________仅供参考 [整理 ] 第 2 页 共 8 页路基石方破碎施工方案一、工程概况路基工程 Z1K49+250-Z1K49+460段位于青山镇琵琶滩村, 属于挖方段路基
根据高速公路土建工程第二册图纸第40-44 页,图号 TJ9-S3-6路基横断面设计图及道路图纸的放样,Z1K49+250-Z1K49+460段的路基均约在挖均在 20 米以上,挖方段最深段为 29m,从现场清表及裸露的地质情况观察分析,此处全部为石方且石质坚硬,该段挖方距村民住宅较近,且临近村村通公路,此公路为村里唯一的进出口通道
在施工时村民以爆破震动损坏房屋、 影响老百姓出行安全为由阻扰我标段采用爆破方法开挖
为了避免在路基石方施工中产生不必要的纠纷和损失,从而保证安全及进度,我标段采用挖机破碎锤开挖
二、施工准备石方开挖采用自上而下分层开挖的方式进行施工
施工中首先将岩层采用液压岩石破碎锤分层破碎,挖掘机配合清除岩块,按照设计边坡坡度、台阶及路基标高进行破碎,破碎将至设计坡面时,停止破碎,采用人工风镐结合挖机进行修坡面
1、机械安排: SUMITOMO960破碎锤 1 台、DOOSAN220挖机 1 台、装载机 1 台、18T自卸车 4 台;2、人员安排:管理人员6 人、测量技术人员2 人、杂工 6 人、机械操作人员 7 人
三、施工工艺、施工方法1、施工工艺流程测量放线→清表→挖机将覆土挖成堆后装车→破碎锤破碎石方→挖机挖成堆→破碎锤再破碎石方→挖机再挖成堆→装车运走仅供参考 [整理 ] 第 3 页 共 8 页2、施工方法(1)、测量放线:利用在施工现场设置测量控制网,采用全站仪进行测量施工控制,根据设计坡比精确放样出路基边坡开挖轮廓,用白石
