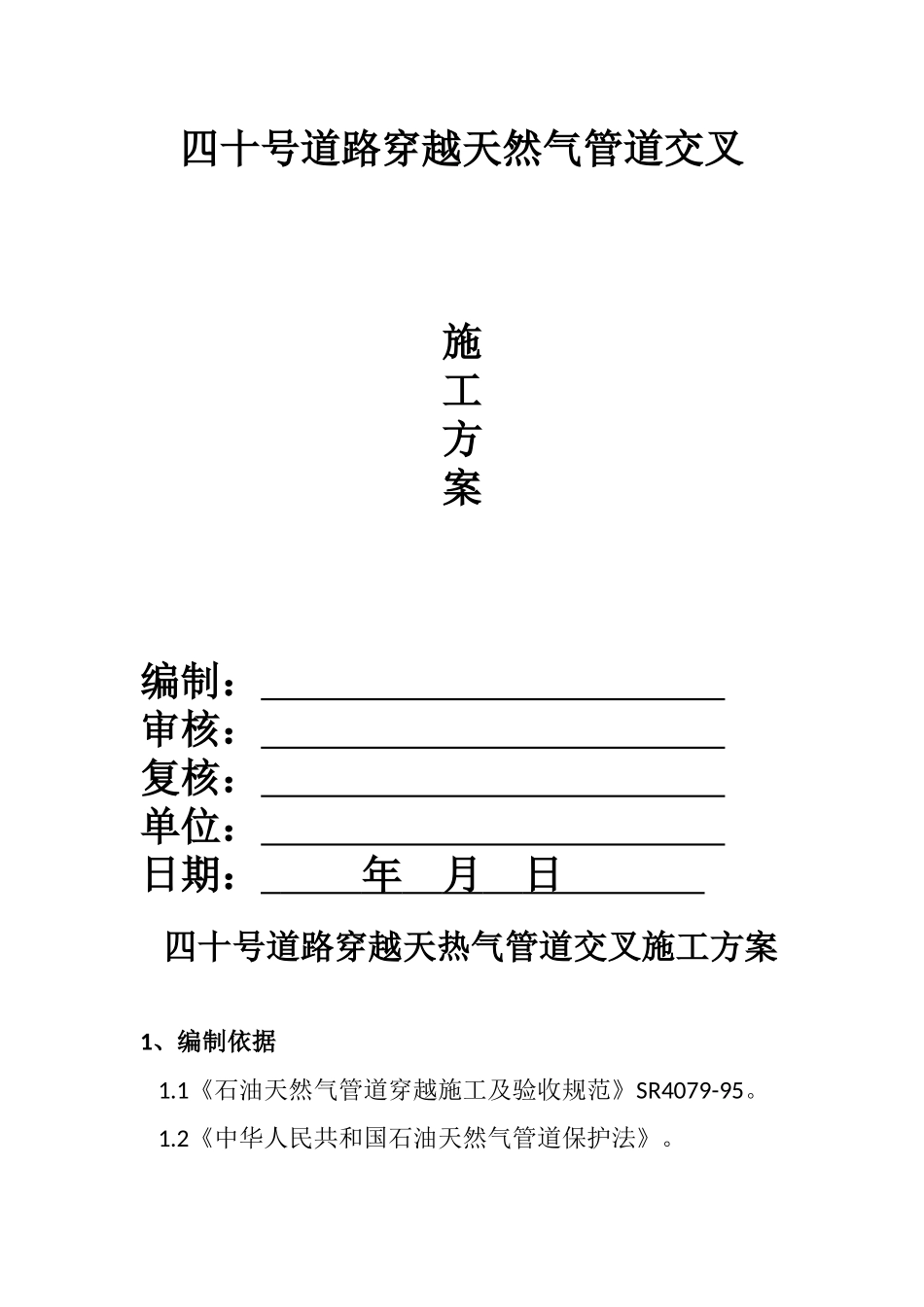

四十号道路穿越天然气管道交叉施工方案编制:审核:复核:单位:日期:年月日四十号道路穿越天热气管道交叉施工方案1、编制依据1

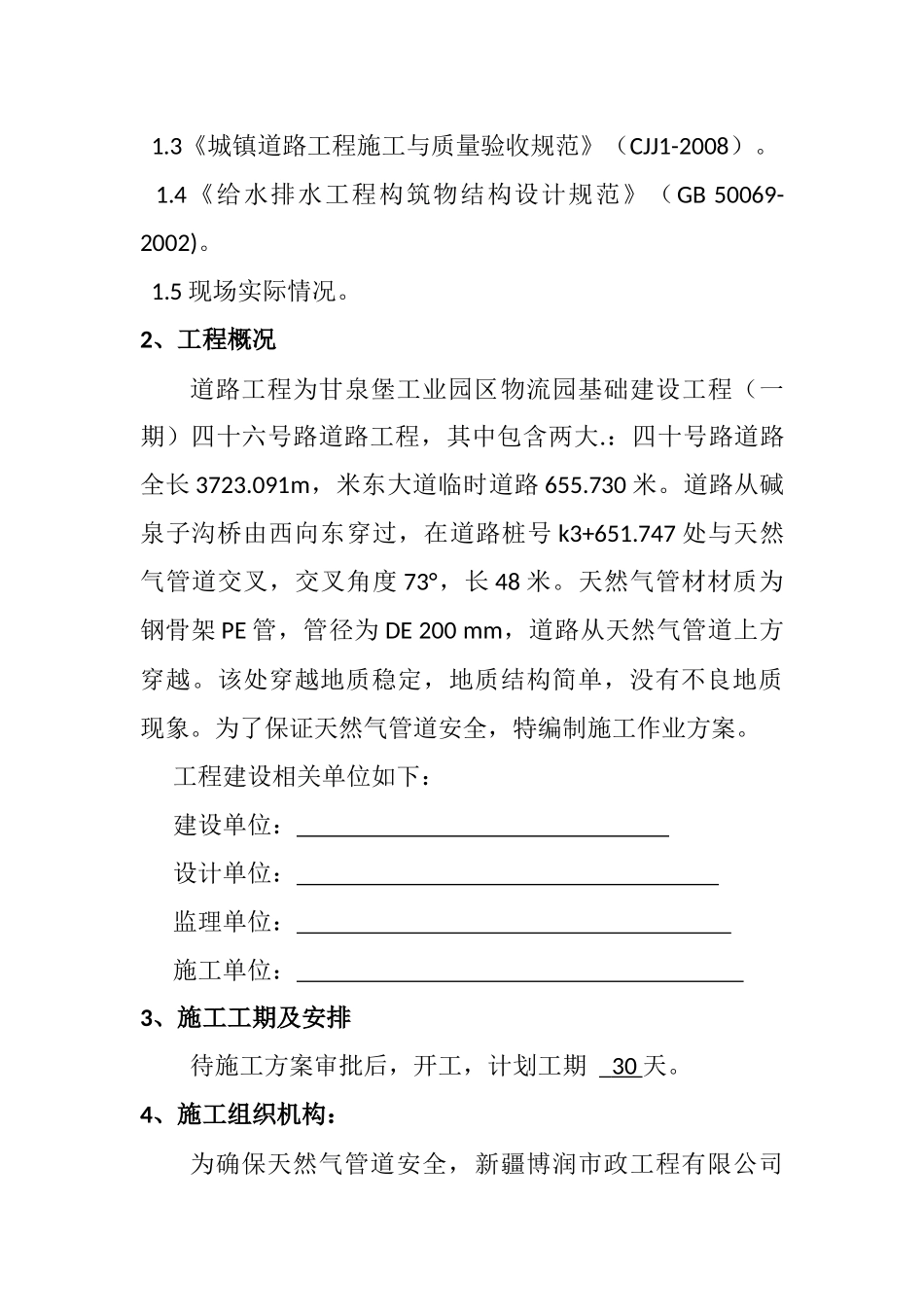

1《石油天然气管道穿越施工及验收规范》SR4079-95
2《中华人民共和国石油天然气管道保护法》
3《城镇道路工程施工与质量验收规范》(CJJ1-2008)
4《给水排水工程构筑物结构设计规范》(GB50069-2002)
5现场实际情况
2、工程概况道路工程为甘泉堡工业园区物流园基础建设工程(一期)四十六号路道路工程,其中包含两大
:四十号路道路全长3723
091m,米东大道临时道路655
道路从碱泉子沟桥由西向东穿过,在道路桩号k3+651
747处与天然气管道交叉,交叉角度73°,长48米
天然气管材材质为钢骨架PE管,管径为DE200mm,道路从天然气管道上方穿越
该处穿越地质稳定,地质结构简单,没有不良地质现象
为了保证天然气管道安全,特编制施工作业方案
工程建设相关单位如下:建设单位:设计单位:监理单位:施工单位:3、施工工期及安排待施工方案审批后,开工,计划工期30天
4、施工组织机构:为确保天然气管道安全,新疆博润市政工程有限公司高度重视,专门成立了相应的组织机构,负责四十号道路工程天然气管道安全保护管理工作,同时要求相关施工单位成立组织机构,确保天然气管道安全万无一失
组长:XXX副组长:XXX成员:XXXXXX5、质量目标:达到国家和建设部现行的工程质量验收标准,单位工程一次验收合格率达百分之百
6、施工方案施工前,必须与天然气公司进行沟通,根据天然气公司提供的相关技术要求,采用人工开挖的方法将管道的位置进行确认(必须亲眼见到、确认管道,设置标识并现场拍照)
天然气管道位置确定后用设置警示区域,设置临时施工警示牌
要对参加施工的人员进行安全、质量教育坚持持证上岗
项目部组织施工人员认真学习“市政道路施工
