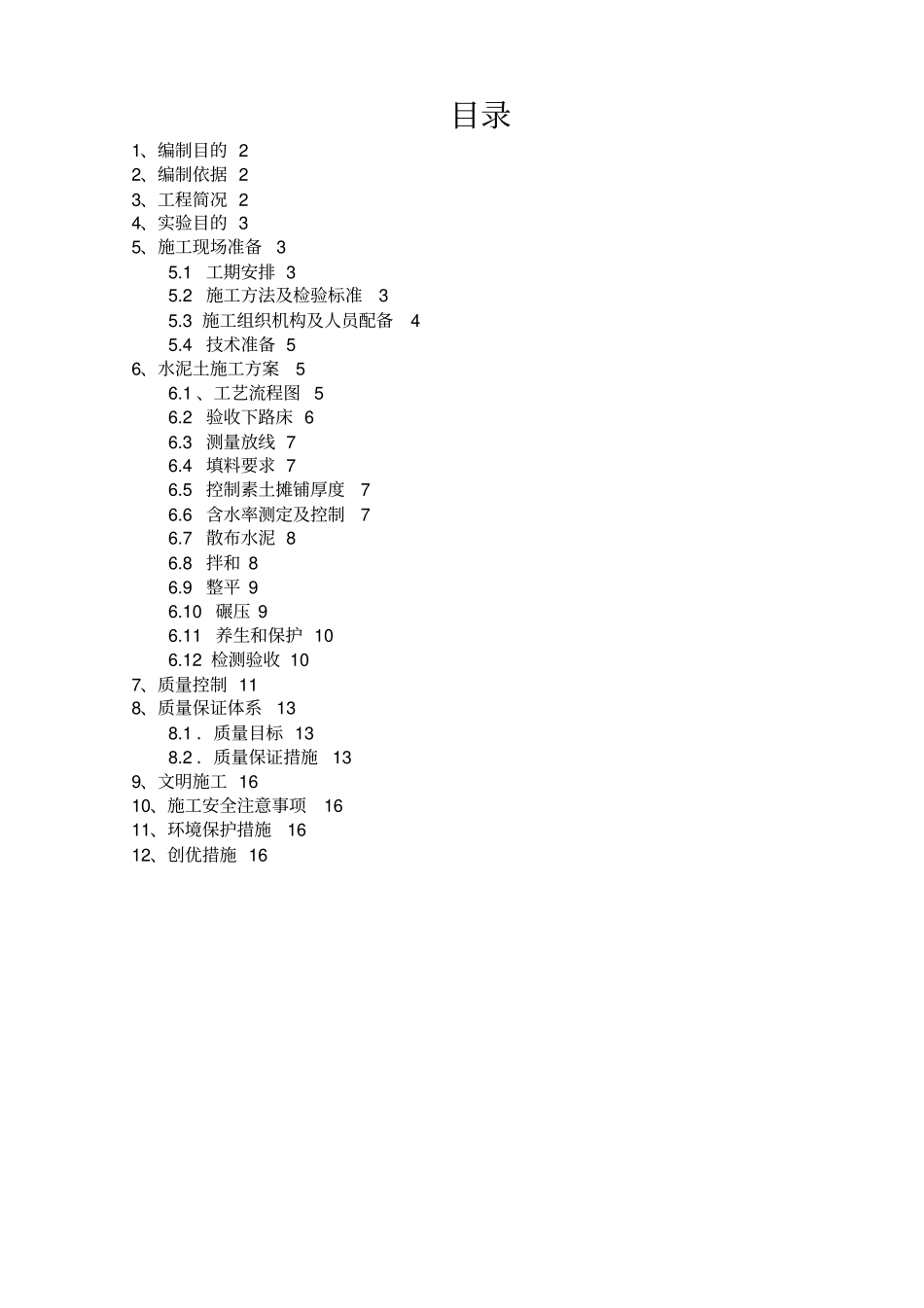

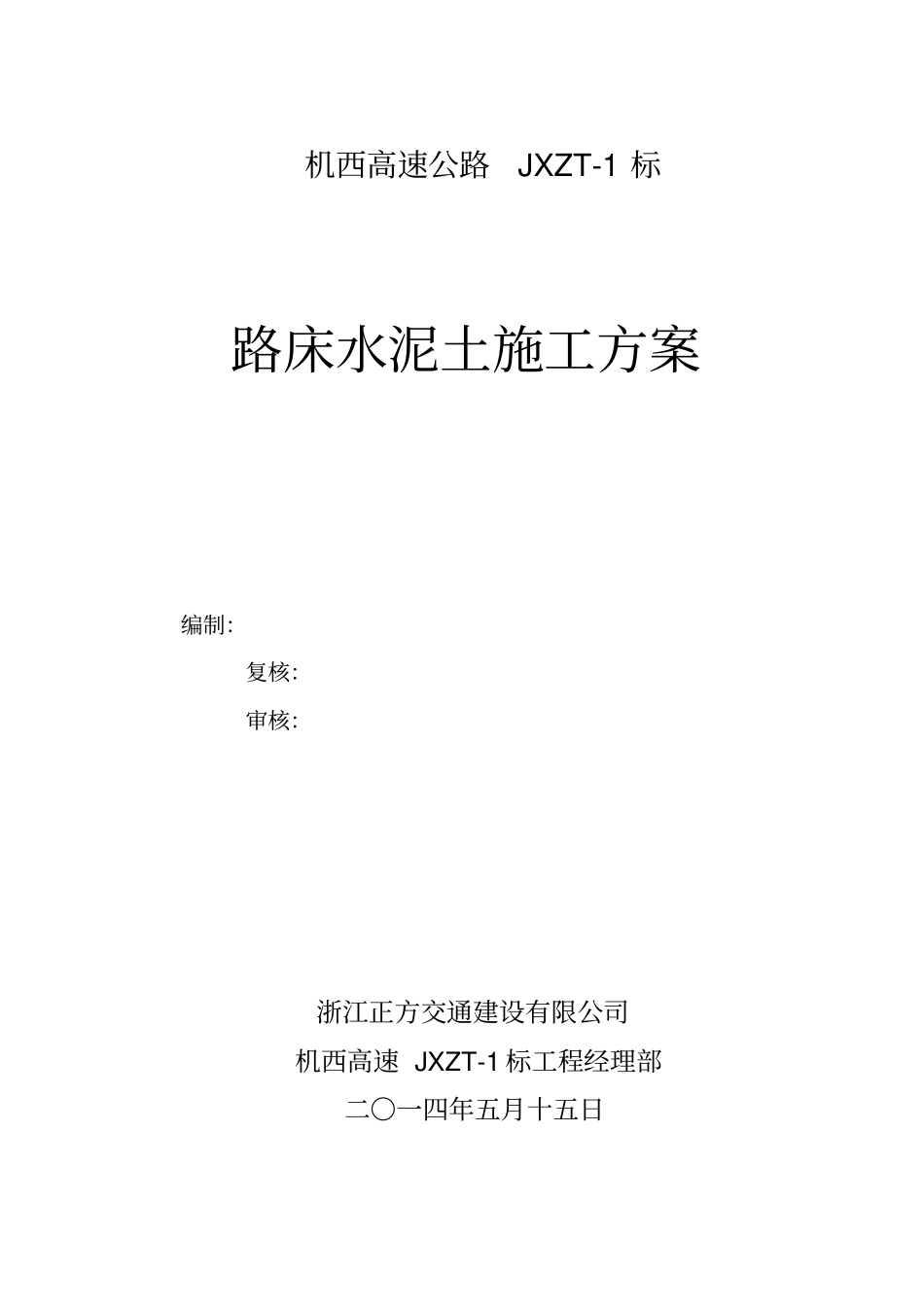

机西高速公路JXZT-1 标路床水泥土施工方案编制:复核:审核:浙江正方交通建设有限公司机西高速 JXZT-1 标工程经理部二〇一四年五月十五日目录1、编制目的 2 2、编制依据 2 3、工程简况 2 4、实验目的 3 5、施工现场准备3 5
1 工期安排 3 5
2 施工方法及检验标准3 5
3 施工组织机构及人员配备4 5
4 技术准备 5 6、水泥土施工方案5 6
1 、工艺流程图 5 6
2 验收下路床 6 6
3 测量放线 7 6
4 填料要求 7 6
5 控制素土摊铺厚度7 6
6 含水率测定及控制7 6
7 散布水泥 8 6
8 拌和 8 6
9 整平 9 6
10 碾压 9 6
11 养生和保护 10 6
12 检测验收 10 7、质量控制 11 8、质量保证体系13 8
1 .质量目标 13 8

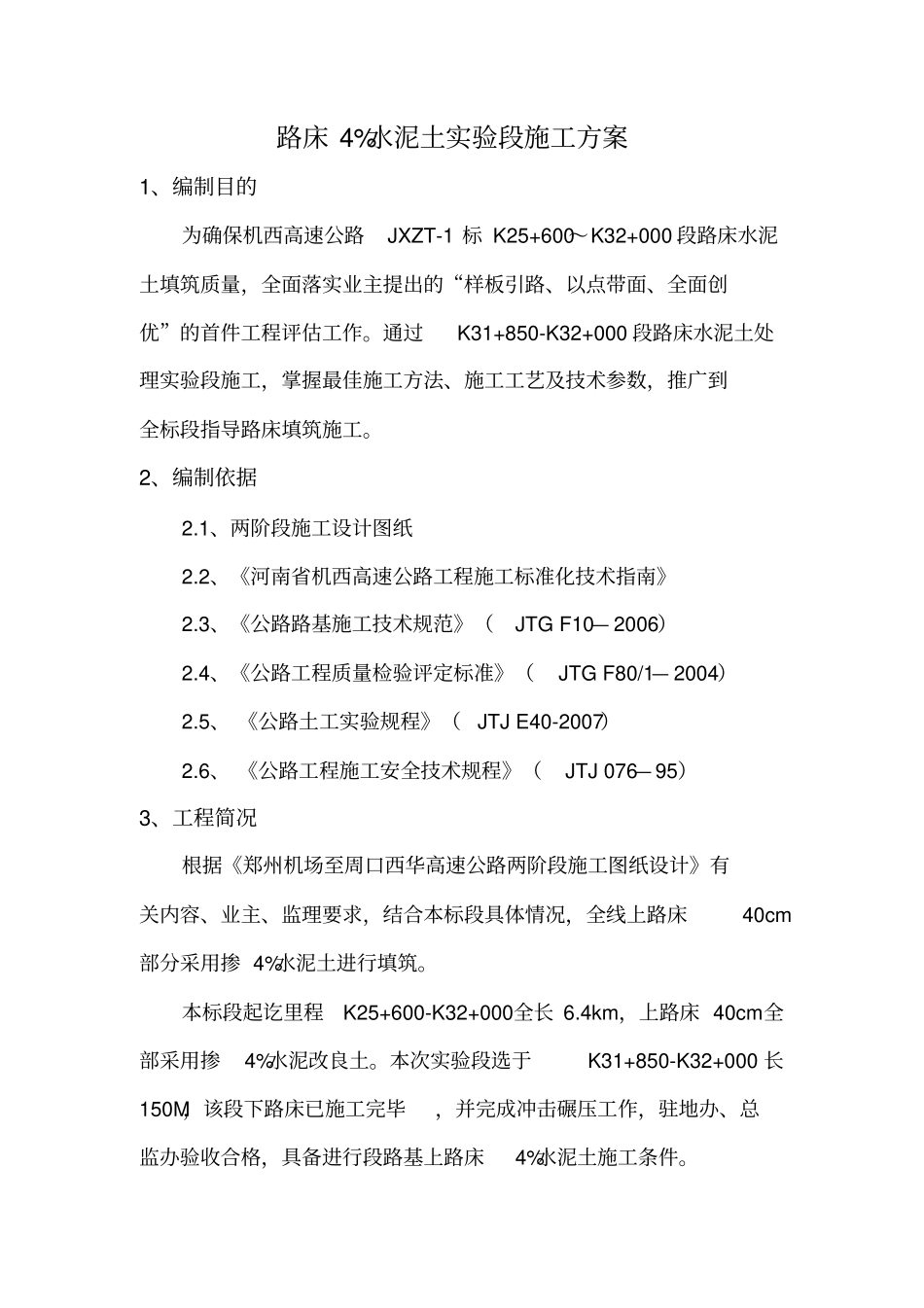

2 .质量保证措施13 9、文明施工 16 10、施工安全注意事项16 11、环境保护措施16 12、创优措施 16路床 4%水泥土实验段施工方案1、编制目的为确保机西高速公路JXZT-1 标 K25+600~K32+000 段路床水泥土填筑质量,全面落实业主提出的“样板引路、以点带面、全面创优”的首件工程评估工作
通过K31+850-K32+000 段路床水泥土处理实验段施工,掌握最佳施工方法、施工工艺及技术参数,推广到全标段指导路床填筑施工
2、编制依据2
1、两阶段施工设计图纸2
2、《河南省机西高速公路工程施工标准化技术指南》2
3、《公路路基施工技术规范》(JTG F10— 2006)2
4、《公路工程质量检验评定标准》(JTG F80/1— 2004)2
5、 《公路土工实验规程》(JTJ E40-2007)2
6、 《公路工程施工安全技术规程》(JTJ 076— 95)3、工程简况根据《郑州机场至周口西华高速公路两阶段施工图纸设计》有关内容、业主、监
