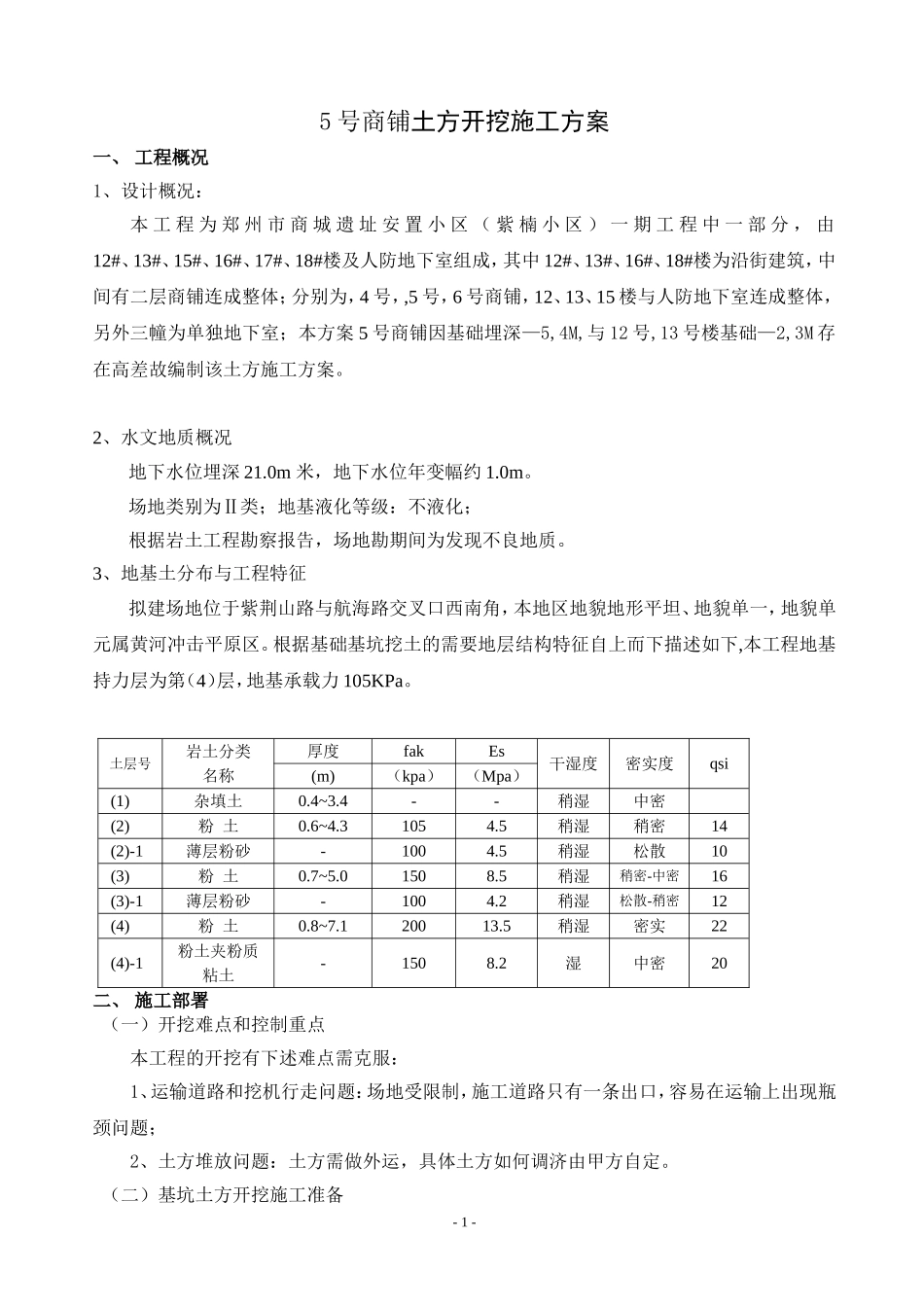

编制:胡强洪审核:韩新永审批:黄国新歌山建设集团有限公司2013-3-145号商铺土方开挖施工方案一、工程概况1、设计概况:本工程为郑州市商城遗址安置小区(紫楠小区)一期工程中一部分,由12#、13#、15#、16#、17#、18#楼及人防地下室组成,其中12#、13#、16#、18#楼为沿街建筑,中间有二层商铺连成整体;分别为,4号,,5号,6号商铺,12、13、15楼与人防地下室连成整体,另外三幢为单独地下室;本方案5号商铺因基础埋深—5,4M,与12号,13号楼基础—2,3M存在高差故编制该土方施工方案
2、水文地质概况地下水位埋深21
0m米,地下水位年变幅约1
场地类别为Ⅱ类;地基液化等级:不液化;根据岩土工程勘察报告,场地勘期间为发现不良地质
3、地基土分布与工程特征拟建场地位于紫荆山路与航海路交叉口西南角,本地区地貌地形平坦、地貌单一,地貌单元属黄河冲击平原区
根据基础基坑挖土的需要地层结构特征自上而下描述如下,本工程地基持力层为第(4)层,地基承载力105KPa
土层号岩土分类名称厚度fakEs干湿度密实度qsi(m)(kpa)(Mpa)(1)杂填土0
4--稍湿中密(2)粉土0
5稍湿稍密14(2)-1薄层粉砂-1004
5稍湿松散10(3)粉土0
5稍湿稍密-中密16(3)-1薄层粉砂-1004
2稍湿松散-稍密12(4)粉土0
120013
5稍湿密实22(4)-1粉土夹粉质粘土-1508
2湿中密20二、施工部署(一)开挖难点和控制重点本工程的开挖有下述难点需克服:1、运输道路和挖机行走问题:场地受限制,施工道路只有一条出口,容易在运输上出现瓶颈问题;2、土方堆放问题:土方需做外运,具体土方如何调济由甲方自定

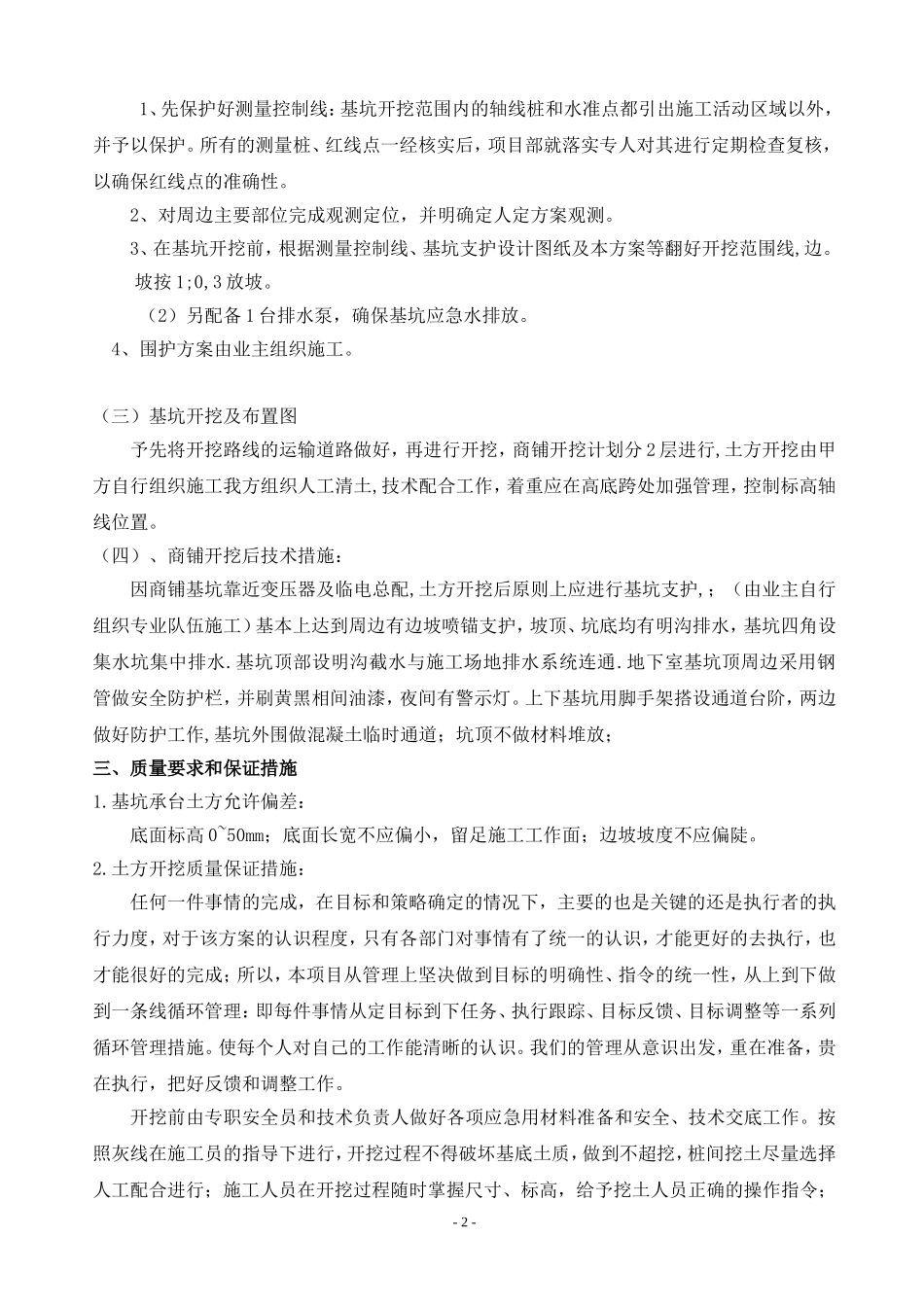

(二)基坑土方开挖施工准备-1-1、先保护好测量控制线:基坑开挖范围内的轴线桩和
