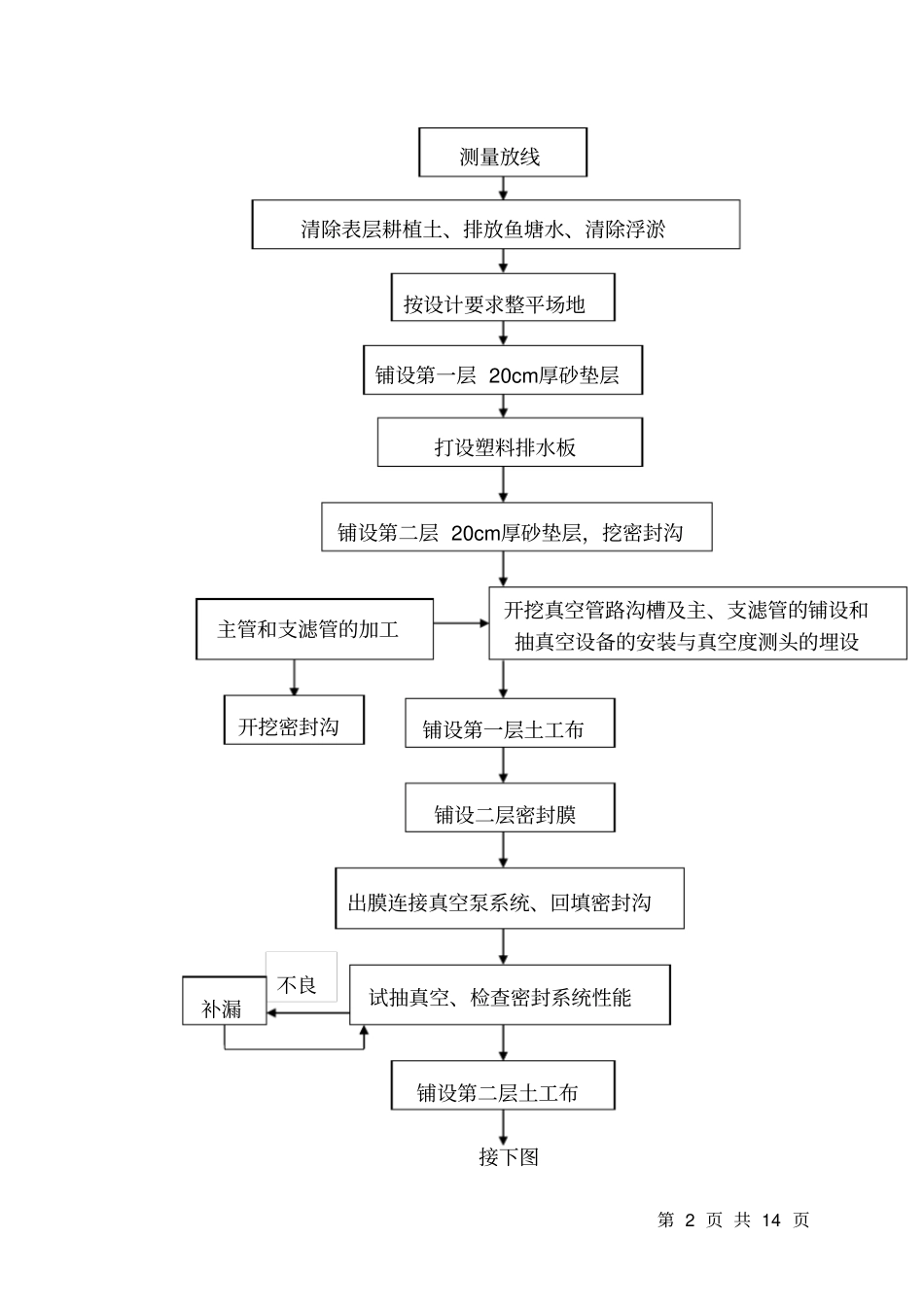

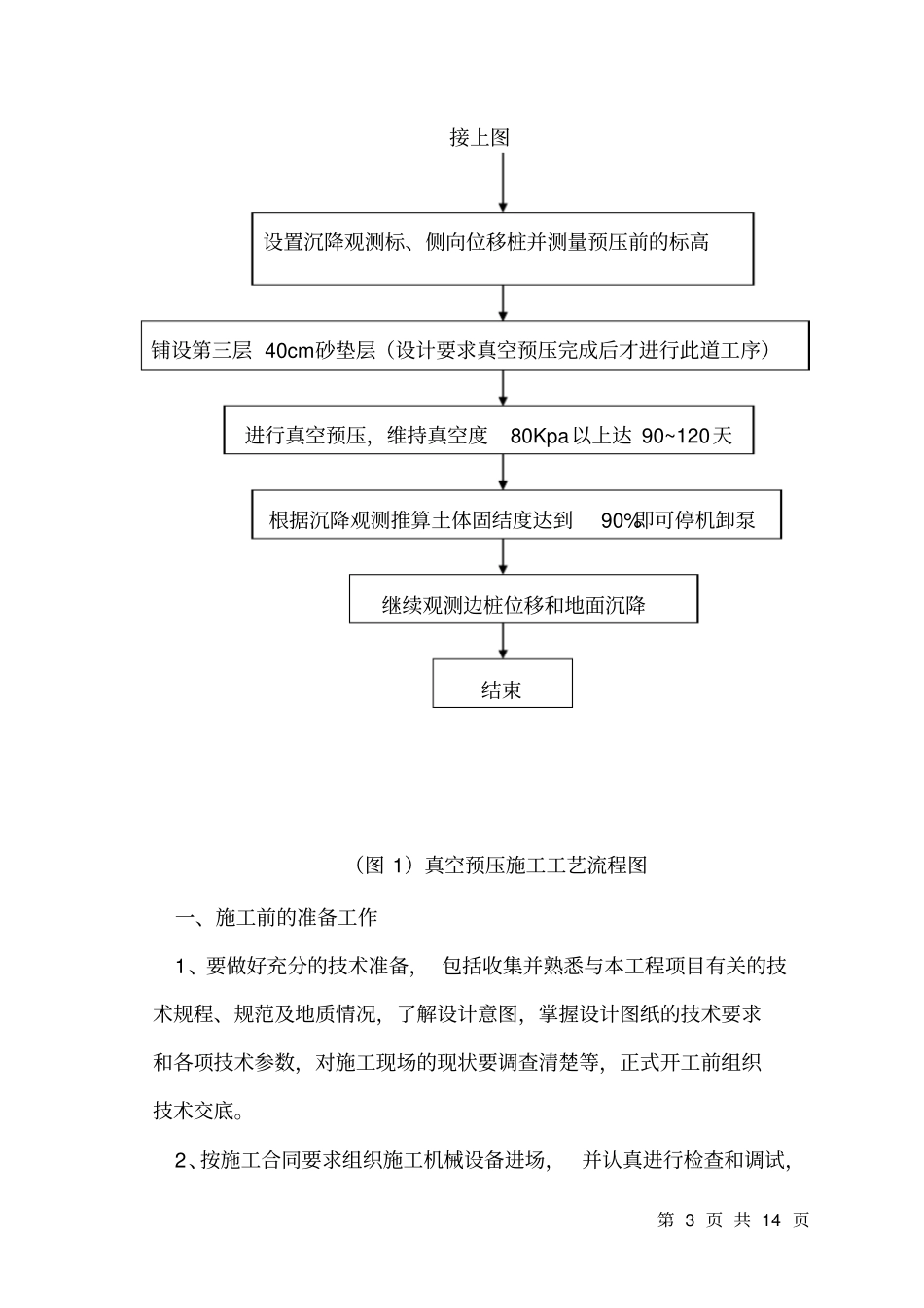

第 1 页 共 14 页真空排水预压法施工工艺真空排水预压法是一项比较新的加固软土技术,是属于排水固结法的一种,它通过铺设水平排水砂垫层和设置在软基中的竖向排水体,再在砂垫层上铺设不透气的薄膜封闭装置,借助于埋设在砂垫层内的管道,通过抽真空装置,使土体中形成负压,将土体孔隙中的孔隙水抽出,从而降低孔隙水压力,增加有效应力,使土体产生固结,减少后期沉降,提高地基承载能力。其施工内容主要由四部分组成:(1)施工一个垂直的和水平的排水通道,即施工塑料排水板和砂垫层;(2)要施工一个使被加固地基与大气隔绝的保证不透气的密封层;(3)要设置一套高效率的抽真空装置。即在砂垫层内铺设主管和滤管管网和在密封系统外安装真空泵等设备;(4)要设置一套保证能按设计要求进行施工的检测系统。下图一为真空排水预压法施工工艺流程图第 2 页 共 14 页测量放线按设计要求整平场地铺设第一层 20cm厚砂垫层铺设第二层 20cm厚砂垫层,挖密封沟开挖真空管路沟槽及主、支滤管的铺设和抽真空设备的安装与真空度测头的埋设打设塑料排水板清除表层耕植土、排放鱼塘水、清除浮淤主管和支滤管的加工铺设第一层土工布铺设二层密封膜出膜连接真空泵系统、回填密封沟试抽真空、检查密封系统性能不良补漏铺设第二层土工布开挖密封沟接下图第 3 页 共 14 页根据沉降观测推算土体固结度达到90%即可停机卸泵继续观测边桩位移和地面沉降进行真空预压,维持真空度80Kpa以上达 90~120天设置沉降观测标、侧向位移桩并测量预压前的标高铺设第三层 40cm砂垫层(设计要求真空预压完成后才进行此道工序)结束接上图(图 1)真空预压施工工艺流程图一、施工前的准备工作1、要做好充分的技术准备, 包括收集并熟悉与本工程项目有关的技术规程、规范及地质情况,了解设计意图,掌握设计图纸的技术要求和各项技术参数,对施工现场的现状要调查清楚等,正式开工前组织技术交底。2、按施工合同要求组织施工机械设备进场,并认真进行检查和调试,第 4 页 共 14 页对计量设备仪器按现定要求送检标定,保证机械设备完好率。3、按设计要求选购有关材料, 对购置的各种材料按施工进度要求分批分期到位,除具有“三证”外,尚需会同监理工程师抽样送检,合格后方能使用(如塑料排水板每10 万米为一批次送样检验) 。4、根据设计要求,有计划的提前对管衬的加工,如支滤管打孔,制作滤膜套等。5、根据场地的地层情况和设计要求选用塑料排水板...
