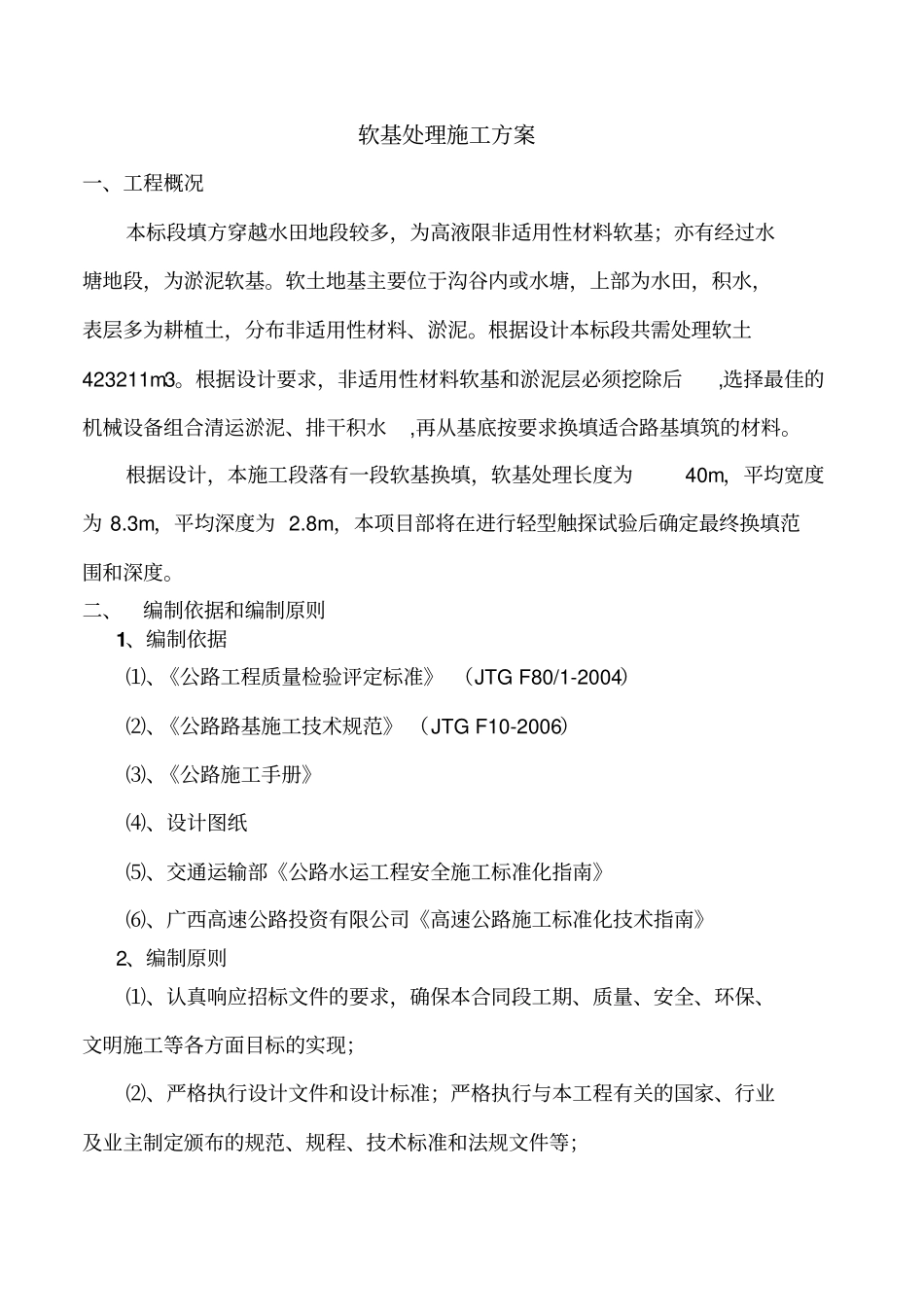

软基处理施工方案一、工程概况本标段填方穿越水田地段较多,为高液限非适用性材料软基;亦有经过水塘地段,为淤泥软基。软土地基主要位于沟谷内或水塘,上部为水田,积水,表层多为耕植土,分布非适用性材料、淤泥。根据设计本标段共需处理软土423211m3。根据设计要求,非适用性材料软基和淤泥层必须挖除后,选择最佳的机械设备组合清运淤泥、排干积水,再从基底按要求换填适合路基填筑的材料。根据设计,本施工段落有一段软基换填,软基处理长度为40m,平均宽度为 8.3m,平均深度为 2.8m,本项目部将在进行轻型触探试验后确定最终换填范围和深度。二、编制依据和编制原则1、编制依据⑴、《公路工程质量检验评定标准》 (JTG F80/1-2004)⑵、《公路路基施工技术规范》 (JTG F10-2006)⑶、《公路施工手册》⑷、设计图纸⑸、交通运输部《公路水运工程安全施工标准化指南》⑹、广西高速公路投资有限公司《高速公路施工标准化技术指南》2、编制原则⑴、认真响应招标文件的要求,确保本合同段工期、质量、安全、环保、文明施工等各方面目标的实现;⑵、严格执行设计文件和设计标准;严格执行与本工程有关的国家、行业及业主制定颁布的规范、规程、技术标准和法规文件等;2 ⑶、认真、充分研究施工环境,妥善解决施工生产与各方面关系协调,应用新技术,制定技术先进、安全可靠、经济合理的施工程序和施工方案;⑷、施工方案编制尽量做到与总体施工部署相结合,重点项目和一般项目相结合,特殊技术与普通技术相结合,内容全面、重点突出、思路清楚;⑸、合理组织平行、交叉、流水作业,提高机械化施工程度,力求均衡生产;⑹、实施项目法管理,应用动态网络控制技术,实施施工全过程严密监控,优化配置施工所需各项资源,做到统筹安排,均衡生产,降低工程成本;⑺、坚持文明施工,规范化管理,减少植被破坏,控制水土流失和污染,切实做好保护环境工作。三、施工准备(一)准备工作1、组建施工作业队伍,建立质量管理体系,明确施工任务,制定相应的规章制度,促使工程运转始终处于受控状态。2、施工前,在路基两侧开挖纵向排水深沟,主排水沟深约1.5 米、次排水沟深于1.2 米,并在路线一侧红线外挖一条排水沟将水排出路基以外,降低软基路段纵横路基地下水位和排走地面积水,对软基地段进行晾晒;在路基另侧修建纵向施工便道,淤泥挖除时运输车从施工便道行驶,淤泥层挖除后将便道一并挖除。3、路基清表完成,施工范围内无通信电览、电线、房...
