百度文库- 让每个人平等地提升自我1 技 术 交 底 记 录表 C2-1 编号顶 001 工程名称赵各庄镇政府办公楼内装饰工程交底日期2017 年 5 月 12 日施工单位涞水县恒瑞建筑工程有限公司分项工程名称矿棉板吊顶工程交底提要施工准备、施工工艺、质量标准、成品保护交底内容:一、施工准备:1、主要材料轻钢龙骨、配件、吊杆、膨胀螺栓、矿棉板等,进场检验合格且是否有出厂合格证及材料质量证明
2、主要机具型材切割机、电动曲线锯、手电钻、电锤、自攻螺钉钻、手提电动砂纸机等
3、作业条件1) 在所要吊顶的范围内,机电安装均已施工完毕,各种管线均已试压合格,且已经过隐蔽验收
2) 已确定灯位、通风口及各种照明孔口的位置
3)顶棚罩面板安装前,应作完墙地、湿作业工程项目
4) 搭好顶棚施工操作平台架子
5) 轻钢骨架顶棚在大面积施工前,应做样板间,对顶棚的起拱度、灯槽、窗帘盒、通风口等处进行构造处理,经鉴定后再大面积施工

二、施工工艺 :1、工艺流程弹线安装吊筋安装主龙骨安装边龙骨安装矿棉板成品保护分项验收百度文库- 让每个人平等地提升自我2 技 术 交 底 记 录表 C2-1 编号顶 001 工程名称赵各庄镇政府办公楼内装饰工程交底日期2017 年 5 月 12 日施工单位涞水县恒瑞建筑工程有限公司分项工程名称矿棉板吊顶工程交底提要施工准备、施工工艺、质量标准、成品保护交底内容: 2、施工要点:1) 弹线:根据吊顶设计标高弹吊顶线作为安装的标准线
2) 安装吊筋:根据施工图纸要求确定吊筋的位置,安装吊筋预埋件( 角铁 ) ,刷防锈漆,吊杆采用直径为Φ 8 的钢筋制作,吊点间距900— 1200mm
安装时上端与预埋件焊接,下端套丝后与吊件连接
安装完毕的吊杆端头外露长度不小于3mm
3)安装主龙骨:一般采用UC38龙骨,吊顶主龙骨间距为900~1000mm

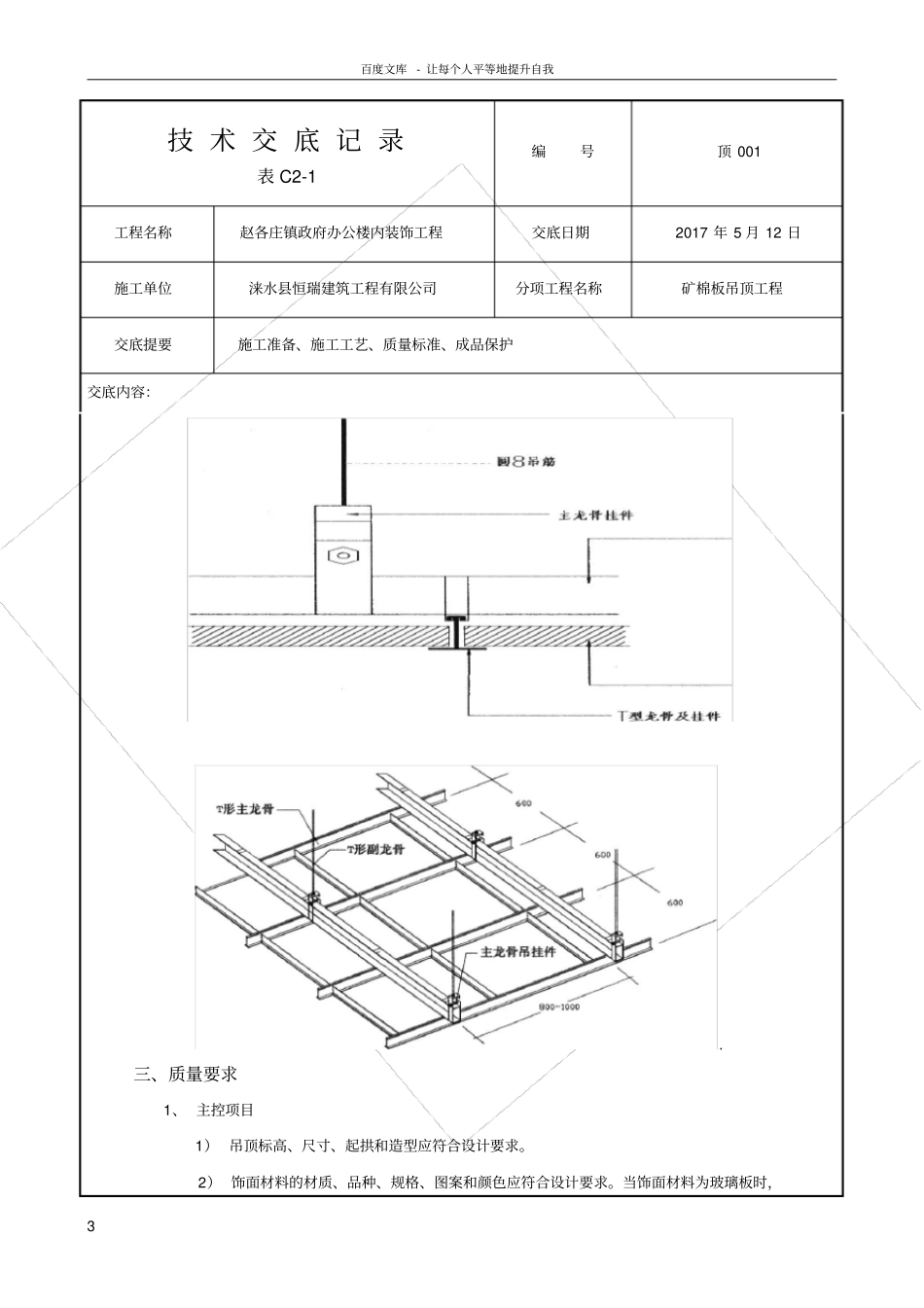

安装主龙骨时,应将主
