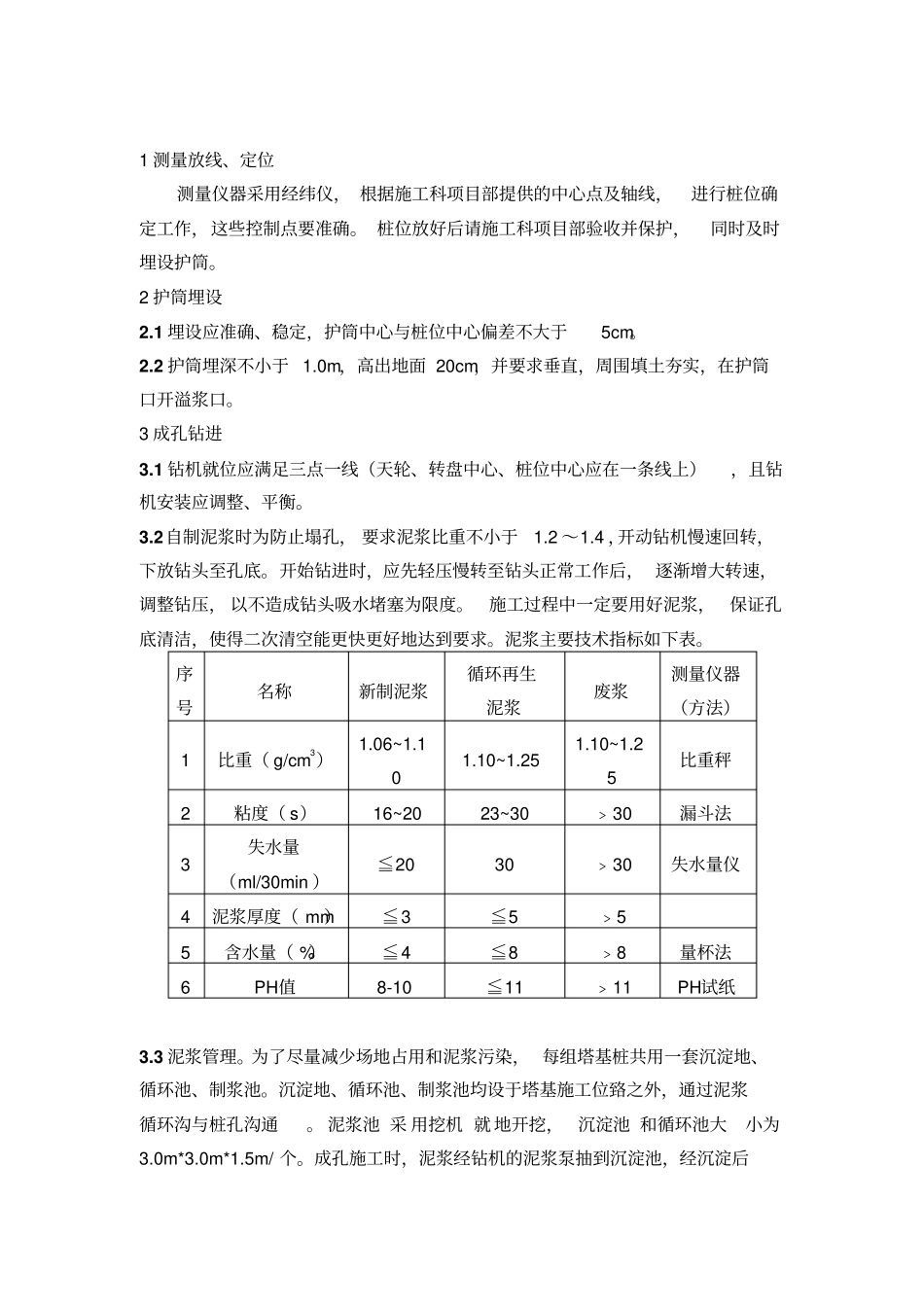

输电线路灌注桩基础施工工艺钻孔灌注桩施工要严格执行施工工艺流程,钻孔灌注桩基础施工工艺流程图如下图所示:泵吸正循环成桩施工工艺流程框图施工准备桩位放线埋设护筒钻机就位钻进、掏渣清孔护筒制作修整桩位复测成孔检查安放钢筋骨架下导管灌注砼前准备工作灌注架就位灌注水下砼灌注架移位拆、拔护筒孔口回填桩头剔凿清理护筒制作修整泥浆净化测量孔深、斜度导管制作、检验、维修钻机移位制作砼试件组装灌注架试件养护安装清孔设备探孔器检查垂直度钢筋骨架制作测回淤C20 水下砼1 测量放线、定位测量仪器采用经纬仪, 根据施工科项目部提供的中心点及轴线,进行桩位确定工作,这些控制点要准确
桩位放好后请施工科项目部验收并保护,同时及时埋设护筒
2 护筒埋设2
1 埋设应准确、稳定,护筒中心与桩位中心偏差不大于5cm
2 护筒埋深不小于 1
0m,高出地面 20cm,并要求垂直,周围填土夯实,在护筒口开溢浆口
3 成孔钻进3
1 钻机就位应满足三点一线(天轮、转盘中心、桩位中心应在一条线上),且钻机安装应调整、平衡
2自制泥浆时为防止塌孔, 要求泥浆比重不小于1
4 ,开动钻机慢速回转,下放钻头至孔底
开始钻进时,应先轻压慢转至钻头正常工作后, 逐渐增大转速,调整钻压, 以不造成钻头吸水堵塞为限度
施工过程中一定要用好泥浆,保证孔底清洁,使得二次清空能更快更好地达到要求
泥浆主要技术指标如下表
序号名称新制泥浆循环再生泥浆废浆测量仪器(方法)1 比重( g/cm3)1
25 比重秤2 粘度( s)16~20 23~30 ﹥30 漏斗法3 失水量(ml/30min )≦20 30 ﹥30 失水量仪4 泥浆厚度( mm)≦3 ≦5 ﹥5 5 含水量( %)≦4 ≦8 ﹥8 量杯法6 PH值8-10 ≦11 ﹥11 PH试纸3
3 泥浆管理
