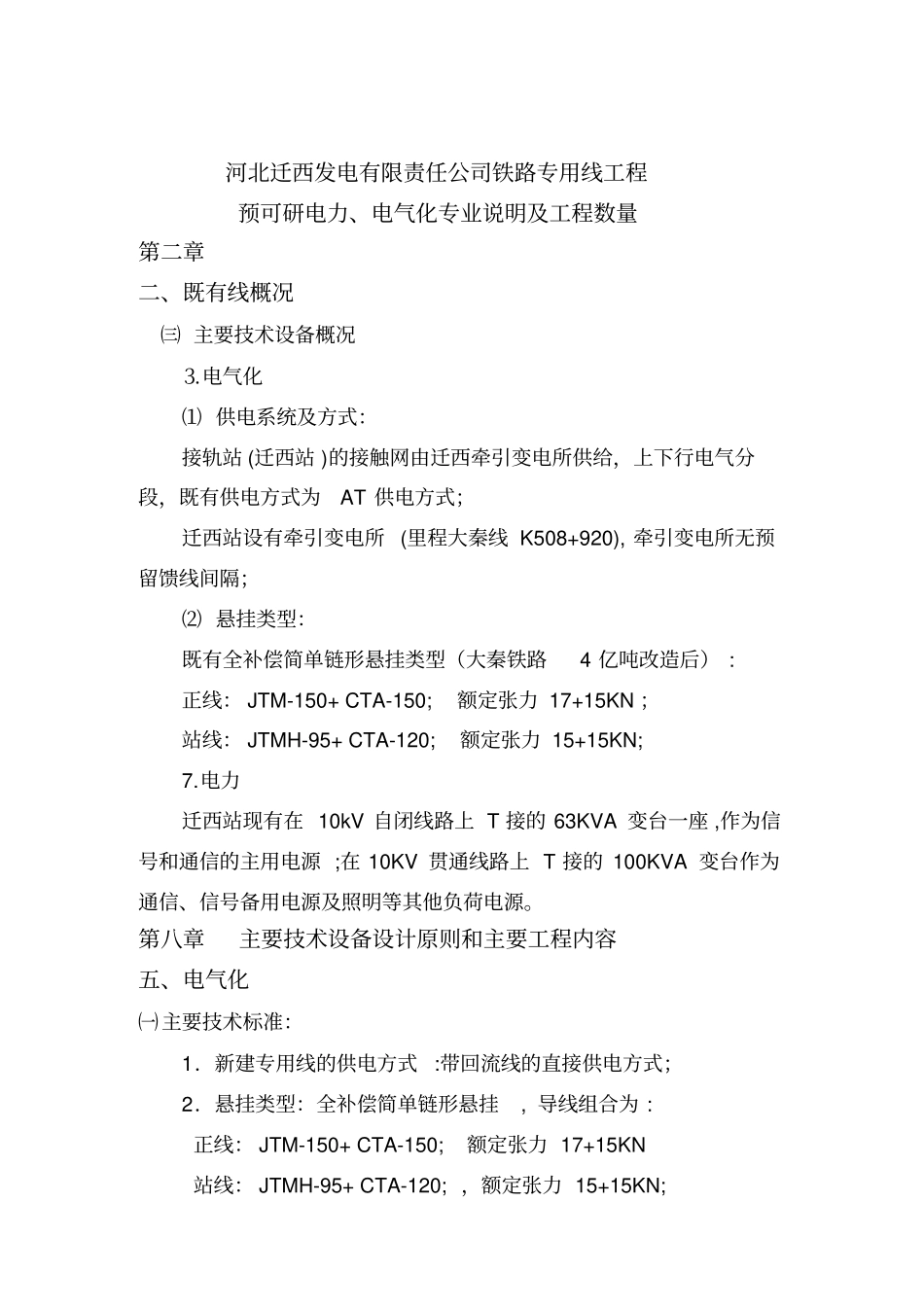

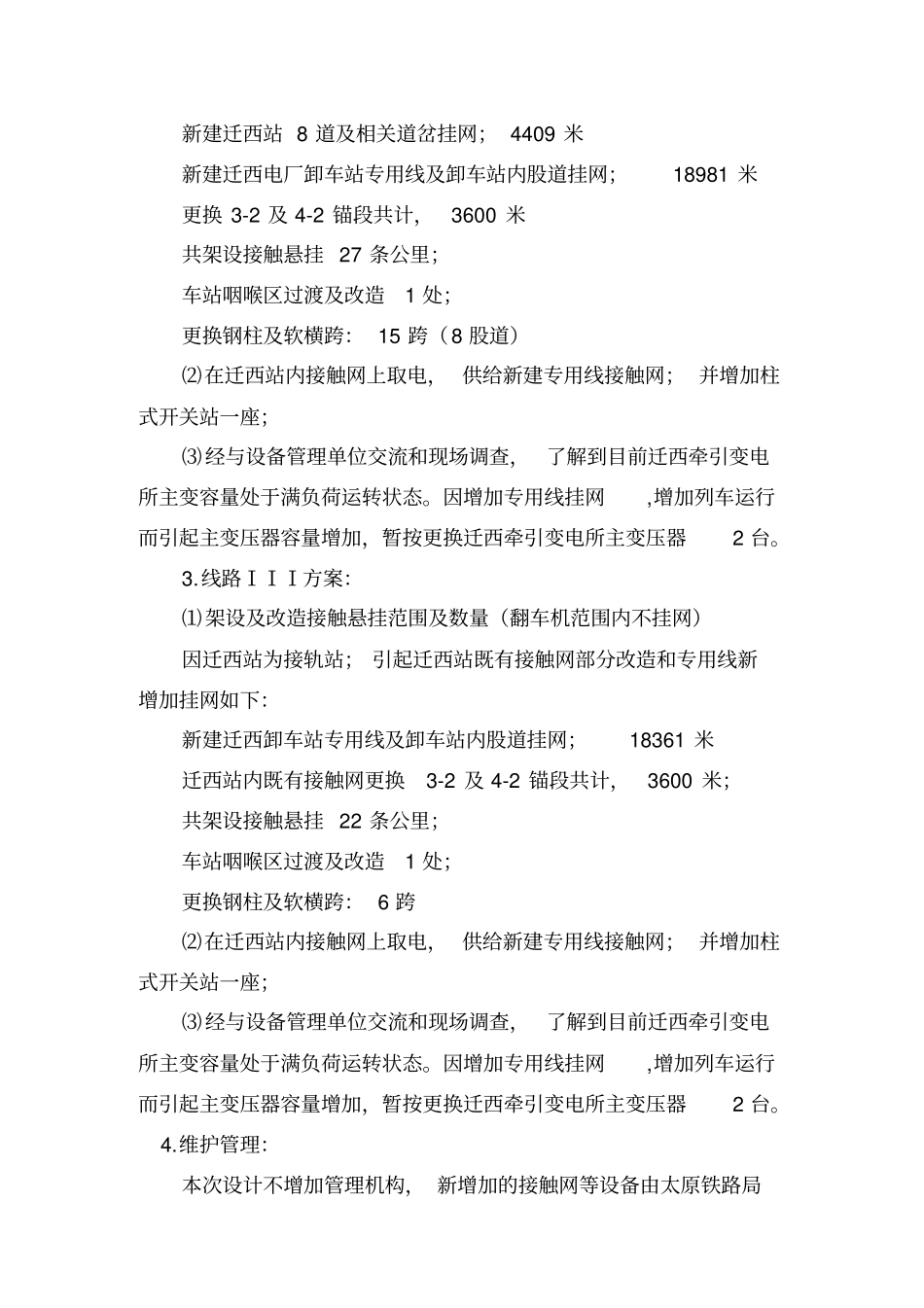

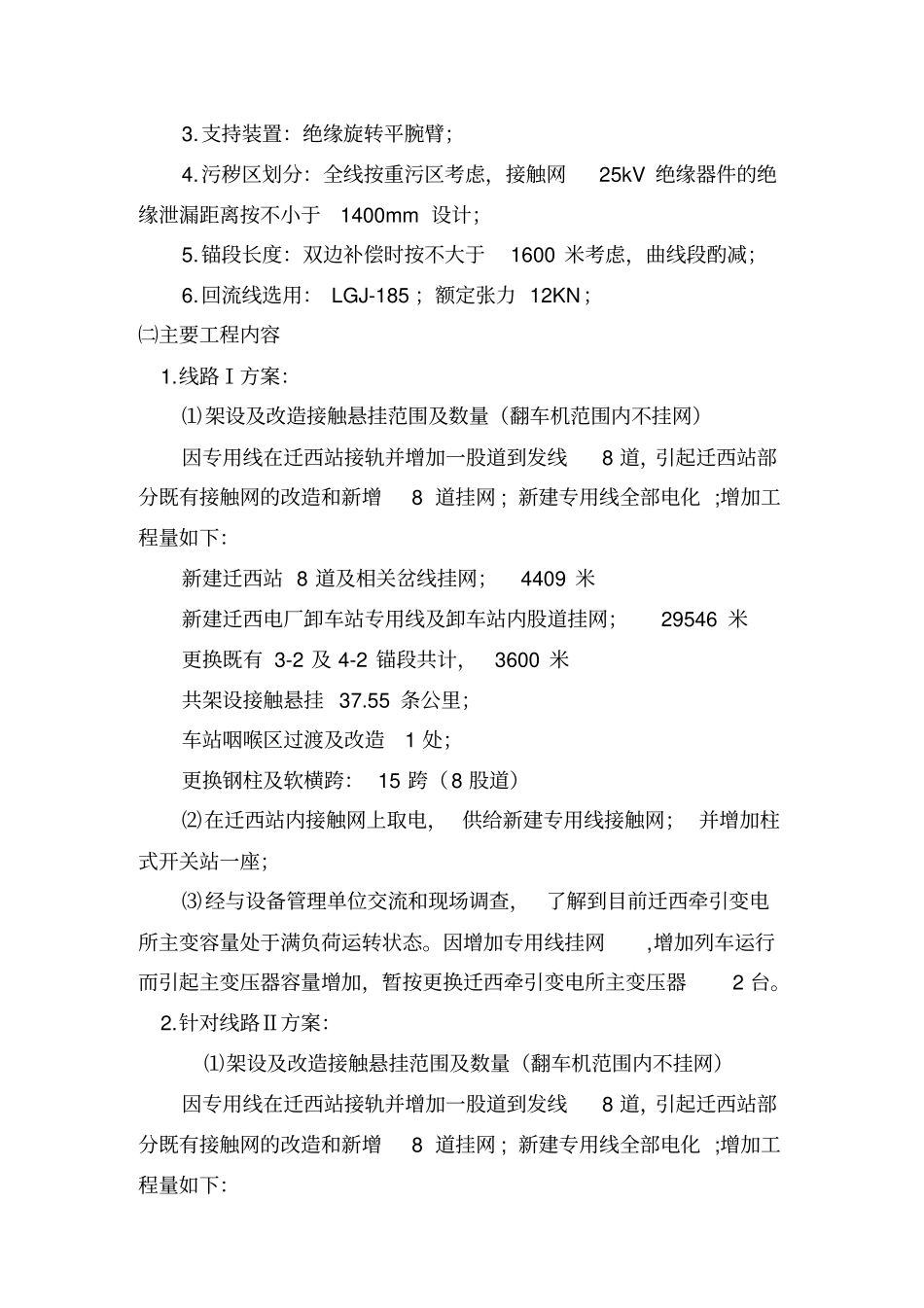

河北迁西发电有限责任公司铁路专用线工程预可研电力、电气化专业说明及工程数量第二章二、既有线概况㈢ 主要技术设备概况⒊电气化⑴ 供电系统及方式:接轨站 (迁西站 )的接触网由迁西牵引变电所供给,上下行电气分段,既有供电方式为AT 供电方式;迁西站设有牵引变电所 (里程大秦线 K508+920), 牵引变电所无预留馈线间隔;⑵ 悬挂类型:既有全补偿简单链形悬挂类型(大秦铁路4 亿吨改造后) : 正线: JTM-150+ CTA-150; 额定张力 17+15KN ;站线: JTMH-95+ CTA-120; 额定张力 15+15KN; 7.电力迁西站现有在 10kV 自闭线路上 T 接的 63KVA 变台一座 ,作为信号和通信的主用电源 ;在 10KV 贯通线路上 T 接的 100KVA 变台作为通信、信号备用电源及照明等其他负荷电源。第八章主要技术设备设计原则和主要工程内容五、电气化㈠主要技术标准:1.新建专用线的供电方式:带回流线的直接供电方式;2.悬挂类型:全补偿简单链形悬挂, 导线组合为 : 正线: JTM-150+ CTA-150; 额定张力 17+15KN 站线: JTMH-95+ CTA-120; ,额定张力 15+15KN; 3.支持装置:绝缘旋转平腕臂;4.污秽区划分:全线按重污区考虑,接触网25kV 绝缘器件的绝缘泄漏距离按不小于1400mm 设计;5.锚段长度:双边补偿时按不大于1600 米考虑,曲线段酌减;6.回流线选用: LGJ-185 ;额定张力 12KN;㈡主要工程内容1.线路Ⅰ方案:⑴架设及改造接触悬挂范围及数量(翻车机范围内不挂网)因专用线在迁西站接轨并增加一股道到发线8 道,引起迁西站部分既有接触网的改造和新增8 道挂网 ; 新建专用线全部电化 ;增加工程量如下:新建迁西站 8 道及相关岔线挂网;4409 米新建迁西电厂卸车站专用线及卸车站内股道挂网;29546 米更换既有 3-2 及 4-2 锚段共计,3600 米共架设接触悬挂 37.55 条公里;车站咽喉区过渡及改造1 处;更换钢柱及软横跨: 15 跨(8 股道)⑵在迁西站内接触网上取电, 供给新建专用线接触网; 并增加柱式开关站一座;⑶经与设备管理单位交流和现场调查,了解到目前迁西牵引变电所主变容量处于满负荷运转状态。因增加专用线挂网,增加列车运行而引起主变压器容量增加,暂按更换迁西牵引变电所主变压器2 台。2.针对线路Ⅱ方案:⑴架设及改造接触悬挂范围及数量(翻车机范围内不挂网)因专用线在迁西站接轨并增加一股道到发线8 道,引起迁西站部分既有接触网的改造和新增8 道挂网 ; 新建专用线...
