下载后可任意编辑室外给排水管道工程施工方案室外给排水管道工程施工方案 1、工程概况本工程雨、污水及废水排水干管采纳管材为: HDPE 双壁波纹管,环刚度(8KN/m2),带密封圈的承插式套管链接,管径大小为 DN300、DN400 和 DN500(各部位管径尺寸详见设计图纸)
2、编制依据(1)《工业金属管道工程施工及验收法律规范》xxxx-2024;(2)《现场设备、工艺管道焊接工程施工及验收法律规范》xxxx-98;(3)《给排水管道工程施工及验收法律规范》xxxx-2024;(4)《工业设备、管道防腐工程施工及验收法律规范》HGJ229-91;(5)《工业金属管道工程质量检验评定标准》xxxx-94;(6)《建筑给水排水及采暖工程施工质量验收法律规范》xxxx-2024
3、主要施工方法 3
1、排水管道施工工序 3
2、土方施工(1)施工前要复测准备接入的管线的位置和高程,与设计高程无矛盾时方可进行施工
施工中执行二级测量复核制度,定期检查,做好施工的原始记录,及时进行竣工测量
开槽前要仔细调查了解交叉口的现状管线及其他障碍物,以便开挖时实行妥善加固保护措施
(2)机械开槽,槽底预留 20cm,由人工清理槽底,确保槽底原土不受扰动
(3)开槽区域内侧为地下室外墙,外侧坡度原基坑支护中上部土钉墙结构,堆土距离开槽上口线保持一定安全距离
(4)开槽后,在铺设基础之前应约请有关人员包括设计、监理、甲方验槽,合格后方可进行下道工序
(5)槽底经验收合格后,采纳砂子铺设 20cm 基础,砂子基础应夯实以确保密实
管线上方铺设 30cm 级配砂石,并夯填碾压

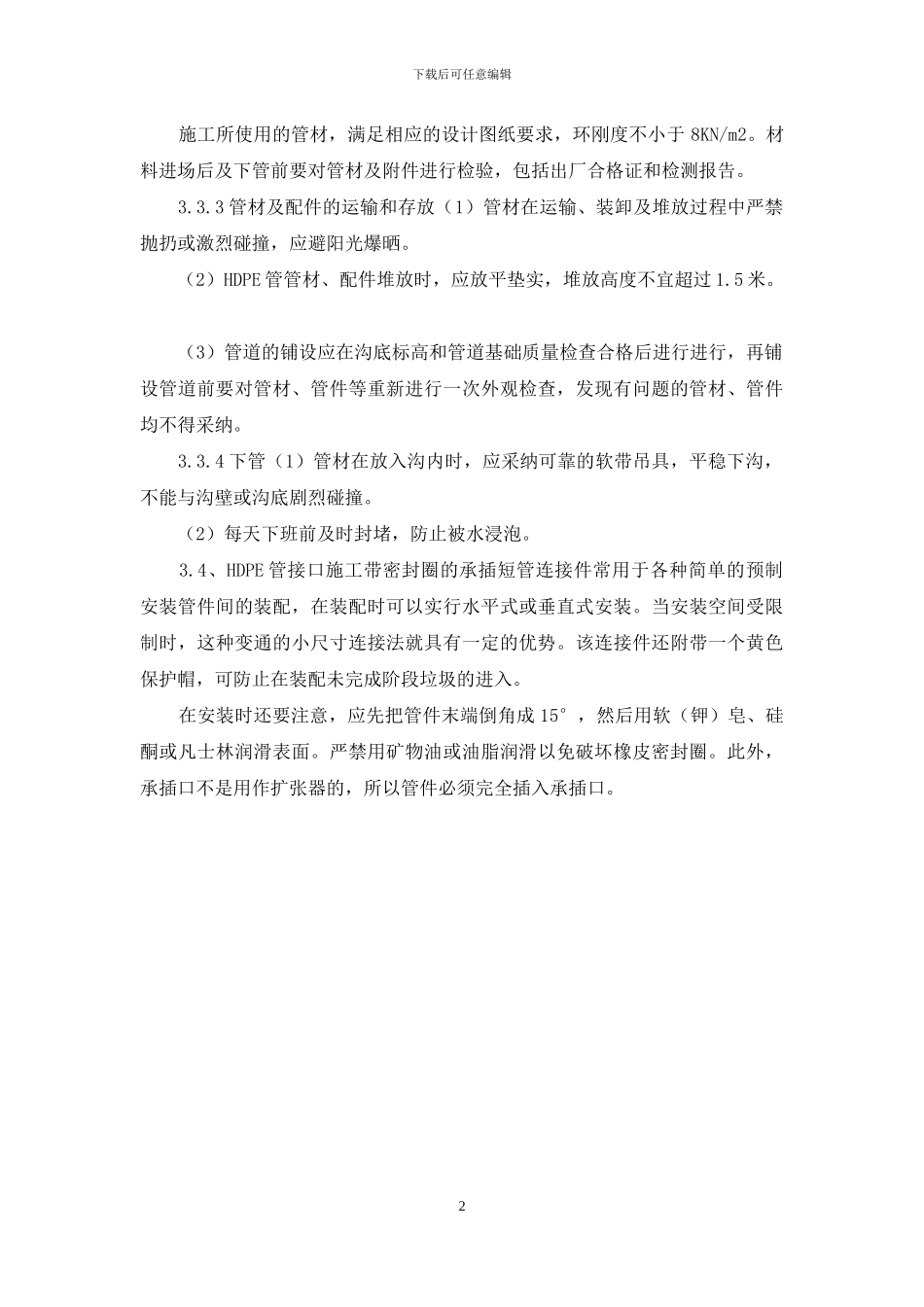

3、管道施工 3
1 采纳 xxxxP、xxxxDP、xxxxDP 管 E 材,管道接口采纳带密封圈的承插式套管链接,管道的施工应该严格根据《给水排水管道工程施工及验收法律规范》xxxx-97 要求施
