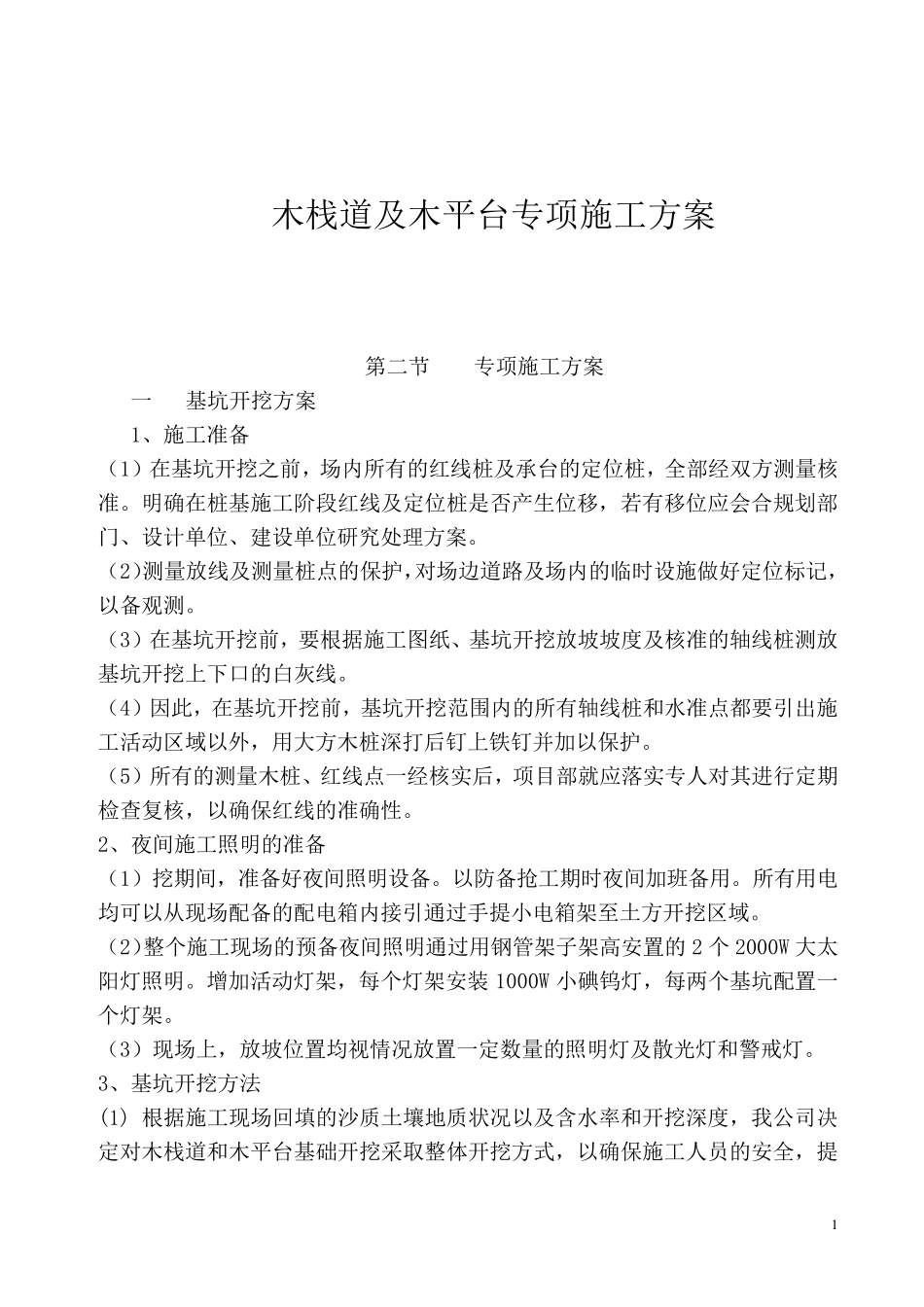

1 木栈道及木平台专项施工方案 第二节 专项施工方案 一 基坑开挖方案 1、施工准备 (1)在基坑开挖之前,场内所有的红线桩及承台的定位桩,全部经双方测量核准
明确在桩基施工阶段红线及定位桩是否产生位移,若有移位应会合规划部门、设计单位、建设单位研究处理方案
(2)测量放线及测量桩点的保护,对场边道路及场内的临时设施做好定位标记,以备观测
(3)在基坑开挖前,要根据施工图纸、基坑开挖放坡坡度及核准的轴线桩测放基坑开挖上下口的白灰线
(4)因此,在基坑开挖前,基坑开挖范围内的所有轴线桩和水准点都要引出施工活动区域以外,用大方木桩深打后钉上铁钉并加以保护
(5)所有的测量木桩、红线点一经核实后,项目部就应落实专人对其进行定期检查复核,以确保红线的准确性
2、夜间施工照明的准备 (1)挖期间,准备好夜间照明设备
以防备抢工期时夜间加班备用
所有用电均可以从现场配备的配电箱内接引通过手提小电箱架至土方开挖区域
(2)整个施工现场的预 备夜间照明通过用钢 管 架子 架高 安 置 的 2 个2000W 大太阳 灯 照明
增 加活动灯 架,每 个灯 架安 装 1000W 小碘 钨 灯 ,每 两 个基坑配置 一个灯 架
(3)现场上,放坡位置 均视 情 况 放置 一定数 量的照明灯 及散 光 灯 和警 戒 灯
3、基坑开挖方法 (1) 根据施工现场回 填 的沙 质 土壤 地 质 状 况 以及含 水率 和开挖深度,我 公 司 决定对木栈道和木平台基础 开挖采 取 整体 开挖方式 ,以确保施工人员 的安 全,提 2 高 施 工 质 量
开 挖 机 械 采 用 200 型 挖 机
原 土 壤 标 高 为 21
00 米 ,正 负 差 为 0
基 础 面 标 高 为 18
开 挖 方 案 为 深 度 2
85 米 — 3
15 米 , 坡 脚 至 承
