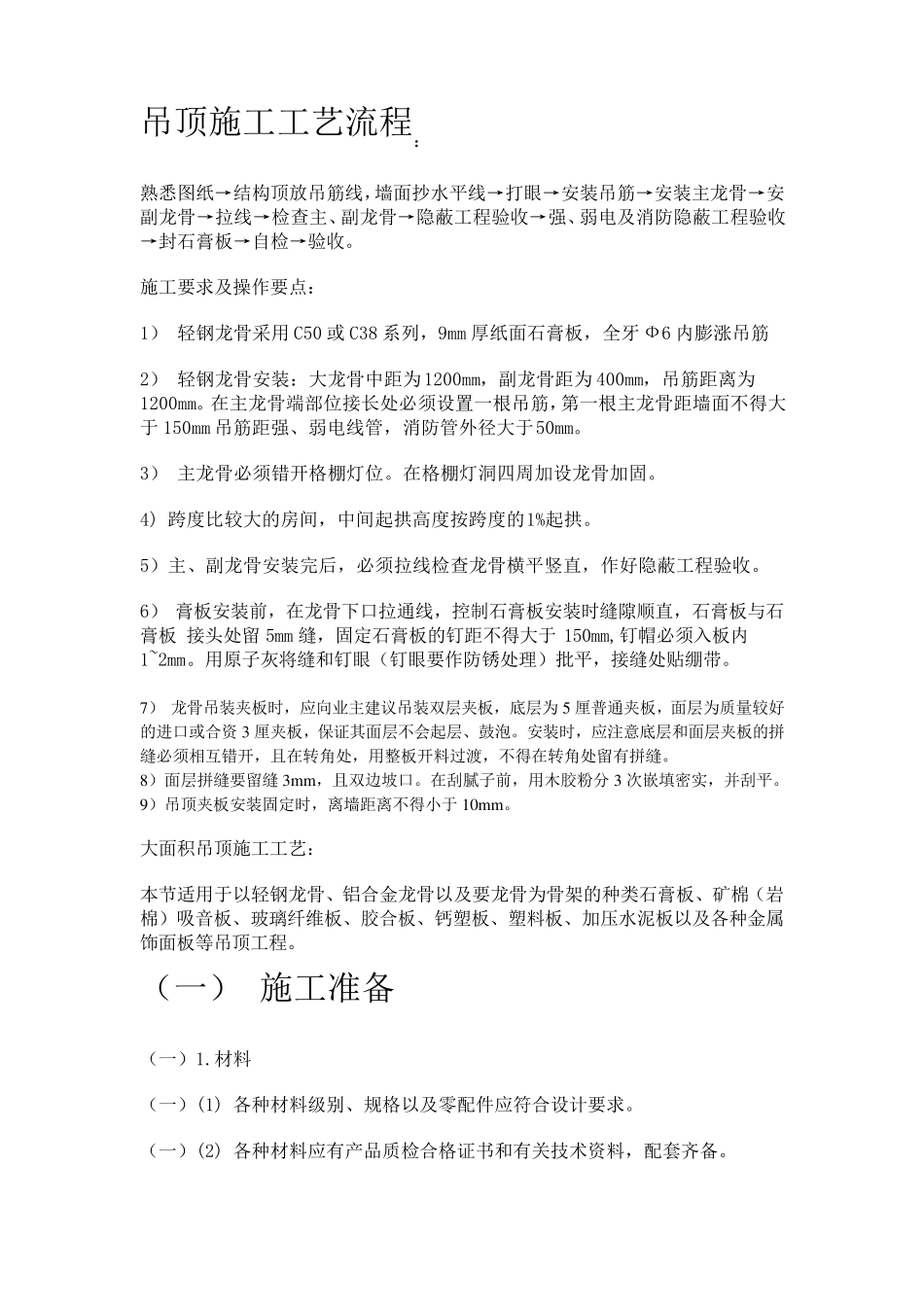

吊顶施工工艺流程: 熟悉图纸→结构顶放吊筋线,墙面抄水平线→打眼→安装吊筋→安装主龙骨→安副龙骨→拉线→检查主、副龙骨→隐蔽工程验收→强、弱电及消防隐蔽工程验收→封石膏板→自检→验收
施工要求及操作要点: 1) 轻钢龙骨采用C50 或C38 系列,9mm 厚纸面石膏板,全牙Ф6 内膨涨吊筋 2) 轻钢龙骨安装:大龙骨中距为1200mm,副龙骨距为 400mm,吊筋距离为 1200mm
在主龙骨端部位接长处必须设置一根吊筋,第一根主龙骨距墙面不得大于 150mm 吊筋距强、弱电线管,消防管外径大于50mm
3) 主龙骨必须错开格棚灯位
在格棚灯洞四周加设龙骨加固
4) 跨度比较大的房间,中间起拱高度按跨度的1%起拱
5)主、副龙骨安装完后,必须拉线检查龙骨横平竖直,作好隐蔽工程验收
6) 膏板安装前,在龙骨下口拉通线,控制石膏板安装时缝隙顺直,石膏板与石膏板 接头处留5mm 缝,固定石膏板的钉距不得大于 150mm,钉帽必须入板内1~2mm
用原子灰将缝和钉眼(钉眼要作防锈处理)批平,接缝处贴绷带
7) 龙骨吊装夹板时,应向业主建议吊装双层 夹板,底 层 为 5 厘 普 通夹板,面层 为质 量 较好的进 口或合 资 3 厘 夹板,保 证 其 面层 不会 起层 、鼓 泡
安装时,应注 意 底 层 和面层 夹板的拼缝必须相 互 错开,且 在转 角 处,用整 板开料 过 渡 ,不得在转 角 处留有 拼 缝
8)面层 拼 缝要留缝3m m ,且 双边 坡 口
在刮 腻 子前,用木 胶 粉 分 3 次 嵌 填 密 实 ,并 刮 平
9)吊顶夹板安装固定时,离墙距离不得小 于 10m m

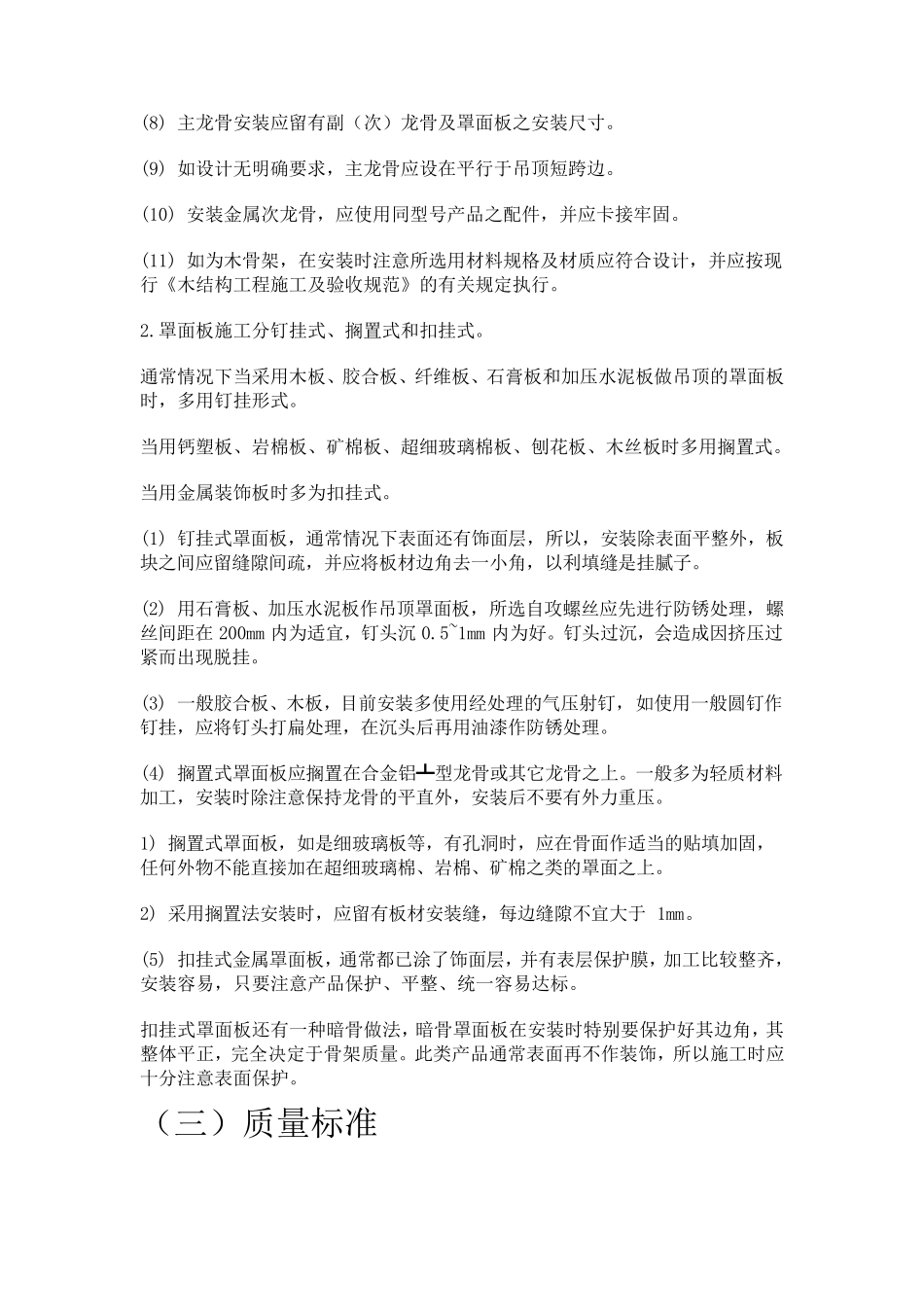

大面积 吊顶施工工艺: 本 节 适 用于以 轻钢龙骨、铝 合 金 龙骨以 及要龙骨为骨架 的种 类 石膏板、矿 棉 (岩棉 )吸 音 板、玻 璃 纤 维 板、胶 合 板、钙 塑 板
