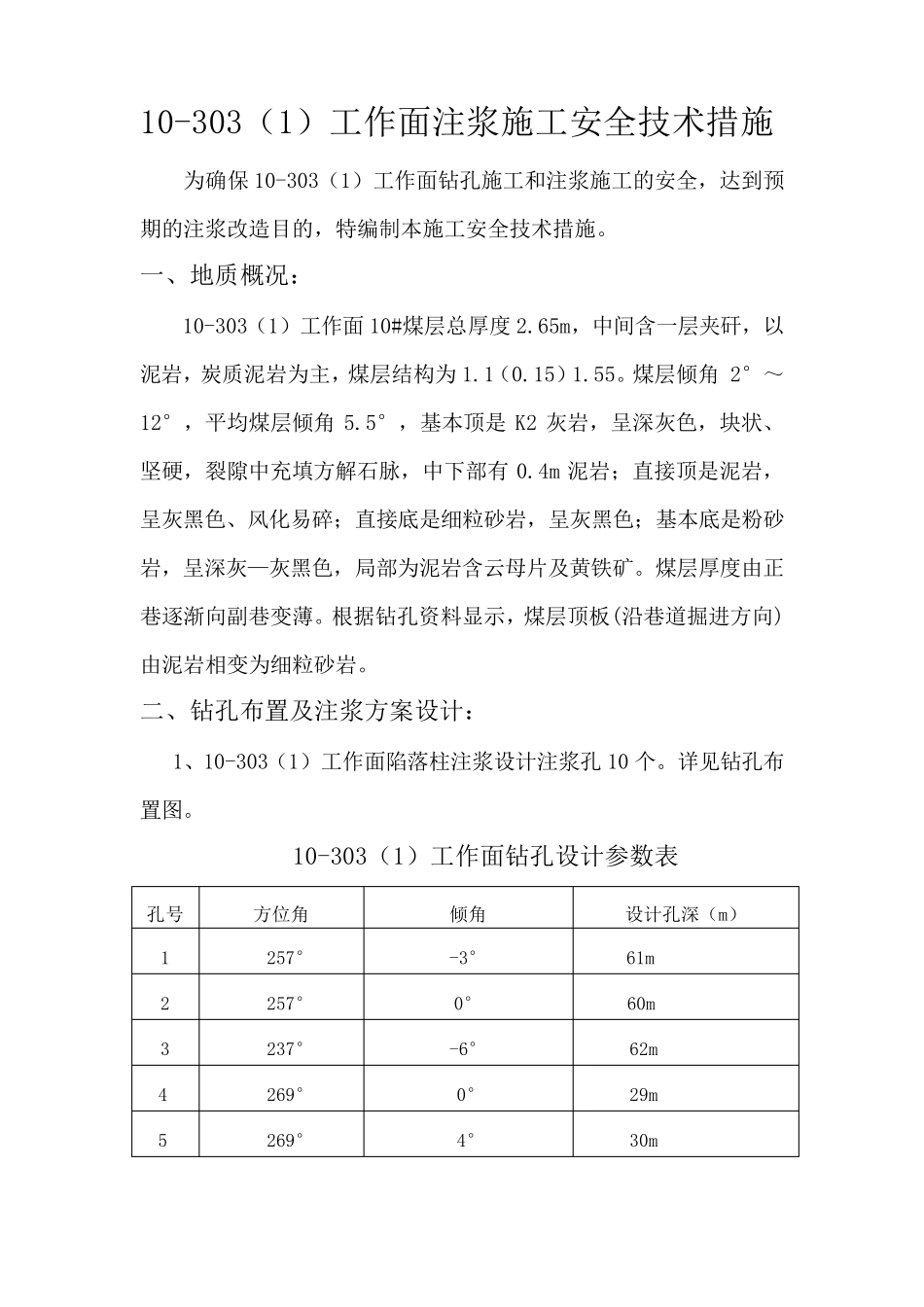

10-303(1)工作面注浆施工安全技术措施 为确保10-303(1)工作面钻孔施工和注浆施工的安全,达到预期的注浆改造目的,特编制本施工安全技术措施
一、地质概况: 10-303(1)工作面10#煤层总厚度2
65m,中间含一层夹矸,以泥岩,炭质泥岩为主,煤层结构为1
煤层倾角 2°~12°,平均煤层倾角5
5°,基本顶是 K2 灰岩,呈深灰色,块状、坚硬,裂隙中充填方解石脉,中下部有 0
4m 泥岩;直接顶是泥岩,呈灰黑色、风化易碎;直接底是细粒砂岩,呈灰黑色;基本底是粉砂岩,呈深灰—灰黑色,局部为泥岩含云母片及黄铁矿
煤层厚度由正巷逐渐向副巷变薄
根据钻孔资料显示,煤层顶板(沿巷道掘进方向)由泥岩相变为细粒砂岩
二、钻孔布置及注浆方案设计: 1、10-303(1)工作面陷落柱注浆设计注浆孔10 个
详见钻孔布置图
10-303(1)工作面钻孔设计参数表 孔号 方位角 倾角 设计孔深(m) 1 257° -3° 61m 2 257° 0° 60m 3 237° -6° 62m 4 269° 0° 29m 5 269° 4° 30m 6 281° 6° 46m 7 267° -25° 16m 8 257° -25° 37m 9 269° -25° 35m 10 281° -25° 35m 2、施工设备 主要设备有 1 台 ZDY-750 型钻机,配套直径 50mm,长度 1500mm钻杆,3NBB54-260/7-2
5 型煤矿用泥浆泵一台,ZBQ-50/6 气动注浆泵一台,搅拌机一台
3、注浆施工工艺 (1)注浆系统 根据实际情况,本次注浆采取井下注浆,注浆系统主要是水泥运输、注浆搅拌机、注浆泵、注浆管路、注浆孔

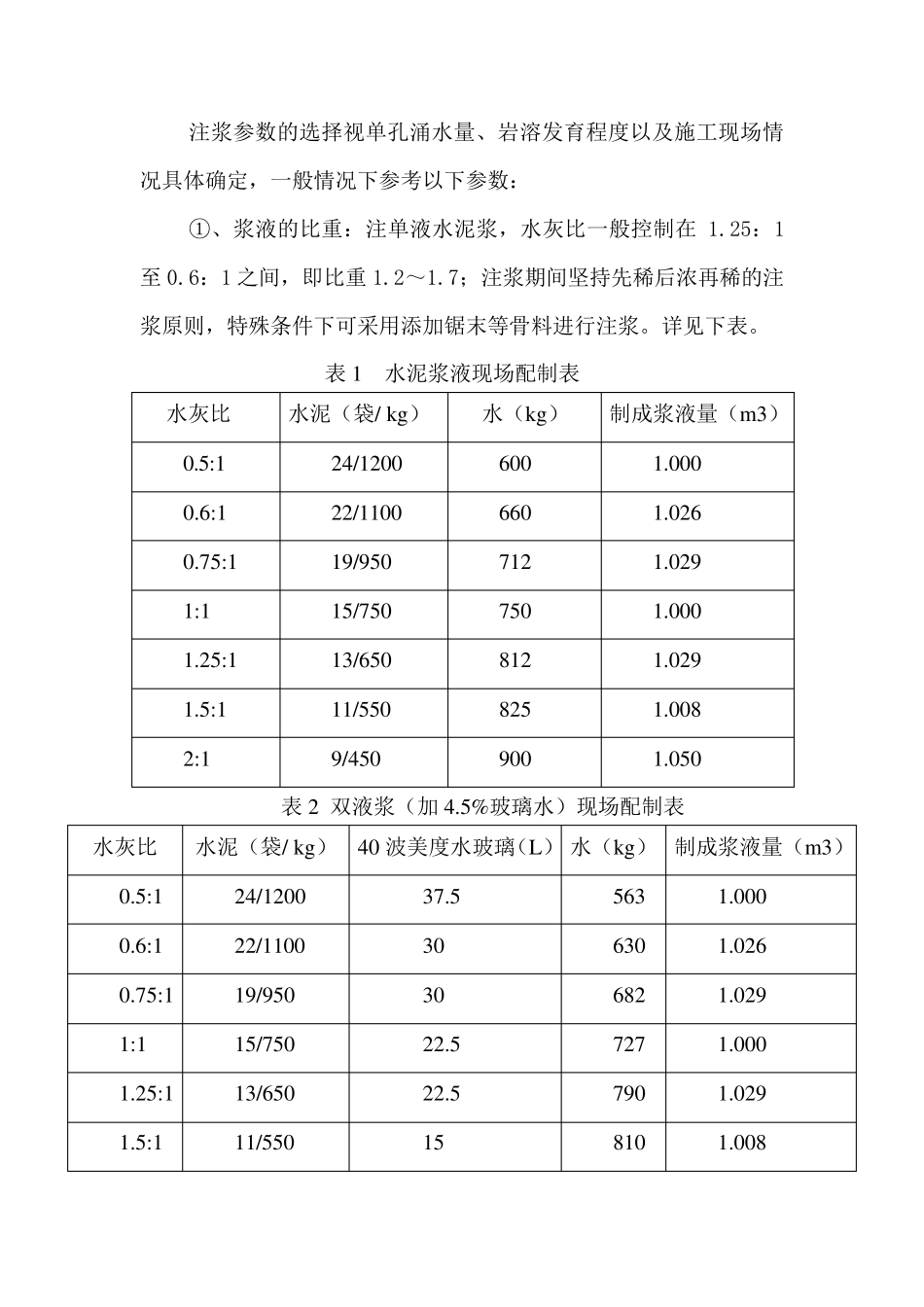

(2)注浆方式 对导水陷落柱注浆改造一般采用下行式连续注浆方式,分孔分序次连续灌注,直到达到终孔压力为止,以最大量
