审 核 人 交 底 人 接 受 交 底 人 1、 本 表 由 施 工 单 位 填 写 , 交 底 单 位 与 接 受 交 底 单 位 各 保 存 一 份
2、 当 做 分 项 工 程 施 工 技 术 交 底 时 , 应 填 写 “ 分 项 工 程 名 称 ” 栏 , 其 他 技 术 交 底 可 不 填 写

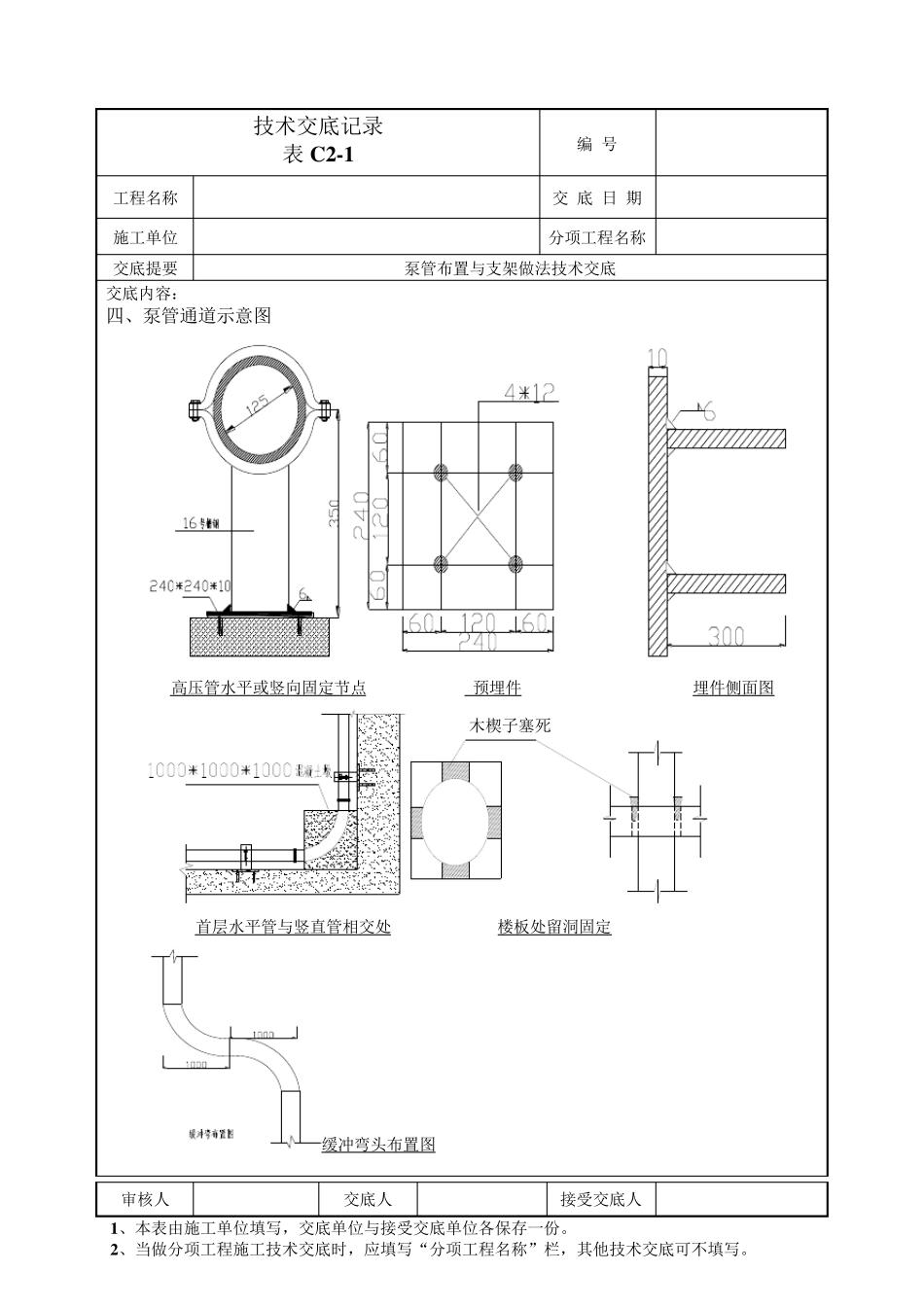

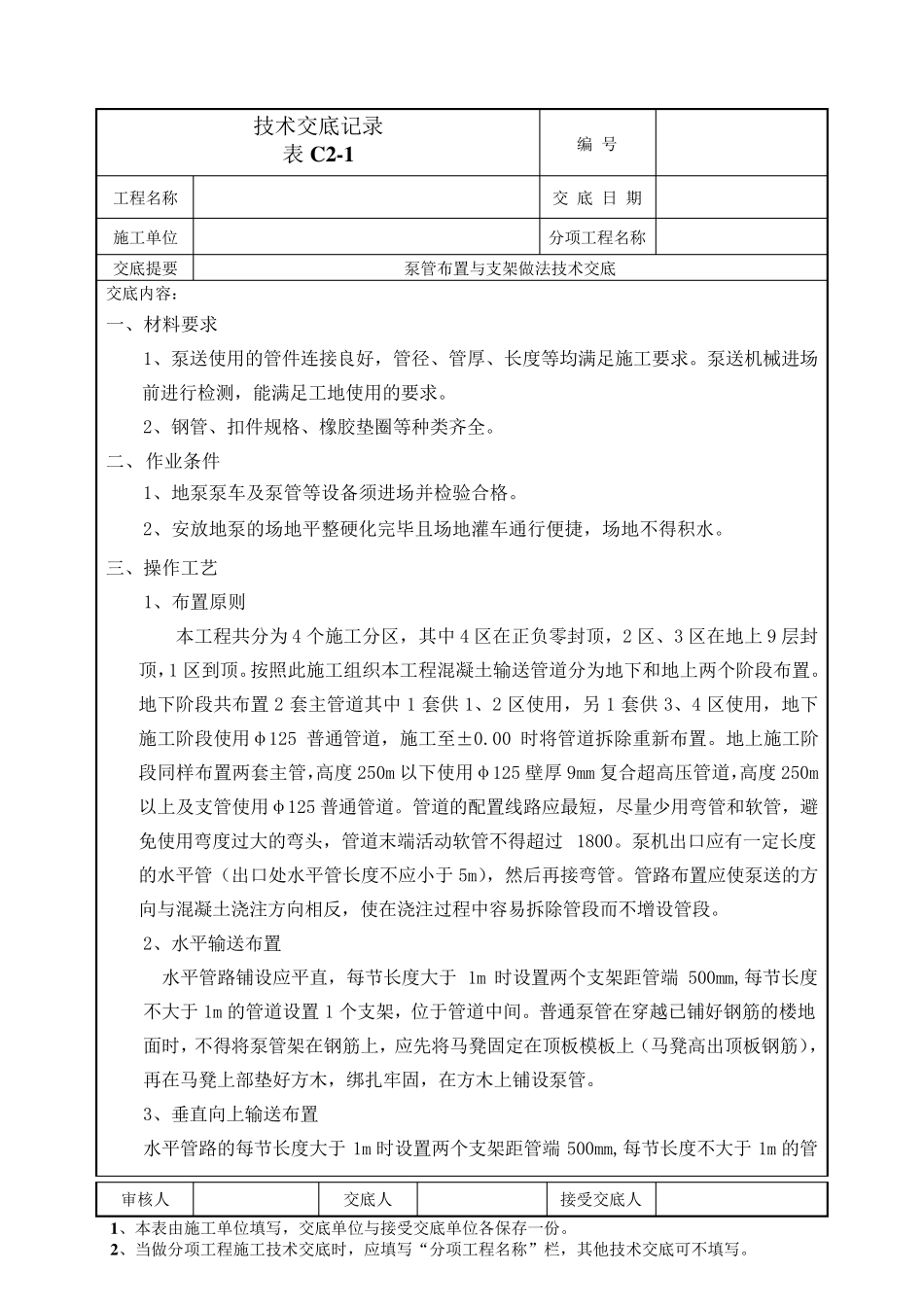

技 术 交 底 记 录 表 C 2-1 编 号 工 程 名 称 交 底 日 期 施 工 单 位 分 项 工 程 名 称 交 底 提 要 泵 管 布 置 与 支 架 做 法 技 术 交 底 交 底 内 容 : 一 、 材 料 要 求 1、 泵 送 使 用 的 管 件 连 接 良 好 , 管 径 、 管 厚 、 长 度 等 均 满 足 施 工 要 求
泵 送 机 械 进 场前 进 行 检 测 , 能 满 足 工 地 使 用 的 要 求
2、 钢 管 、 扣 件 规 格 、 橡 胶 垫 圈 等 种 类 齐 全
二 、 作 业 条 件 1、 地 泵 泵 车 及 泵 管 等 设 备 须 进 场 并 检 验 合 格
2、 安 放 地 泵 的 场 地 平 整 硬 化 完 毕 且 场 地 灌 车 通 行 便 捷 , 场 地 不 得 积水

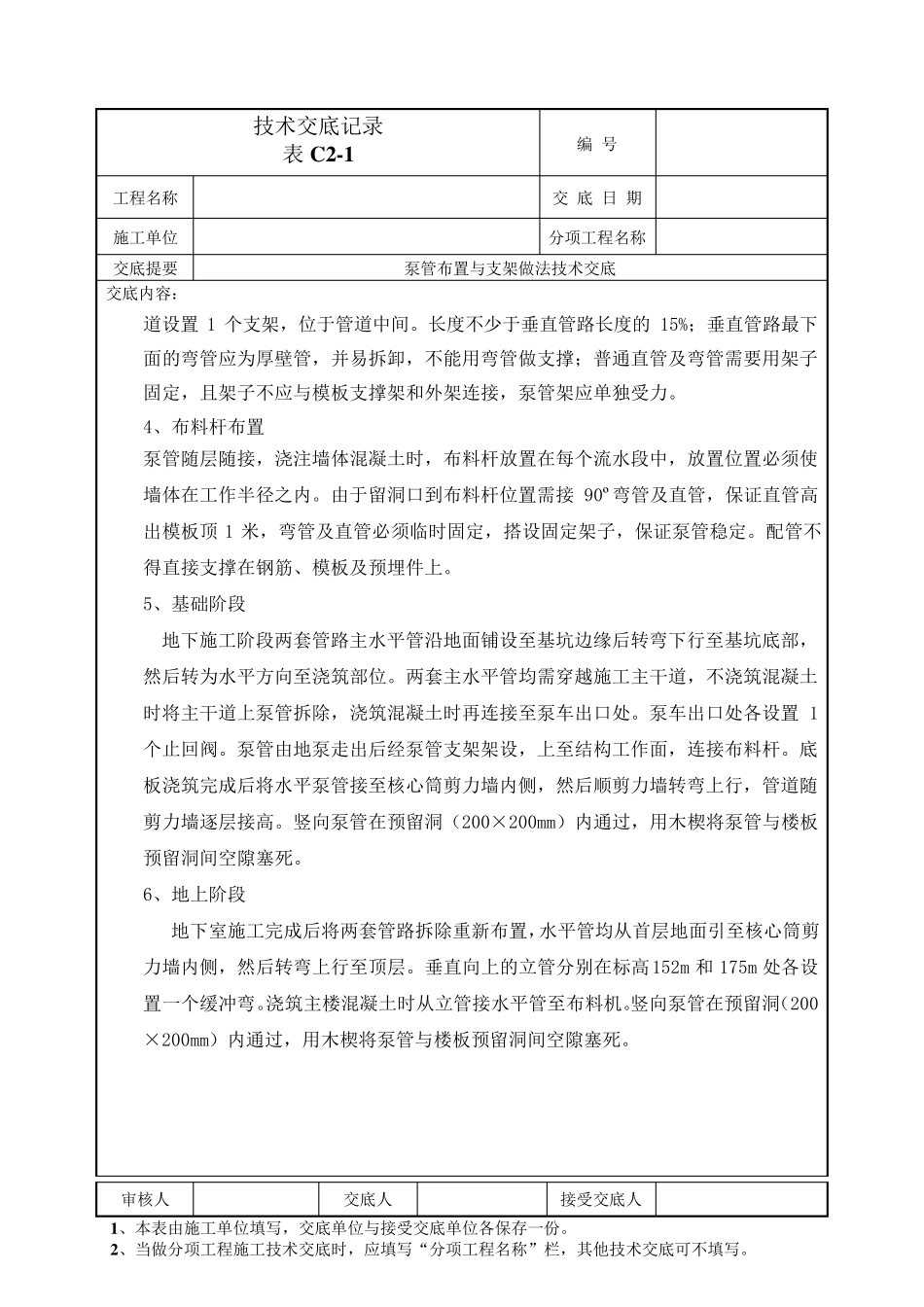

三、 操作 工 艺 1、 布 置 原则 本 工 程 共分 为4 个施 工 分 区, 其 中4 区在正负零封顶, 2 区、 3 区在地 上9 层封顶,1 区到顶
按照此施 工 组织本 工 程 混凝土输送 管 道分 为地 下和地 上两个阶段布 置
地 下阶段共布 置 2 套主管 道其 中1 套供1、 2 区使 用 , 另1 套供3、 4 区使 用 , 地 下施 工 阶段使 用 φ125 普通 管 道, 施 工 至±0
00 时 将管 道拆除重新布 置
地 上施 工 阶段同样布 置 两套主管 ,高度 250m 以下使 用 φ12
