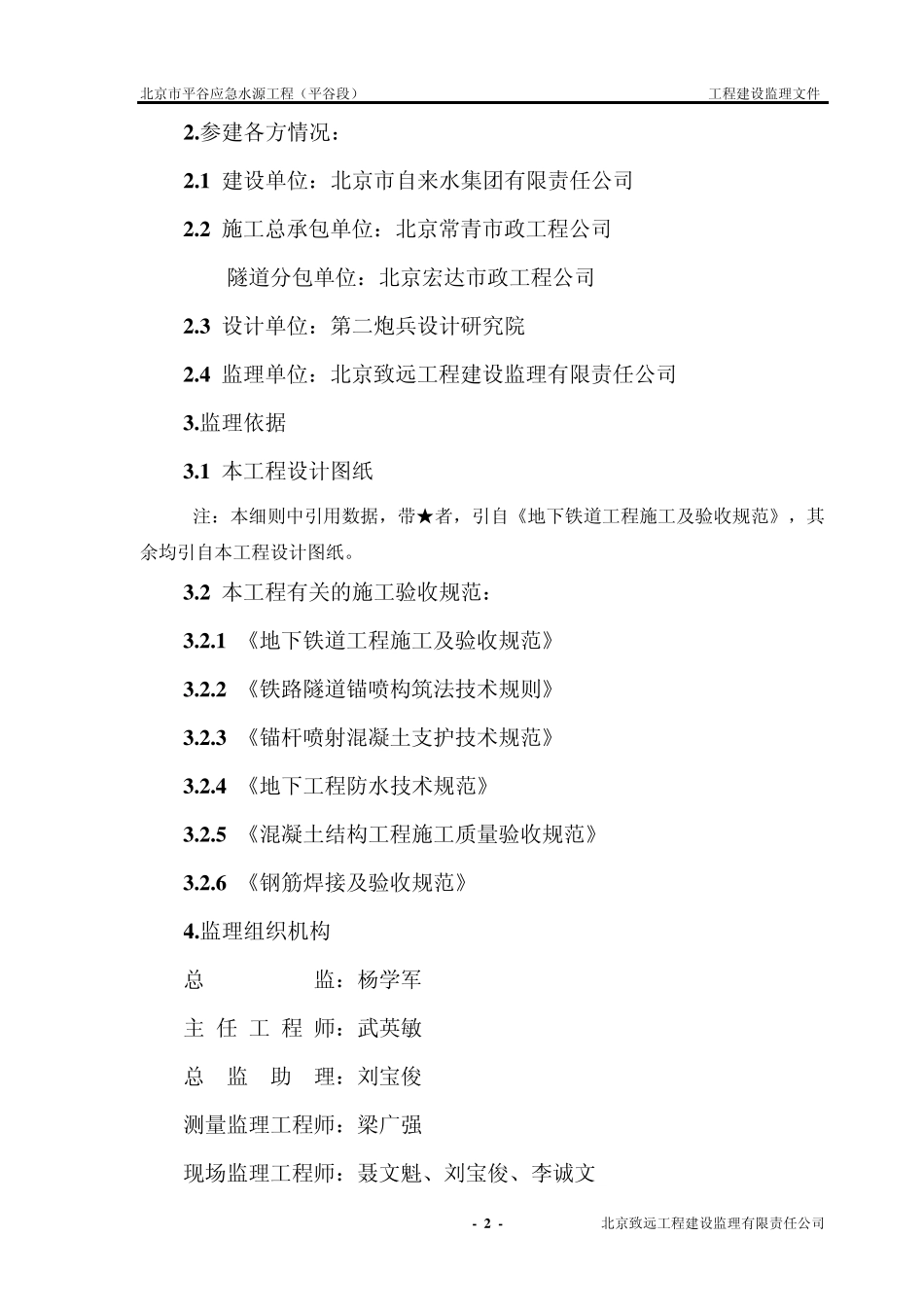

北京市平谷应急水源工程(平谷段) 工程建设监理文件 - 1 - 北京致远工程建设监理有限责任公司 北京市平谷应急水源工程 浅埋暗挖隧道工程监理实施细则 1 .工程概况: 1 .1 本工程为北京市平谷应急水源工程(王都庄水源地联络管)工程的一部分。系为解决平蓟公路南侧D12#、D16#及D18#水源井支线联络管,穿越平蓟公路与路北侧的联络干管相联通而修建的过路隧道。为确保不断路施工,且施工后路面不发生沉降。确定采取浅埋暗挖法修建。 1 .2 隧道共三段,各项主要指标如下表: 水源井号 桩号 (起点) 全长/隧道长 (m) 隧道 断面 (m×m) 竖井 直径 (m) 支护结构 防 水 D12# 0+178 51.5/42.5 2×2 直墙圆拱/平底板 4.5 喷射混凝土+ 网构钢架+ 钢筋网 厚度0.25M 拱顶回填注浆 墙拱:EVA聚合物水泥砂浆防水层,厚20mm 底板:C20, S6细石防水混凝土,厚10mm D16# 0+526 48.75/39.75 D18# 0+921 58.5/49.5 1 .3 工程地质水文条件:根据岩土勘察报告,隧道所处地层为新近沉积层及一般第四纪沉积层,隧道在卵石、圆砾层中修建。断面状态:Dmax=8-12cm、Dav=3-4cm,共占70%左右,含少量漂石,中粗砂充填。自稳能力差,易塌方,在隧道埋深范围内无地下水。 1 .4 工程工期:40日历天,至2004年5月30日完工。 1 .5 工程质量目标:优良 北京市平谷应急水源工程(平谷段) 工程建设监理文件 - 2 - 北京致远工程建设监理有限责任公司 2 .参建各方情况: 2 .1 建设单位:北京市自来水集团有限责任公司 2 .2 施工总承包单位:北京常青市政工程公司 隧道分包单位:北京宏达市政工程公司 2 .3 设计单位:第二炮兵设计研究院 2 .4 监理单位:北京致远工程建设监理有限责任公司 3 .监理依据 3 .1 本工程设计图纸 (注:本细则中引用数据,带★者,引自《地下铁道工程施工及验收规范》,其余均引自本工程设计图纸。) 3 .2 本工程有关的施工验收规范: 3 .2 .1 《地下铁道工程施工及验收规范》(GB50299-1999) 3 .2 .2 《铁路隧道锚喷构筑法技术规则》(TB10108-2002) 3 .2 .3 《锚杆喷射混凝土支护技术规范》(GB50086-2001) 3 .2 .4 《地下工程防水技术规范》(GB50108-2000) 3 .2 .5 《混凝土结构工程施工质量验收规范》(GB50204-2002) 3 .2 .6 《钢筋焊接及验收规范》(JGJ18-96) 4 .监理组织机构 总 监:杨学军 主 任 工 程 师:武英敏 总 监...
