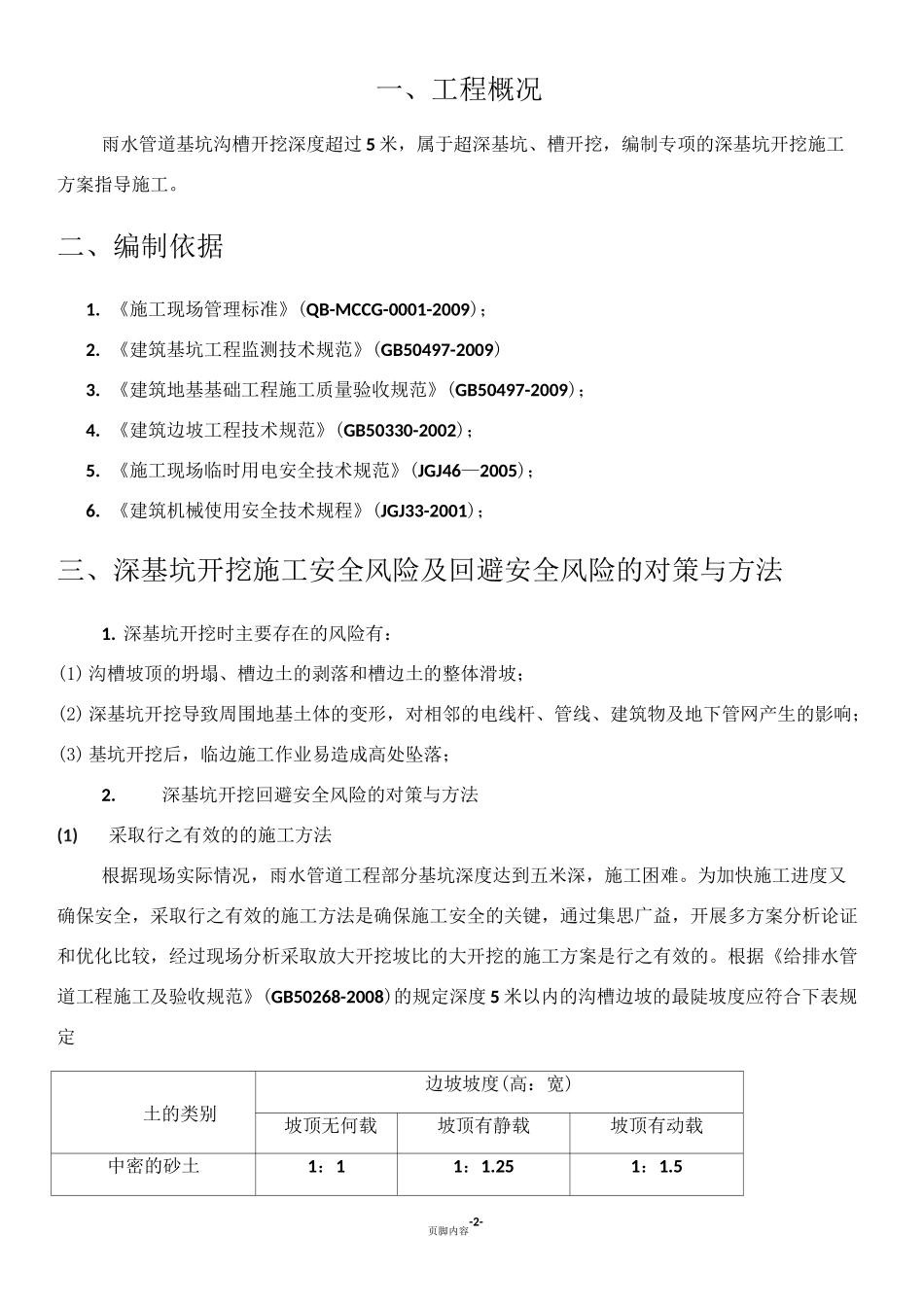

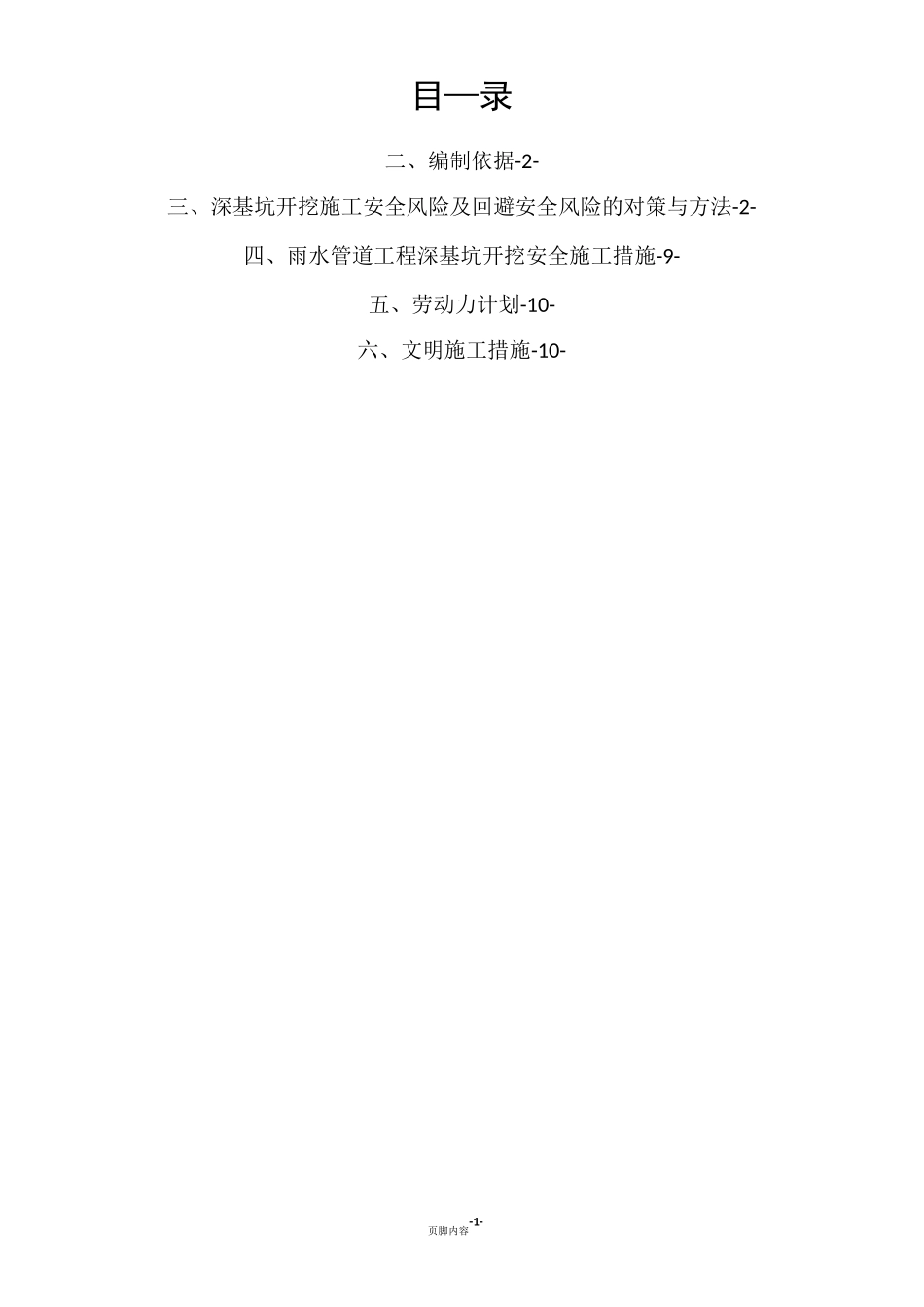

页脚内容-1-目—录二、编制依据-2-三、深基坑开挖施工安全风险及回避安全风险的对策与方法-2-四、雨水管道工程深基坑开挖安全施工措施-9-五、劳动力计划-10-六、文明施工措施-10-页脚内容-2-一、工程概况雨水管道基坑沟槽开挖深度超过 5 米,属于超深基坑、槽开挖,编制专项的深基坑开挖施工方案指导施工。二、编制依据1. 《施工现场管理标准》(QB-MCCG-0001-2009);2. 《建筑基坑工程监测技术规范》(GB50497-2009)3. 《建筑地基基础工程施工质量验收规范》(GB50497-2009);4. 《建筑边坡工程技术规范》(GB50330-2002);5. 《施工现场临时用电安全技术规范》(JGJ46—2005);6. 《建筑机械使用安全技术规程》(JGJ33-2001);三、深基坑开挖施工安全风险及回避安全风险的对策与方法1. 深基坑开挖时主要存在的风险有:(1) 沟槽坡顶的坍塌、槽边土的剥落和槽边土的整体滑坡;(2) 深基坑开挖导致周围地基土体的变形,对相邻的电线杆、管线、建筑物及地下管网产生的影响;(3) 基坑开挖后,临边施工作业易造成高处坠落;2.深基坑开挖回避安全风险的对策与方法(1)采取行之有效的的施工方法根据现场实际情况,雨水管道工程部分基坑深度达到五米深,施工困难。为加快施工进度又确保安全,采取行之有效的施工方法是确保施工安全的关键,通过集思广益,开展多方案分析论证和优化比较,经过现场分析采取放大开挖坡比的大开挖的施工方案是行之有效的。根据《给排水管道工程施工及验收规范》(GB50268-2008)的规定深度 5 米以内的沟槽边坡的最陡坡度应符合下表规定土的类别边坡坡度(高:宽)坡顶无何载坡顶有静载坡顶有动载中密的砂土1:11:1.251:1.5重庆江北嘴金融城3 号工程重庆江北嘴金融城3 号工程-4-页脚内容重庆江北嘴金融城3 号工程-5-页脚内容3)雨季施工的通道、上下爬梯及关键部位做好防水浸、防滑措施。4)加强雨季施工的领导和管理工作,发现问题及时解决,不留后患。(8)加快施工进度沟槽开挖后,敞开的时间越长越不安全,为提高安全系数,必须加快施工进度,各工序之间要衔接紧密,流水作业。同时,加班加点,抓住有利天气展开施工。(9)事故应急救援预案1)应急救援预案目的为有效防止事故扩大,降低员工生命危险,最大限度减少经济损失,特制定本预案。2)组织机构及职责由项目部成立应急响应小组,负责指挥及协调工作,进行应急任务分工和人员调度,有效利用各种应急资源,保证在最短时间内完成对事故现场的应急行动。组长:王...
