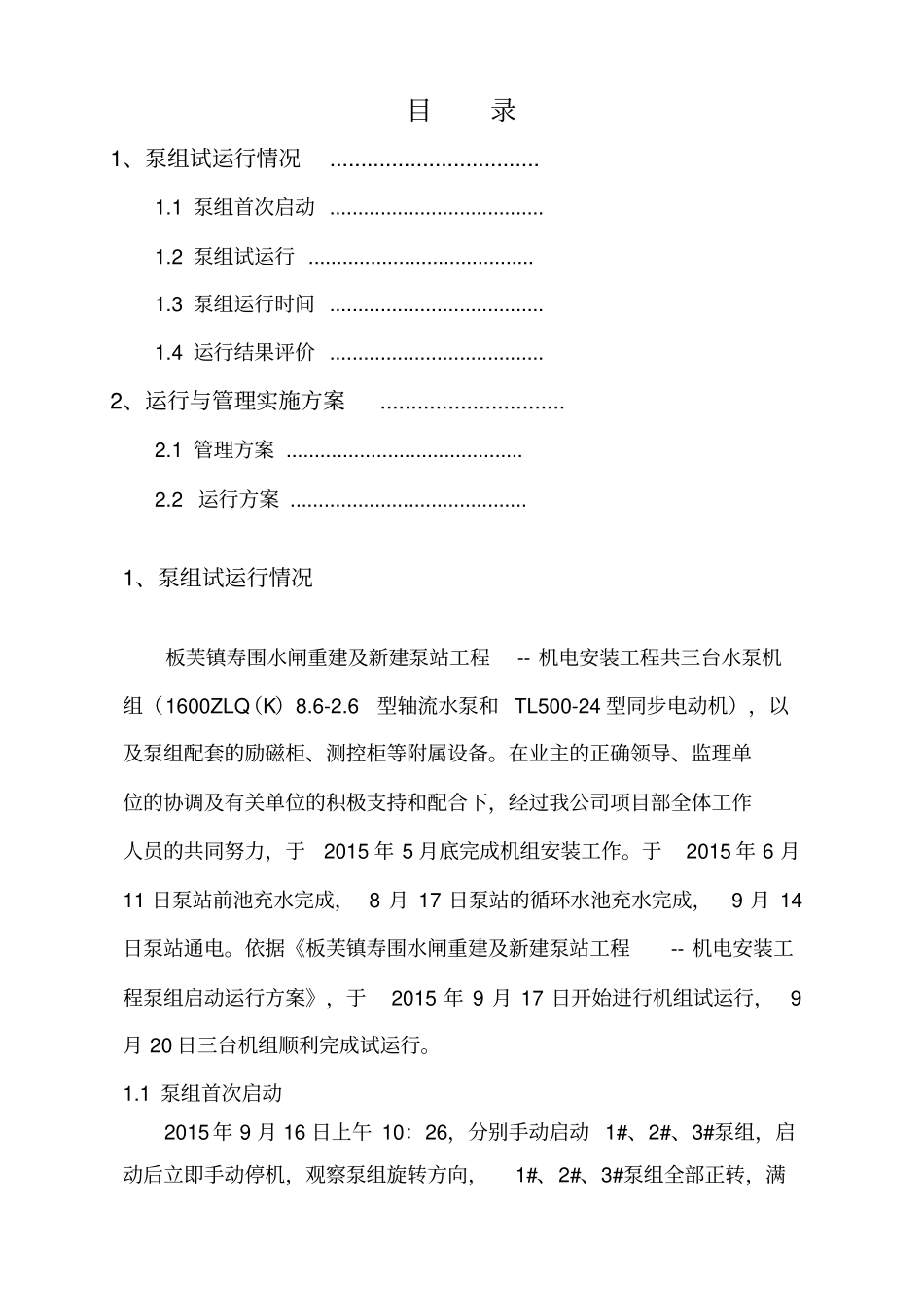

目录1、泵组试运行情况
1 泵组首次启动
2 泵组试运行
3 泵组运行时间
4 运行结果评价
2、运行与管理实施方案
1 管理方案
2 运行方案
1、泵组试运行情况板芙镇寿围水闸重建及新建泵站工程-- 机电安装工程共三台水泵机组(1600ZLQ(K)8
6型轴流水泵和 TL500-24 型同步电动机),以及泵组配套的励磁柜、测控柜等附属设备
在业主的正确领导、监理单位的协调及有关单位的积极支持和配合下,经过我公司项目部全体工作人员的共同努力,于2015 年 5 月底完成机组安装工作
于2015 年 6 月11 日泵站前池充水完成, 8 月 17 日泵站的循环水池充水完成,9 月 14日泵站通电
依据《板芙镇寿围水闸重建及新建泵站工程-- 机电安装工程泵组启动运行方案》,于2015 年 9 月 17 日开始进行机组试运行,9月 20 日三台机组顺利完成试运行

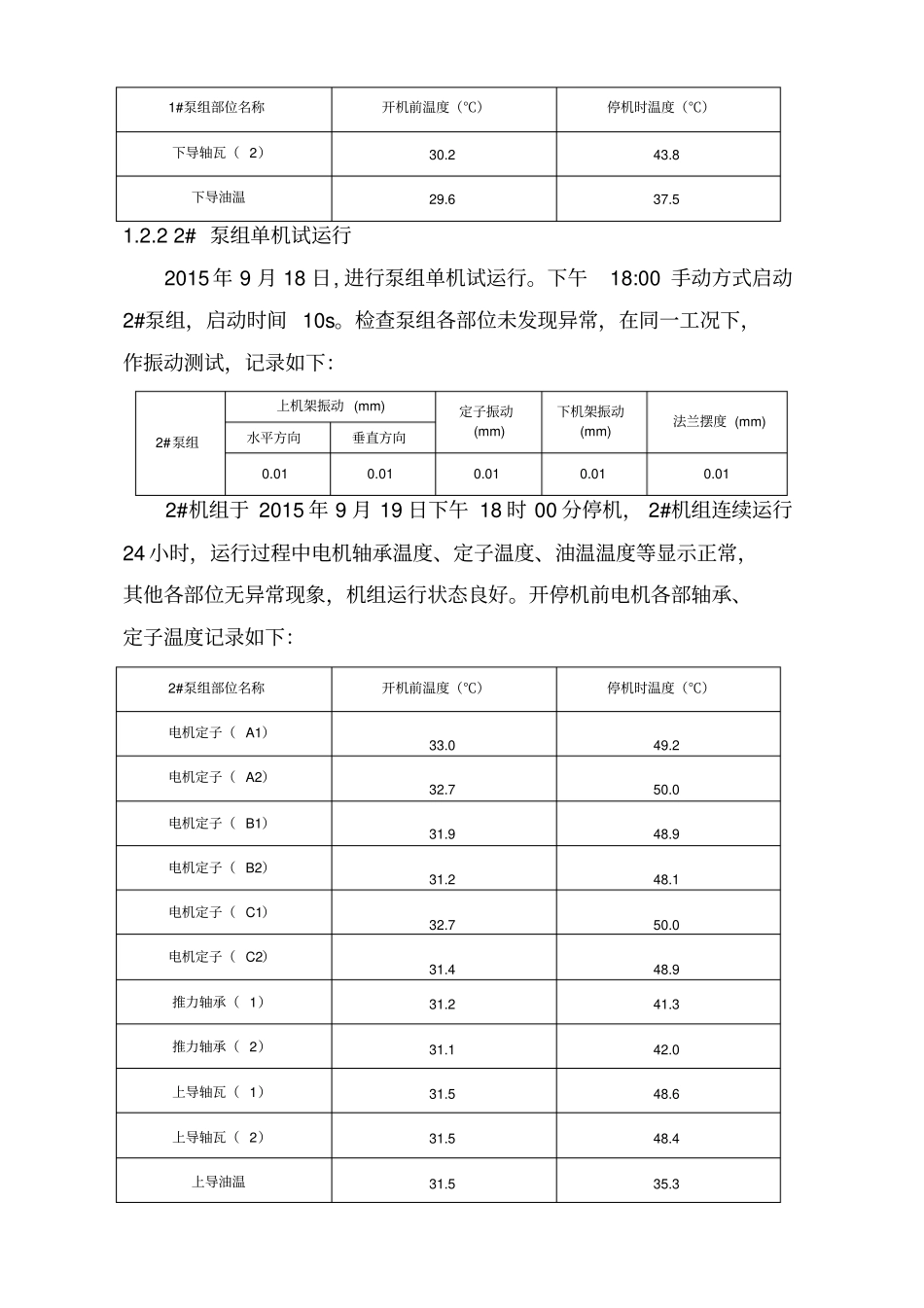

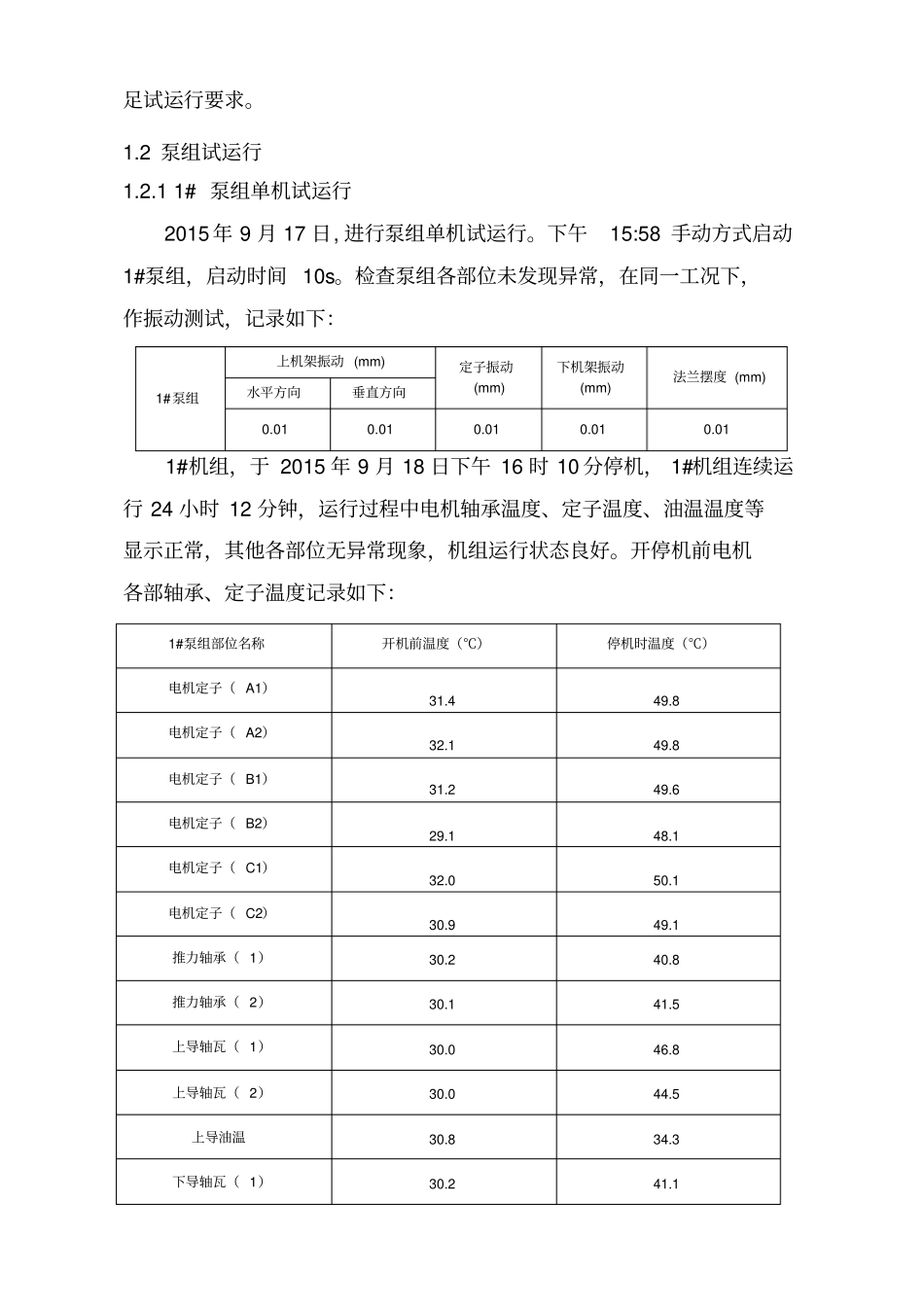

1 泵组首次启动2015 年 9 月 16 日上午 10:26,分别手动启动 1#、2#、3#泵组,启动后立即手动停机,观察泵组旋转方向,1#、2#、3#泵组全部正转,满足试运行要
