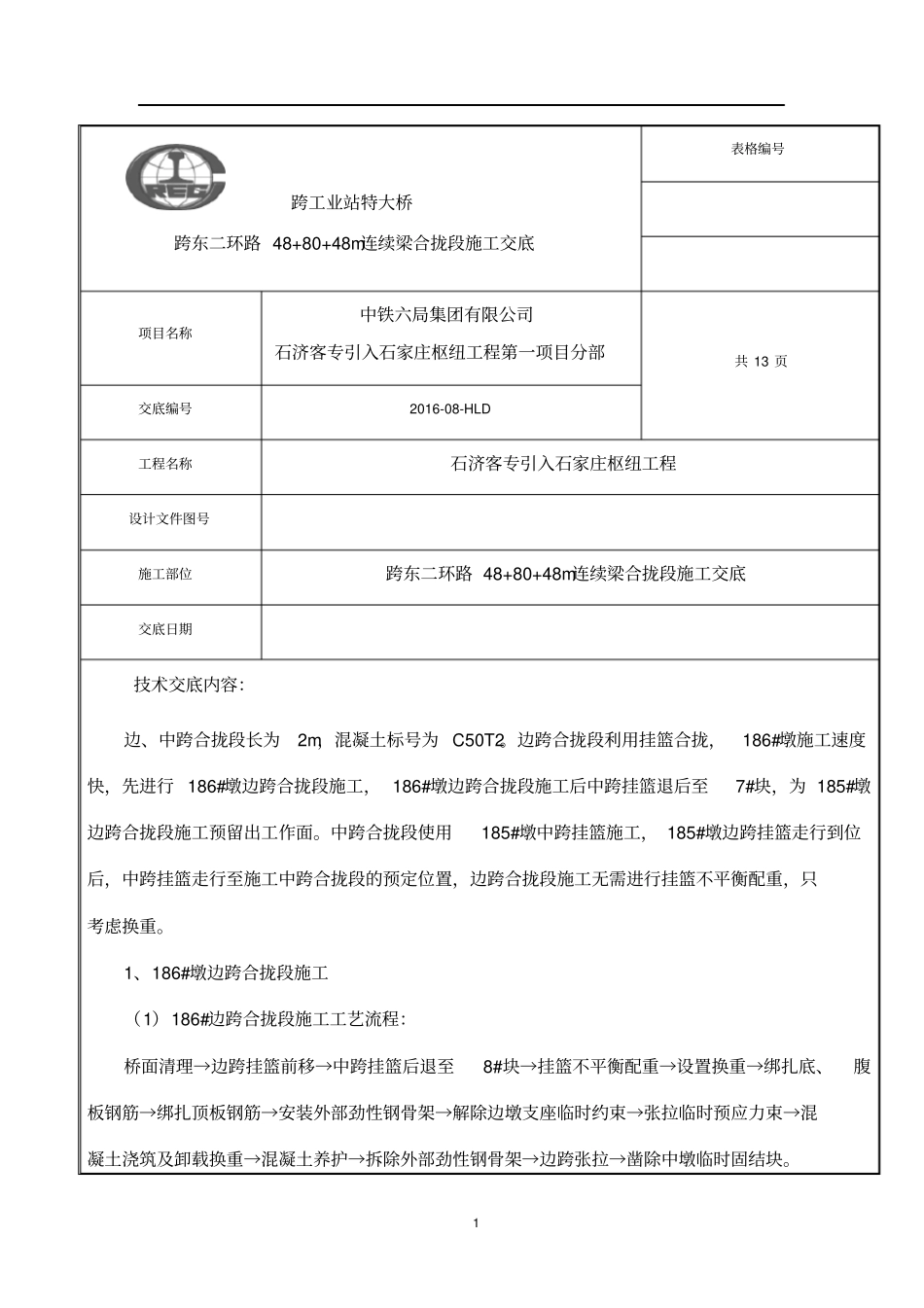

1 跨工业站特大桥跨东二环路 48+80+48m连续梁合拢段施工交底表格编号项目名称中铁六局集团有限公司石济客专引入石家庄枢纽工程第一项目分部共 13 页交底编号2016-08-HLD 工程名称石济客专引入石家庄枢纽工程设计文件图号施工部位跨东二环路 48+80+48m连续梁合拢段施工交底交底日期技术交底内容:边、中跨合拢段长为2m,混凝土标号为 C50T2
边跨合拢段利用挂篮合拢,186#墩施工速度快,先进行 186#墩边跨合拢段施工, 186#墩边跨合拢段施工后中跨挂篮退后至7#块,为 185#墩边跨合拢段施工预留出工作面
中跨合拢段使用185#墩中跨挂篮施工, 185#墩边跨挂篮走行到位后,中跨挂篮走行至施工中跨合拢段的预定位置,边跨合拢段施工无需进行挂篮不平衡配重,只考虑换重
1、186#墩边跨合拢段施工(1)186#边跨合拢段施工工艺流程:桥面清理→边跨挂篮前移→中跨挂篮后退至8#块→挂篮不平衡配重→设置换重→绑扎底、腹板钢筋→绑扎顶板钢筋→安装外部劲性钢骨架→解除边墩支座临时约束→张拉临时预应力束→混凝土浇筑及卸载换重→混凝土养护→拆除外部劲性钢骨架→边跨张拉→凿除中墩临时固结块

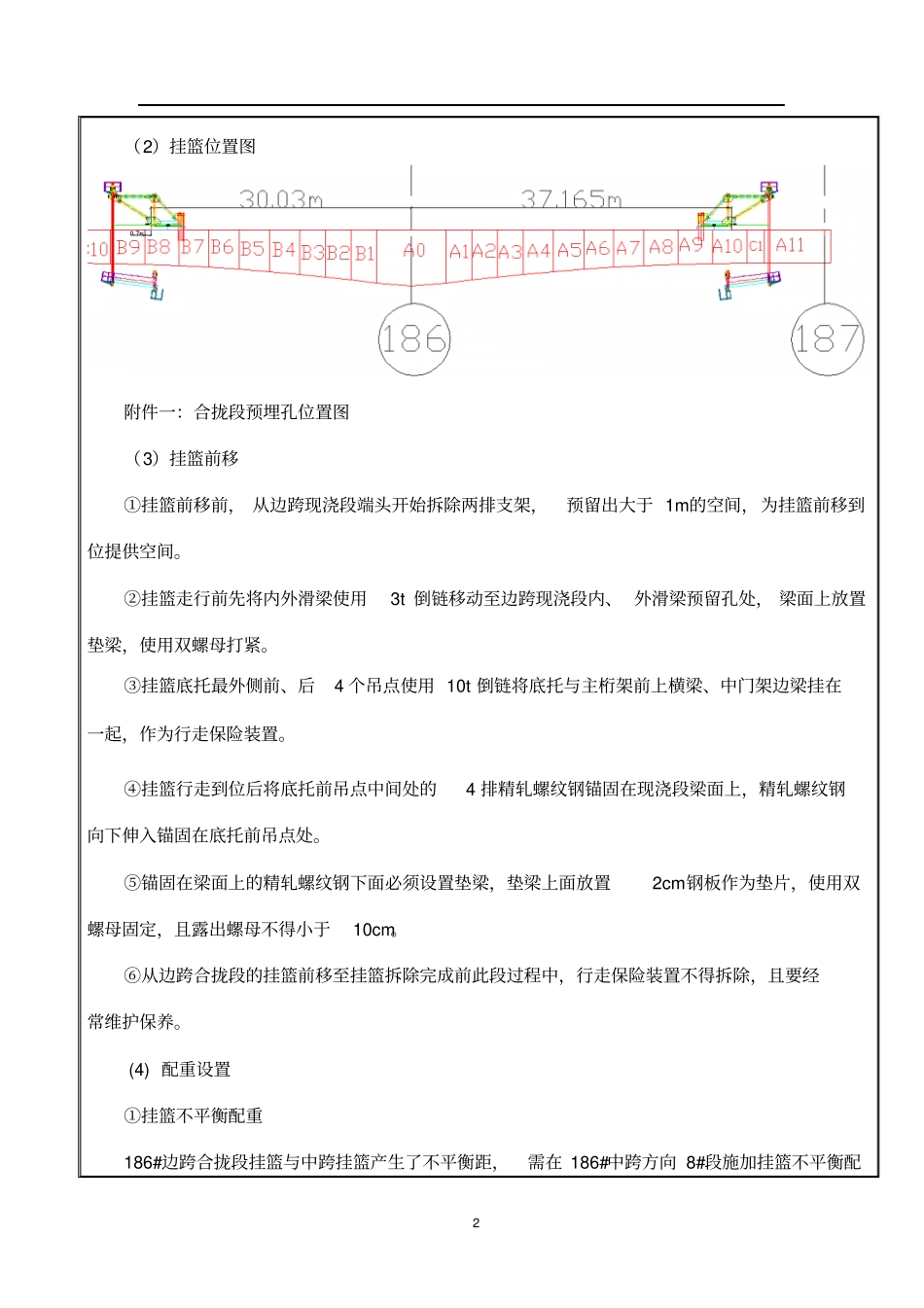

2 (2)挂篮位置图附件一:合拢段预埋孔位置图(3)挂篮前移①挂篮前移前, 从边跨现浇段端头开始拆除两排支架,预留出大于 1m的空间,为挂篮前移到位提供空间
②挂篮走行前先将内外滑梁使用3t 倒链移动至边跨现浇段内、 外滑梁预留孔处, 梁面上放置垫梁,使用双螺母打紧
③挂篮底托最外侧前、后4 个吊点使用 10t 倒链将底托与主桁架前上横梁、中门架边梁挂在一起,作为行走保险装置
④挂篮行走到位后将底托前吊点中间处的4 排精轧螺纹钢锚固在现浇段梁面上,精轧螺纹钢向下伸入锚固在底托前吊点处
⑤锚固在梁面上的精轧螺纹钢下面必须设置垫梁,垫梁上面放置2cm钢板作为垫片,使用双螺母固定,且露出螺母
