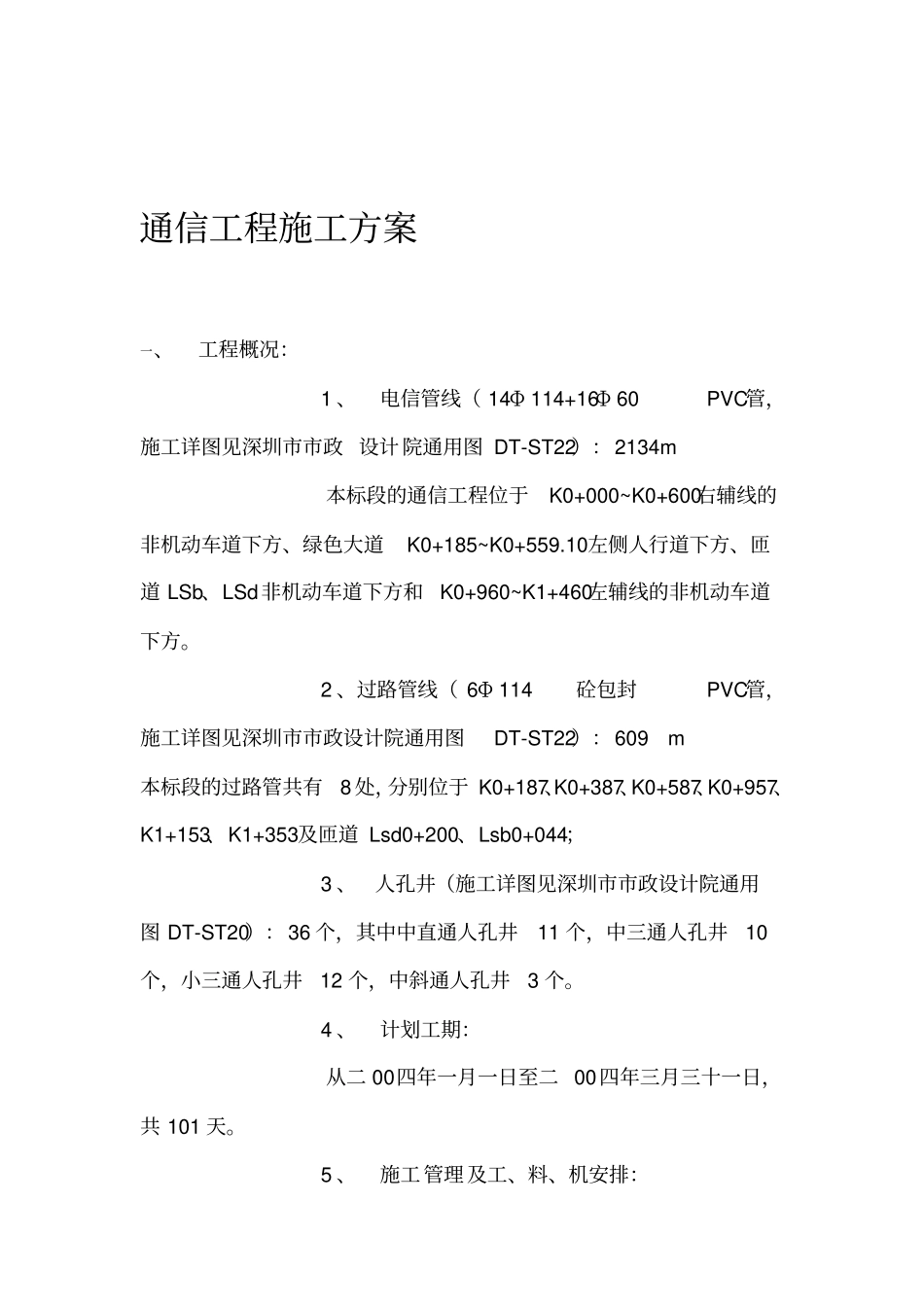

通信工程施工方案一、工程概况: 1 、电信管线( 14Φ 114+16Φ 60PVC管,施工详图见深圳市市政 设计院通用图 DT-ST22):2134m 本标段的通信工程位于K0+000~K0+600右辅线的非机动车道下方、绿色大道K0+185~K0+559
10左侧人行道下方、匝道 LSb、LSd非机动车道下方和K0+960~K1+460左辅线的非机动车道下方
2 、过路管线( 6Φ 114砼包封PVC管,施工详图见深圳市市政设计院通用图DT-ST22):609 m 本标段的过路管共有8 处,分别位于 K0+187、K0+387、K0+587、K0+957、K1+153、K1+353及匝道 Lsd0+200、Lsb0+044; 3 、人孔井(施工详图见深圳市市政设计院通用图 DT-ST20):36 个,其中中直通人孔井11 个,中三通人孔井10个,小三通人孔井12 个,中斜通人孔井3 个
4 、计划工期:从二 00四年一月一日至二 00四年三月三十一日,共 101 天

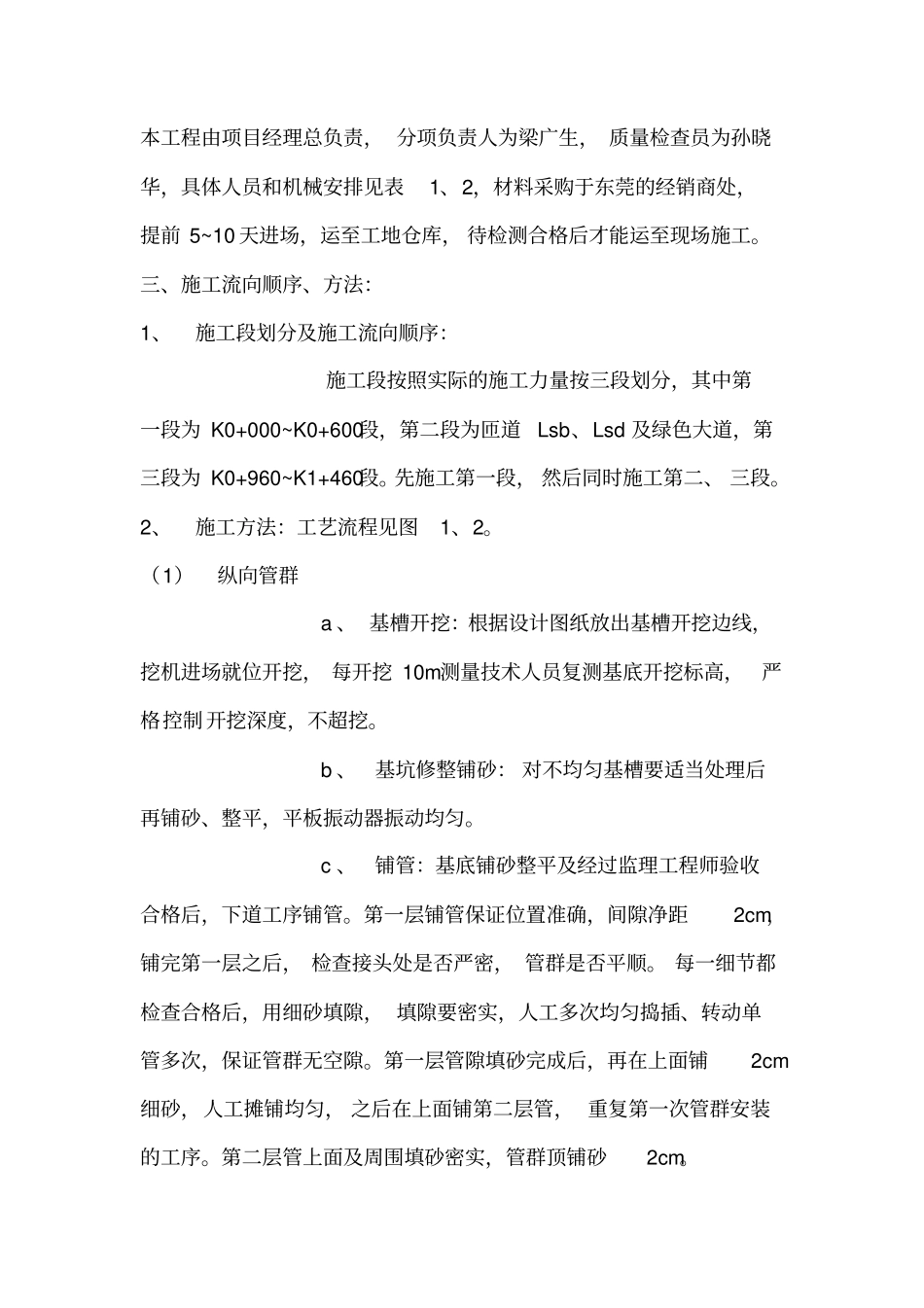

5 、施工管理及工、料、机安排:本工程由项目经理总负责, 分项负责人为梁广生, 质量检查员为孙晓华,具体人员和机械安排见表1、2,材料采购于东莞的经销商处,提前 5~10 天进场,运至工地仓库, 待检测合格后才能运至现场施工
三、施工流向顺序、方法:1、施工段划分及施工流向顺序:施工段按照实际的施工力量按三段划分,其中第一段为 K0+000~K0+600段,第二段为匝道Lsb、Lsd 及绿色大道,第三段为 K0+960~K1+460段
先施工第一段, 然后同时施工第二、 三段
2、施工方法:工艺流程见图1、2
(1)纵向管群 a 、 基槽开挖:根据设计图纸放出基槽开挖边线,挖机进场就位开挖, 每开挖 10m测量技术人员复测基底开挖标高,严格控制开挖深度,不超挖

b 、基坑修整铺砂: 对不均匀基槽要适
