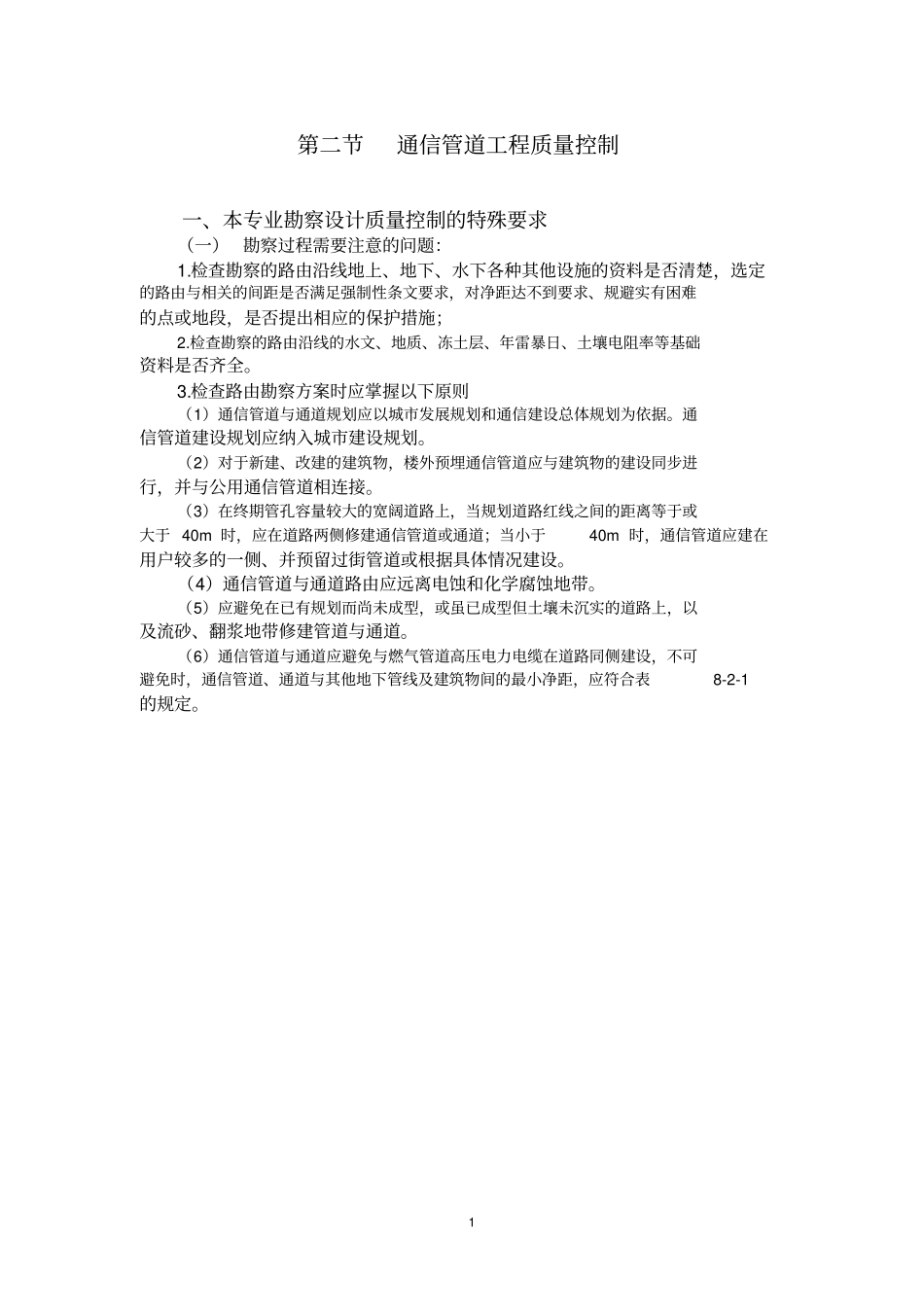

第二节通信管道工程质量控制一、本专业勘察设计质量控制的特殊要求(一) 勘察过程需要注意的问题:1
检查勘察的路由沿线地上、地下、水下各种其他设施的资料是否清楚,选定的路由与相关的间距是否满足强制性条文要求,对净距达不到要求、规避实有困难的点或地段,是否提出相应的保护措施;2
检查勘察的路由沿线的水文、地质、冻土层、年雷暴日、土壤电阻率等基础资料是否齐全
检查路由勘察方案时应掌握以下原则(1)通信管道与通道规划应以城市发展规划和通信建设总体规划为依据
通信管道建设规划应纳入城市建设规划
(2)对于新建、改建的建筑物,楼外预埋通信管道应与建筑物的建设同步进行,并与公用通信管道相连接
(3)在终期管孔容量较大的宽阔道路上,当规划道路红线之间的距离等于或大于 40m 时,应在道路两侧修建通信管道或通道;当小于40m 时,通信管道应建在用户较多的一侧、并预留过街管道或根据具体情况建设
(4)通信管道与通道路由应远离电蚀和化学腐蚀地带
(5)应避免在已有规划而尚未成型,或虽已成型但土壤未沉实的道路上,以及流砂、翻浆地带修建管道与通道

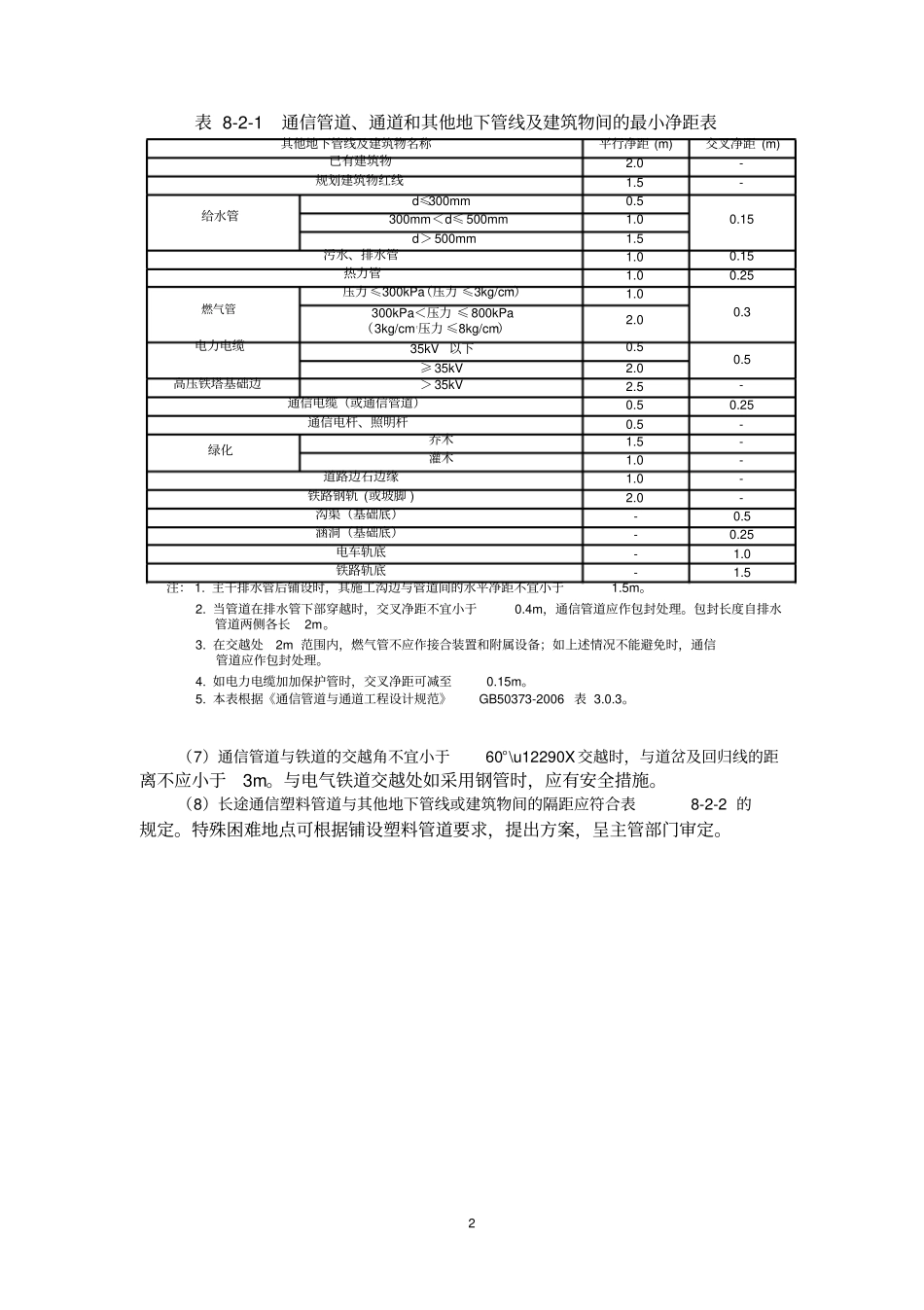

(6)通信管道与通道应避免与燃气管道高压电力电缆在道路同侧建设,不可避免时,通信管道、通道与其他地下管线及建筑物间的最小净距,应符合表8-2-1 的规定

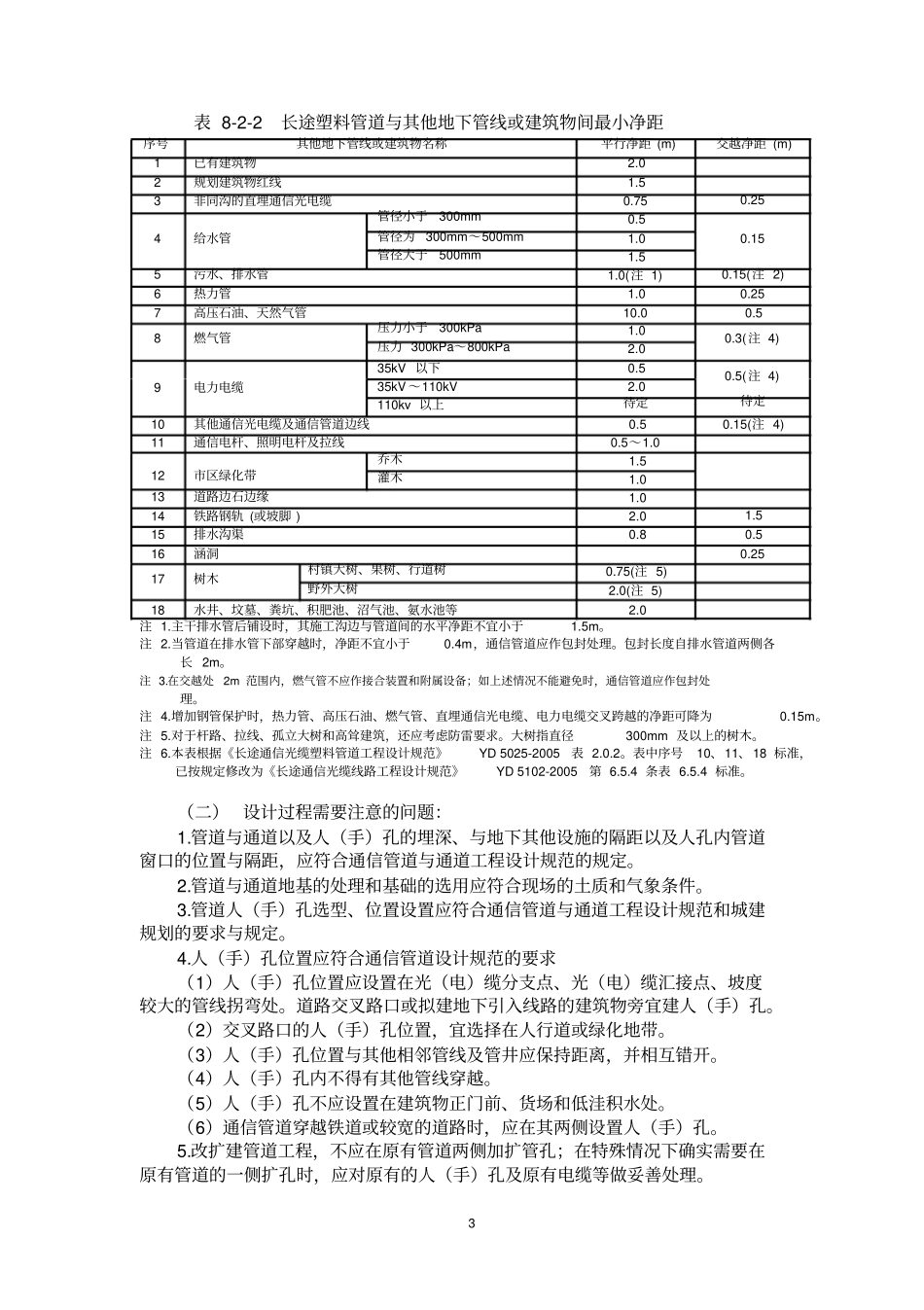

1 表 8-2-1 通信管道、通道和其他地下管线及建筑物间的最小净距表其他地下管线及建筑物名称平行净距 (m) 交叉净距 (m) 给水管燃气管电力电缆高压铁塔基础边绿化已有建筑物规划建筑物红线d≤300mm 300mm<d≤ 500mmd> 500mm 污水、排水管热力管压力 ≤300kPa(压力 ≤3kg/cm2)300kPa<压力 ≤ 800kPa(3kg/cm2压力 ≤8kg/cm2)35kV 以下≥ 35kV> 35kV 通信电缆(或通信管道)通信电杆、照明杆乔木灌木道路边石边缘铁路钢轨 (或
