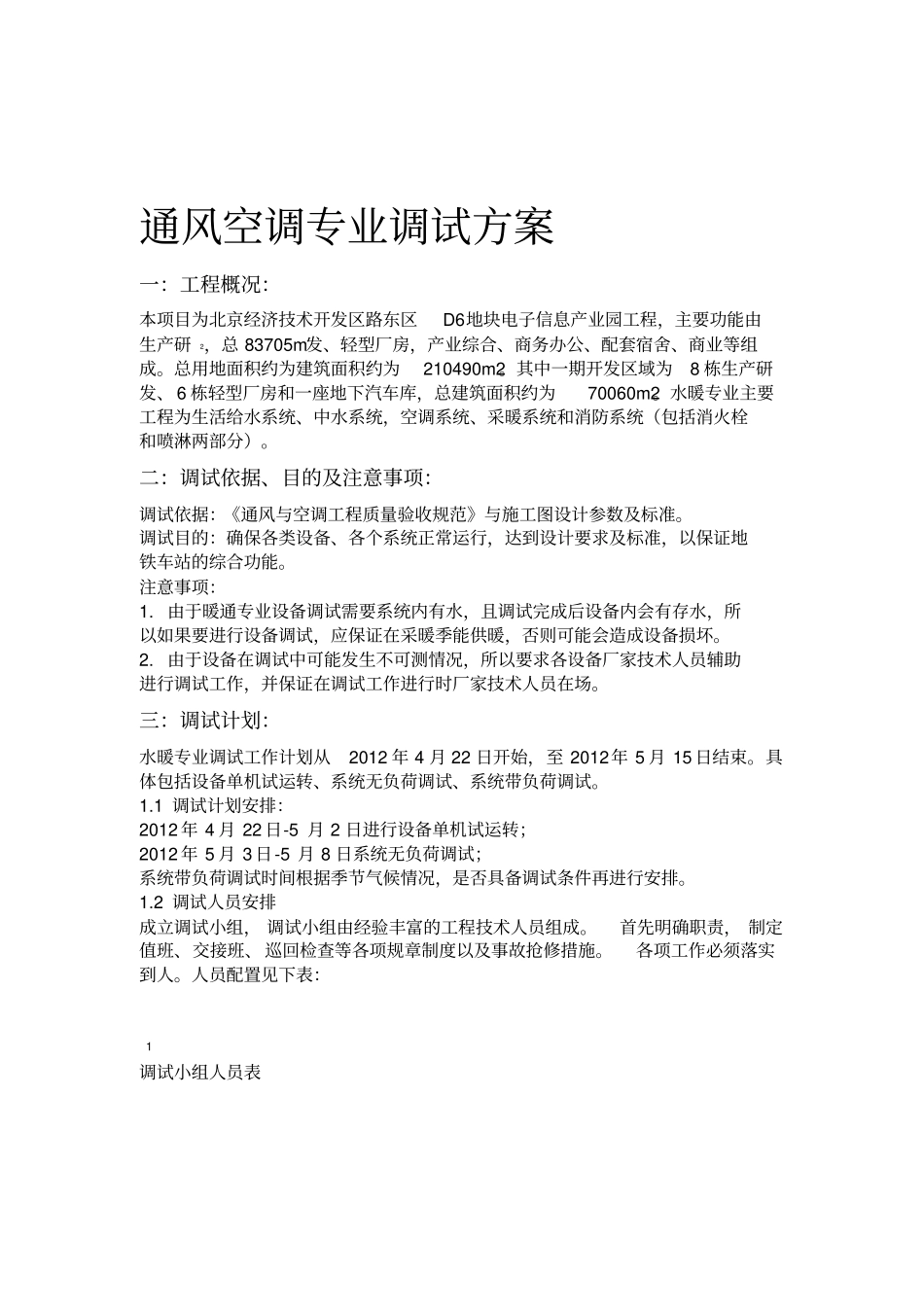

通风空调专业调试方案一:工程概况:本项目为北京经济技术开发区路东区D6地块电子信息产业园工程,主要功能由生产研2,总 83705m发、轻型厂房,产业综合、商务办公、配套宿舍、商业等组成
总用地面积约为建筑面积约为210490m2
其中一期开发区域为8 栋生产研发、 6 栋轻型厂房和一座地下汽车库,总建筑面积约为70060m2
水暖专业主要工程为生活给水系统、中水系统,空调系统、采暖系统和消防系统(包括消火栓和喷淋两部分)
二:调试依据、目的及注意事项:调试依据:《通风与空调工程质量验收规范》与施工图设计参数及标准
调试目的:确保各类设备、各个系统正常运行,达到设计要求及标准,以保证地铁车站的综合功能
注意事项:1
由于暖通专业设备调试需要系统内有水,且调试完成后设备内会有存水,所以如果要进行设备调试,应保证在采暖季能供暖,否则可能会造成设备损坏
由于设备在调试中可能发生不可测情况,所以要求各设备厂家技术人员辅助进行调试工作,并保证在调试工作进行时厂家技术人员在场
三:调试计划:水暖专业调试工作计划从2012 年 4 月 22 日开始,至 2012年 5 月 15 日结束
具体包括设备单机试运转、系统无负荷调试、系统带负荷调试
1 调试计划安排:2012 年 4 月 22 日-5 月 2 日进行设备单机试运转;2012 年 5 月 3 日-5 月 8 日系统无负荷调试;系统带负荷调试时间根据季节气候情况,是否具备调试条件再进行安排
2 调试人员安排成立调试小组, 调试小组由经验丰富的工程技术人员组成
首先明确职责, 制定值班、交接班、 巡回检查等各项规章制度以及事故抢修措施
各项工作必须落实到人
人员配置见下表:1 调试小组人员表人员 姓名 备注调试负责人张继斌组长专业工程师史长林组员专业工程师李翔 组员分包负责人曹京坡 组员分包负责人储祥明 组员 4 调试设
