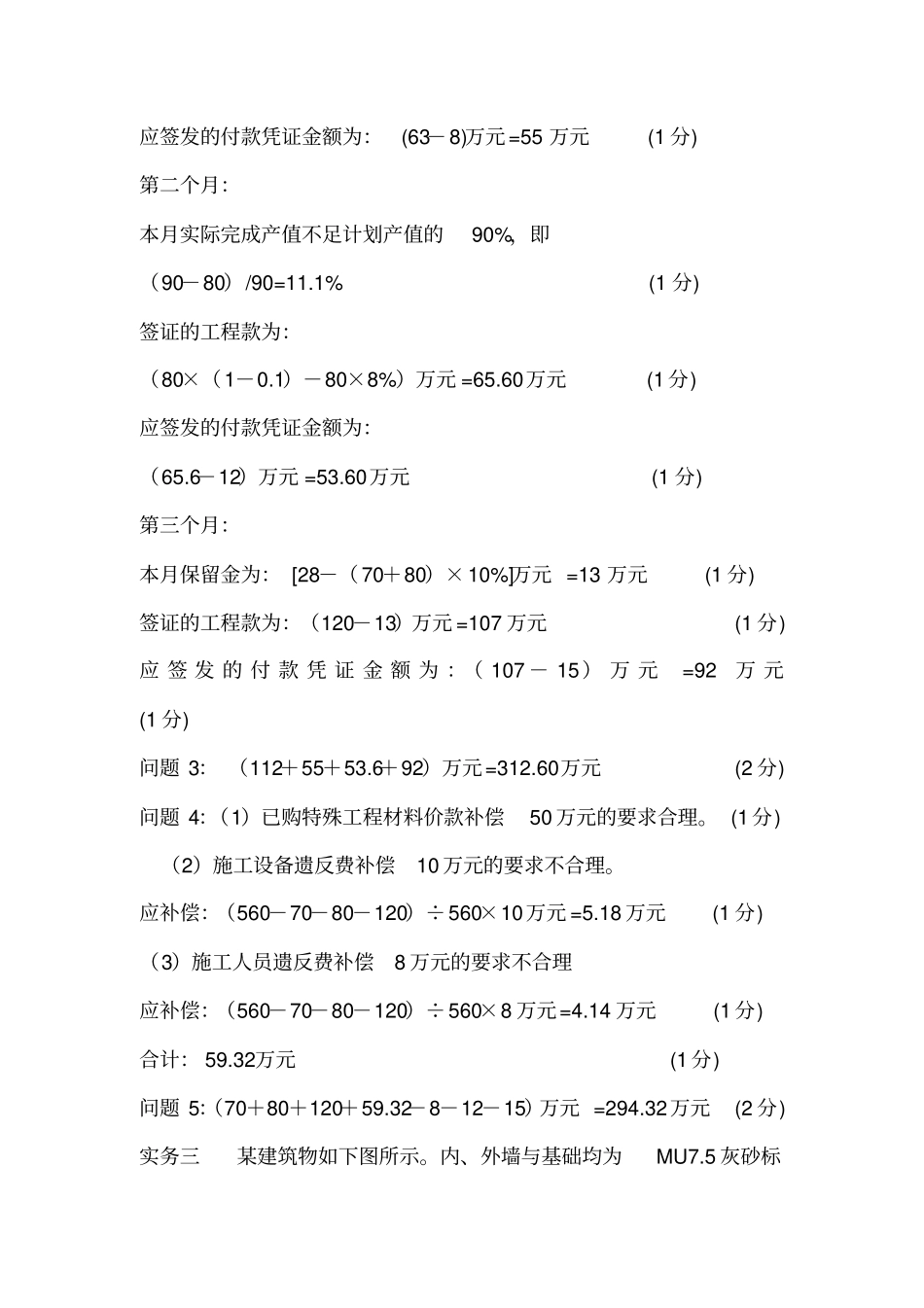

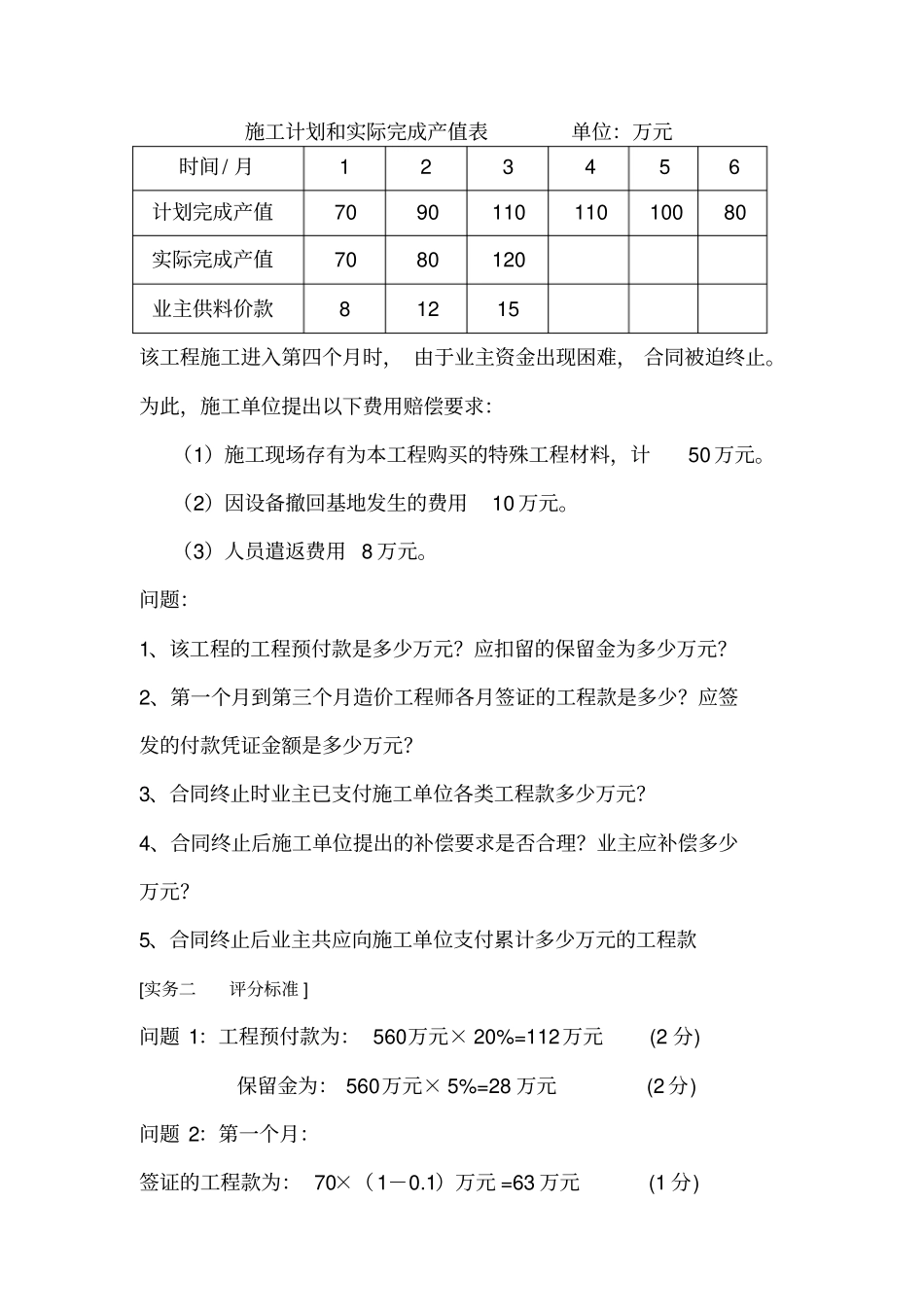

造价员考试实务+基础真题一、实务考试题及答案实务 A 卷实务一计算图示工程平整场地工程量(清单规范规则)、各层建筑面积及总建筑面积( 99 重庆规则,墙厚 240)。(20 分)[实务一评分标准 ] 解:平整场地 =153.19m2(3 分)一层面积 =153.19m2(5 分)二层面积 =138.34m2(5 分)三层面积 = 95.59m2(5 分)总建筑面积=387.12 m2(2 分)(工程量计算格式不限,小数点位数不限,整数正确即可得分。)实务二某工程项目施工合同价为560元,合同工期为 6 个月,施工合同规定:(1)开工前业主向施工单位支付合同价20%的预付款。(2)业主自第一个月起,从施工单位的应得工程款中按10%的比例扣留保证金,保留金限额暂定为合同价的5%,保留金到第三个月底全部扣完。(3)预付款在最后两个月扣除,每月扣50%。(4)工程进度按月结算,不考虑调价。(5)业主供料价款在发生当月的工程款中扣回。(6)若施工单位每月实际完成的产值不足计划产值的90%时,业主可按实际完成产值的8%的比例扣留工程进度款,在工程竣工结算时将扣留的工程进度款退还施工单位。施工计划和实际完成产值表单位:万元时间/ 月1 2 3 4 5 6 计划完成产值70 90 110 110 100 80 实际完成产值70 80 120 业主供料价款8 12 15 该工程施工进入第四个月时, 由于业主资金出现困难, 合同被迫终止。为此,施工单位提出以下费用赔偿要求:(1)施工现场存有为本工程购买的特殊工程材料,计50 万元。(2)因设备撤回基地发生的费用10 万元。(3)人员遣返费用 8 万元。问题:1、该工程的工程预付款是多少万元?应扣留的保留金为多少万元?2、第一个月到第三个月造价工程师各月签证的工程款是多少?应签发的付款凭证金额是多少万元?3、合同终止时业主已支付施工单位各类工程款多少万元?4、合同终止后施工单位提出的补偿要求是否合理?业主应补偿多少万元?5、合同终止后业主共应向施工单位支付累计多少万元的工程款[实务二评分标准 ] 问题 1:工程预付款为: 560万元× 20%=112万元(2 分) 保留金为: 560万元× 5%=28 万元(2 分) 问题 2:第一个月:签证的工程款为: 70×(1-0.1)万元 =63 万元(1 分) 应签发的付款凭证金额为:(63-8)万元=55 万元(1 分) 第二个月:本月实际完成产值不足计划产值的90%,即(90-80)/90=11.1% (1 分) 签证的工程款为:(80×(1-0.1)-80×8%)万元 =65.60万元(1 分) 应签...
