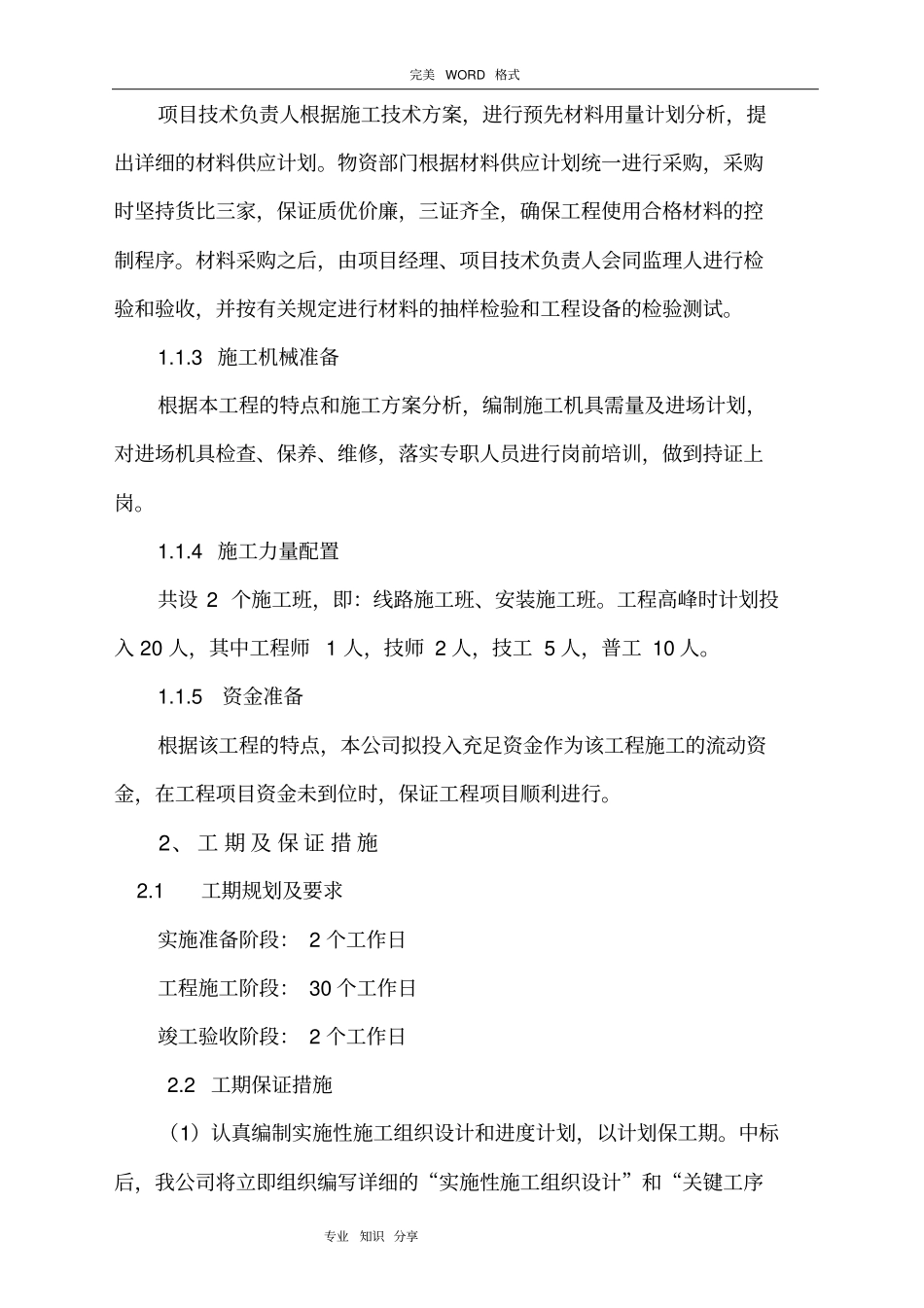

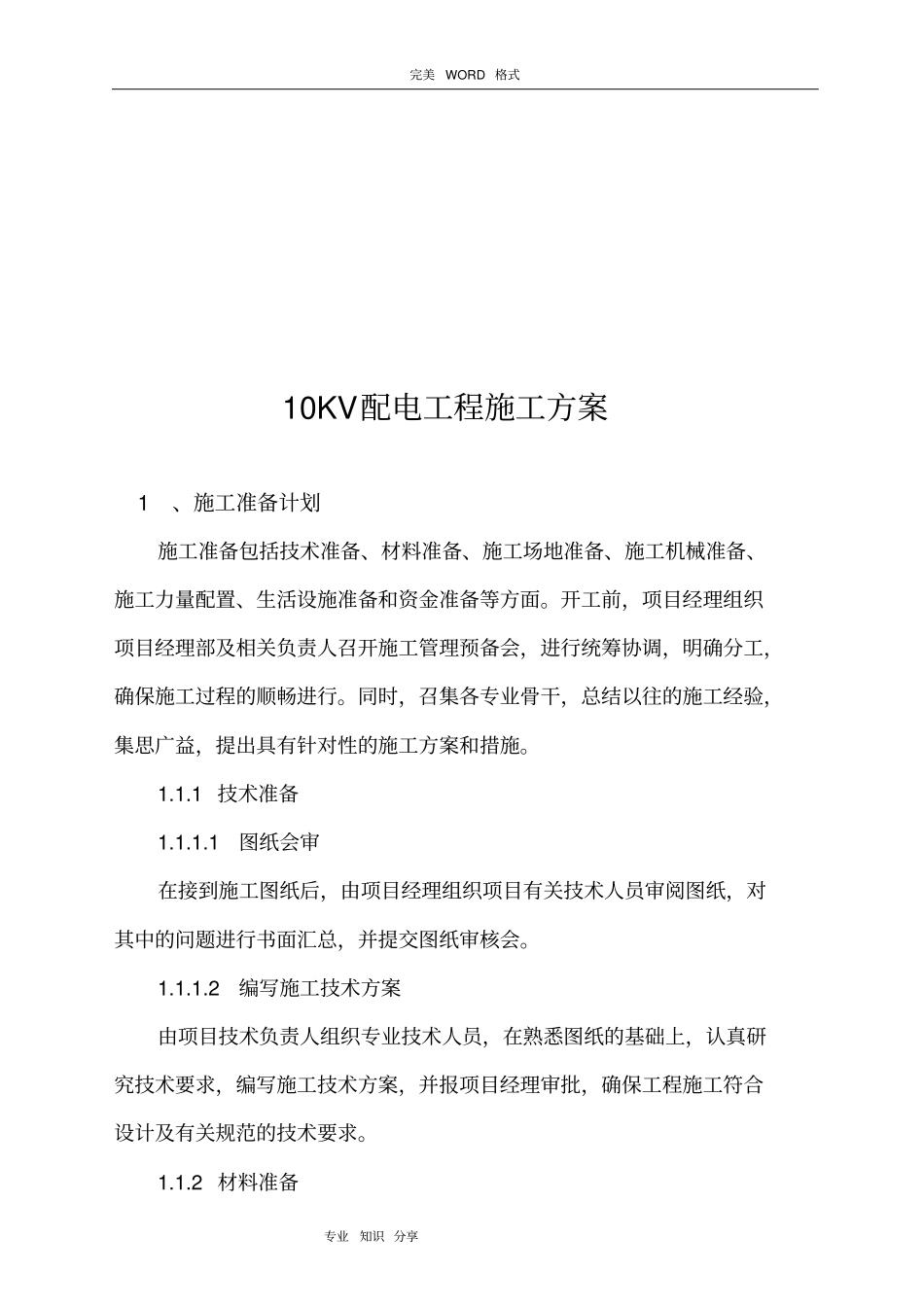

完美WORD 格式专业知识 分享10KV配电工程施工方案xx 建设实业有限公司2017 年 09 月 15 日完美WORD 格式专业知识 分享10KV配电工程施工方案 1、施工准备计划施工准备包括技术准备、材料准备、施工场地准备、施工机械准备、施工力量配置、生活设施准备和资金准备等方面。开工前,项目经理组织项目经理部及相关负责人召开施工管理预备会,进行统筹协调,明确分工,确保施工过程的顺畅进行。同时,召集各专业骨干,总结以往的施工经验,集思广益,提出具有针对性的施工方案和措施。1.1.1 技术准备1.1.1.1图纸会审在接到施工图纸后,由项目经理组织项目有关技术人员审阅图纸,对其中的问题进行书面汇总,并提交图纸审核会。1.1.1.2编写施工技术方案由项目技术负责人组织专业技术人员,在熟悉图纸的基础上,认真研究技术要求,编写施工技术方案,并报项目经理审批,确保工程施工符合设计及有关规范的技术要求。1.1.2 材料准备完美WORD 格式专业知识 分享项目技术负责人根据施工技术方案,进行预先材料用量计划分析,提出详细的材料供应计划。物资部门根据材料供应计划统一进行采购,采购时坚持货比三家,保证质优价廉,三证齐全,确保工程使用合格材料的控制程序。材料采购之后,由项目经理、项目技术负责人会同监理人进行检验和验收,并按有关规定进行材料的抽样检验和工程设备的检验测试。1.1.3 施工机械准备根据本工程的特点和施工方案分析,编制施工机具需量及进场计划,对进场机具检查、保养、维修,落实专职人员进行岗前培训,做到持证上岗。1.1.4 施工力量配置共设 2 个施工班,即:线路施工班、安装施工班。工程高峰时计划投入 20 人,其中工程师 1 人,技师 2 人,技工 5 人,普工 10 人。1.1.5 资金准备根据该工程的特点,本公司拟投入充足资金作为该工程施工的流动资金,在工程项目资金未到位时,保证工程项目顺利进行。2、 工 期 及 保 证 措 施 2.1 工期规划及要求实施准备阶段: 2 个工作日工程施工阶段: 30 个工作日竣工验收阶段: 2 个工作日2.2 工期保证措施(1)认真编制实施性施工组织设计和进度计划,以计划保工期。中标后,我公司将立即组织编写详细的“实施性施工组织设计”和“关键工序完美WORD 格式专业知识 分享作业指导书”,对施工实行网络计划管理。对施工中发生的异常情况及时修改计划,实现均衡施工。(2)调配精良的施工机械设备,提高劳动生产率,以机械化施工确保施...
