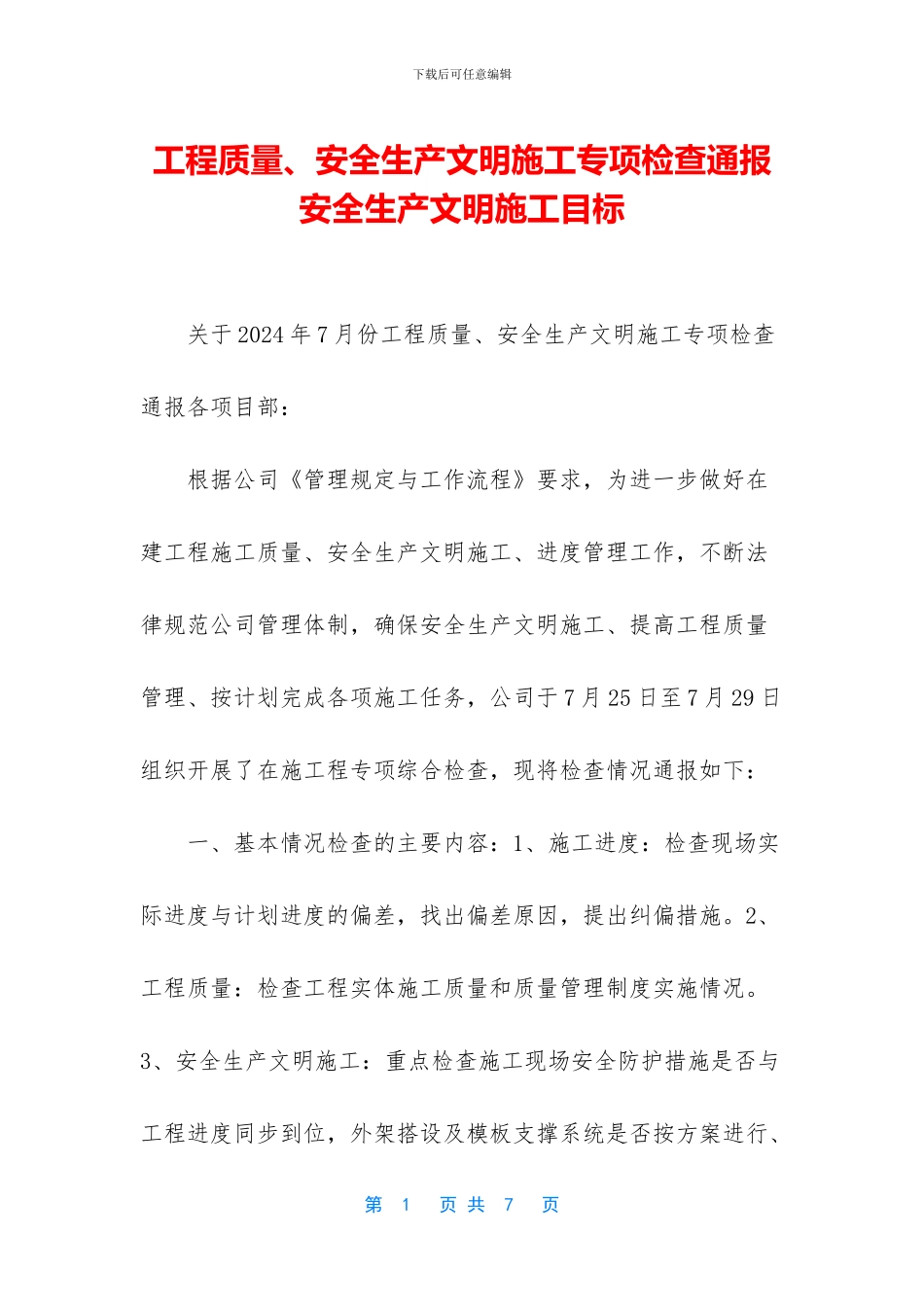

下载后可任意编辑工程质量、安全生产文明施工专项检查通报 安全生产文明施工目标 关于 2024 年 7 月份工程质量、安全生产文明施工专项检查通报各项目部: 根据公司《管理规定与工作流程》要求,为进一步做好在建工程施工质量、安全生产文明施工、进度管理工作,不断法律规范公司管理体制,确保安全生产文明施工、提高工程质量管理、按计划完成各项施工任务,公司于 7 月 25 日至 7 月 29 日组织开展了在施工程专项综合检查,现将检查情况通报如下: 一、基本情况检查的主要内容:1、施工进度:检查现场实际进度与计划进度的偏差,找出偏差原因,提出纠偏措施。2、工程质量:检查工程实体施工质量和质量管理制度实施情况。3、安全生产文明施工:重点检查施工现场安全防护措施是否与工程进度同步到位,外架搭设及模板支撑系统是否按方案进行、第 1 页 共 7 页下载后可任意编辑是否符合施工法律规范要求,材料、设备、宿舍后勤管理等制度的执行情况。 本月检查签发《安全生产、文明施工隐患整改通知单》1份。 从本月检查情况看,整体情况好于上月,具体表现在:1、施工进度:保利、**工程能按月计划完成施工任务。2、工程质量:各项目部质量意识进一步增强,重点部位严格把关,特别是**混凝土观感较好,结构几何尺寸正确,构件定位准确,平整度、垂直度都符合要求,梁柱节点、梁板节点无错台等质量问题。3、安全生产文明施工:各项目部安全生产文明施工责任进一步落实,安全措施进一步完善。但是,在检查中发现仍然存在不少问题: 1、**酒店工程①施工进度计划:结构施工进度能满足计划要求,其它施工进度都有不同程度滞后,楼地面、砌体、屋面第 2 页 共 7 页下载后可任意编辑防水层以上分项施工进度都未能按月计划进度完成。 ② 工程质量:楼梯间墙体极大部分接槎明显且修补太粗糙,楼梯间墙根吊脚未及时修补,框架柱面有微胀模现象,砌体全部留设直槎且未按法律规范设置拉结件,砌体与上部框梁无10-20㎜缝隙,影响后期的填嵌质量。 ③ 安全生产文明施工:外架作业层未及时张挂安全网封闭,外挑架底部密封处理不符要求,职工宿舍存在严重的自炊现象,潜在着火灾隐患。 2、**风华苑工程①施工进度计划:施工进度严重滞后,7#楼、10#楼滞后 20 天,地下室拆模滞后较多。 ② 工程质量:主筋绑扎不到,钢筋间距排距不能有效控制,未正确掌握混凝土振捣时间,墙柱及梁板底均有大量的气泡,局部墙柱根有蜂窝,拆模...
